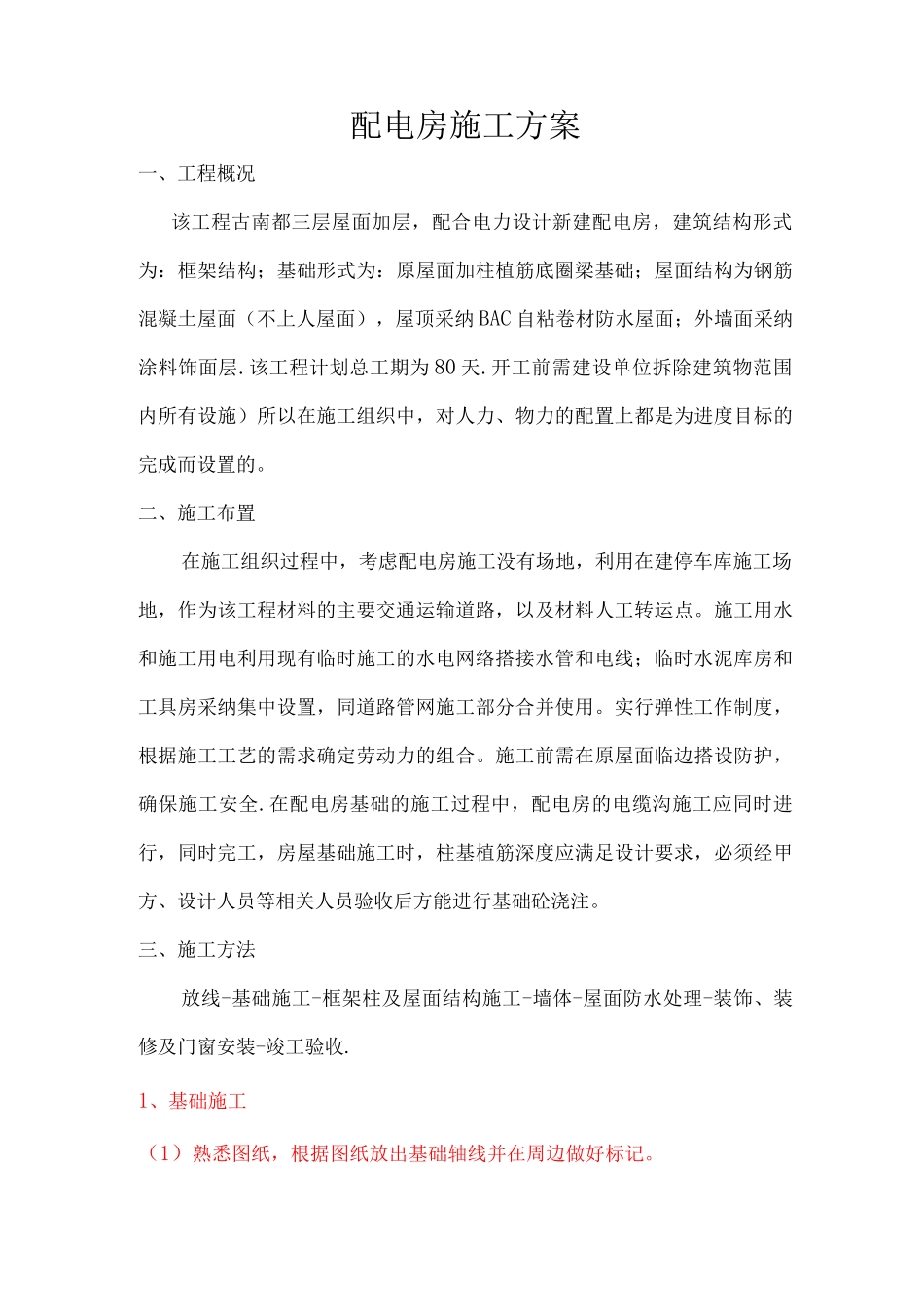

配电房施工方案一、工程概况该工程古南都三层屋面加层,配合电力设计新建配电房,建筑结构形式为:框架结构;基础形式为:原屋面加柱植筋底圈梁基础;屋面结构为钢筋混凝土屋面(不上人屋面),屋顶采纳 BAC 自粘卷材防水屋面;外墙面采纳涂料饰面层
该工程计划总工期为 80 天
开工前需建设单位拆除建筑物范围内所有设施)所以在施工组织中,对人力、物力的配置上都是为进度目标的完成而设置的
二、施工布置在施工组织过程中,考虑配电房施工没有场地,利用在建停车库施工场地,作为该工程材料的主要交通运输道路,以及材料人工转运点
施工用水和施工用电利用现有临时施工的水电网络搭接水管和电线;临时水泥库房和工具房采纳集中设置,同道路管网施工部分合并使用
实行弹性工作制度,根据施工工艺的需求确定劳动力的组合
施工前需在原屋面临边搭设防护,确保施工安全
在配电房基础的施工过程中,配电房的电缆沟施工应同时进行,同时完工,房屋基础施工时,柱基植筋深度应满足设计要求,必须经甲方、设计人员等相关人员验收后方能进行基础砼浇注
三、施工方法放线-基础施工-框架柱及屋面结构施工-墙体-屋面防水处理-装饰、装修及门窗安装-竣工验收
1、基础施工(1)熟悉图纸,根据图纸放出基础轴线并在周边做好标记

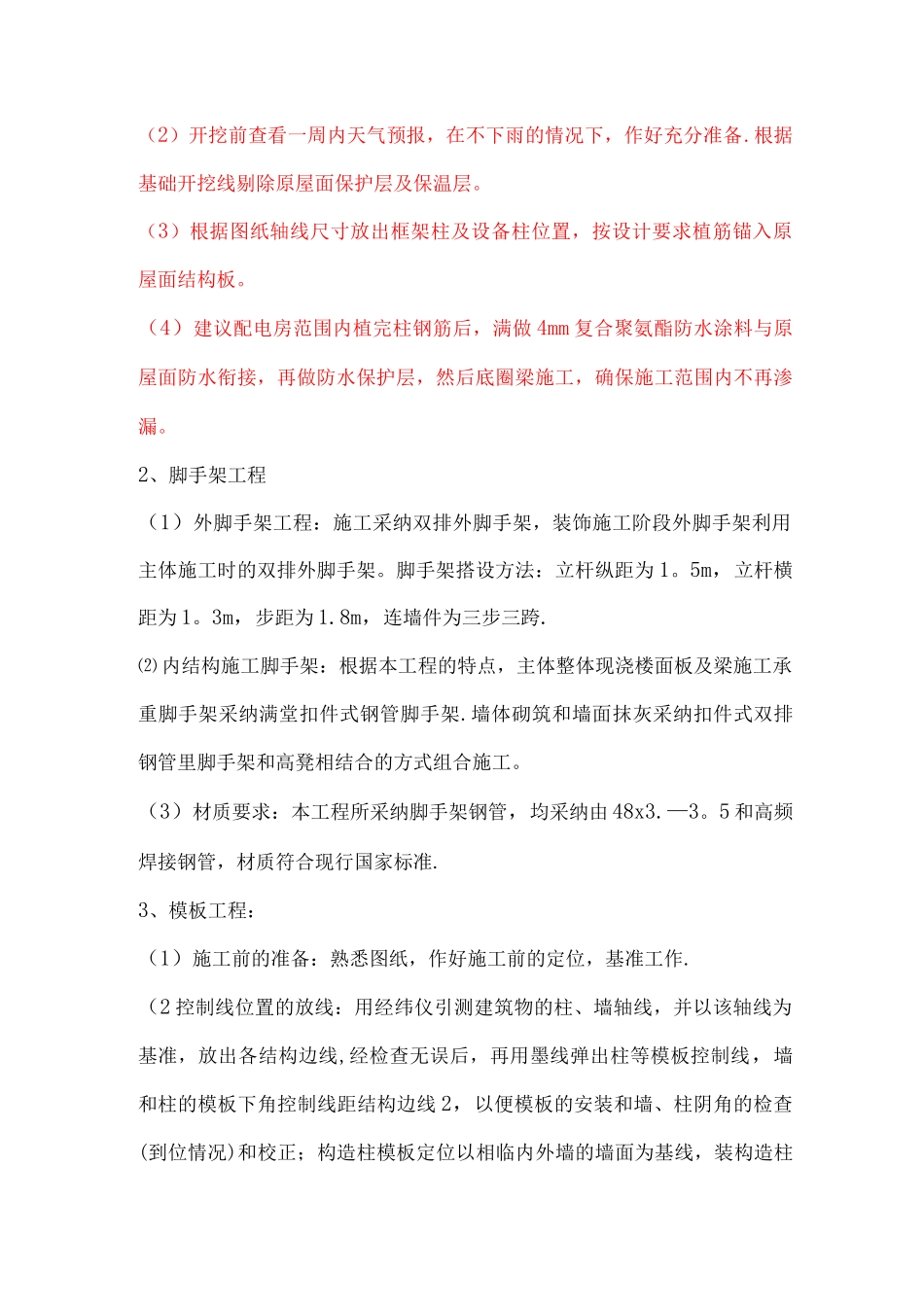

(2)开挖前查看一周内天气预报,在不下雨的情况下,作好充分准备
根据基础开挖线剔除原屋面保护层及保温层
(3)根据图纸轴线尺寸放出框架柱及设备柱位置,按设计要求植筋锚入原屋面结构板
(4)建议配电房范围内植完柱钢筋后,满做 4mm 复合聚氨酯防水涂料与原屋面防水衔接,再做防水保护层,然后底圈梁施工,确保施工范围内不再渗漏
2、脚手架工程(1)外脚手架工程:施工采纳双排外脚手架,装饰施工阶段外脚手架利用主体施工时的双排外脚手架
脚手架搭设方法:立杆纵距为 1
5m,立杆横距为 1
3m,步距为 1

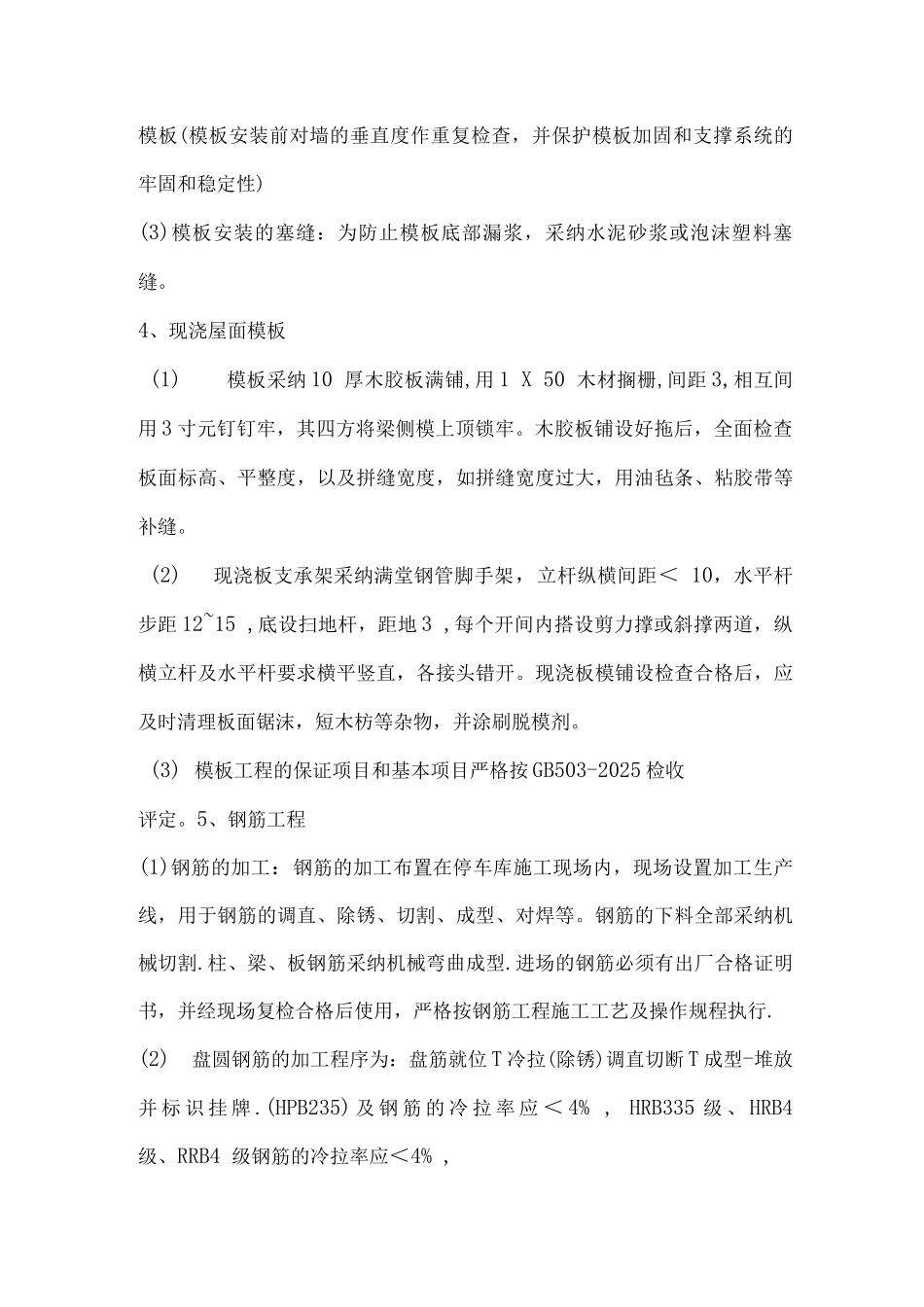

8m,连墙件为三步三跨
