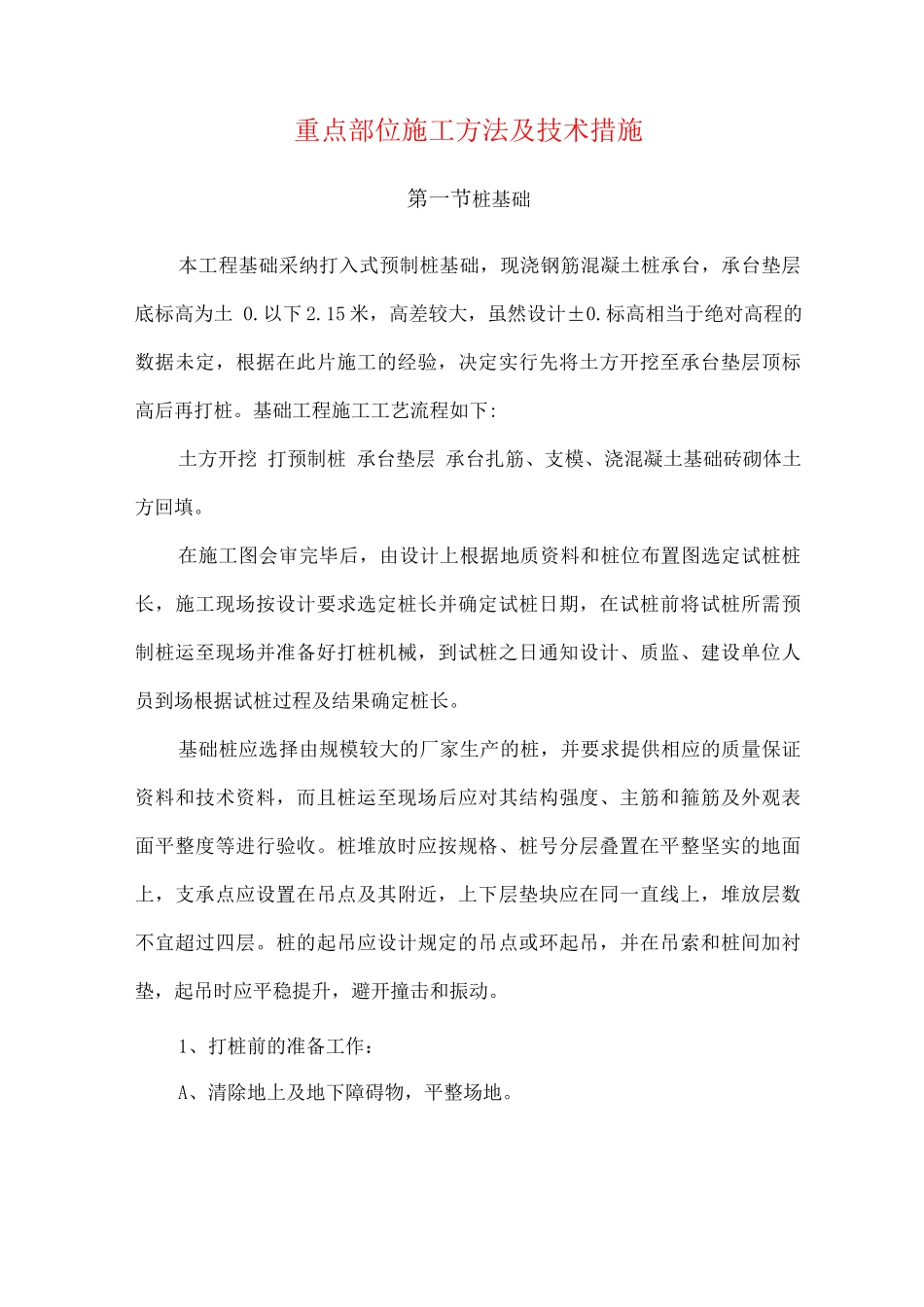

重点部位施工方法及技术措施第一节桩基础本工程基础采纳打入式预制桩基础,现浇钢筋混凝土桩承台,承台垫层底标高为土 0
15 米,高差较大,虽然设计±0
标高相当于绝对高程的数据未定,根据在此片施工的经验,决定实行先将土方开挖至承台垫层顶标高后再打桩
基础工程施工工艺流程如下:土方开挖 打预制桩 承台垫层 承台扎筋、支模、浇混凝土基础砖砌体土方回填
在施工图会审完毕后,由设计上根据地质资料和桩位布置图选定试桩桩长,施工现场按设计要求选定桩长并确定试桩日期,在试桩前将试桩所需预制桩运至现场并准备好打桩机械,到试桩之日通知设计、质监、建设单位人员到场根据试桩过程及结果确定桩长
基础桩应选择由规模较大的厂家生产的桩,并要求提供相应的质量保证资料和技术资料,而且桩运至现场后应对其结构强度、主筋和箍筋及外观表面平整度等进行验收
桩堆放时应按规格、桩号分层叠置在平整坚实的地面上,支承点应设置在吊点及其附近,上下层垫块应在同一直线上,堆放层数不宜超过四层
桩的起吊应设计规定的吊点或环起吊,并在吊索和桩间加衬垫,起吊时应平稳提升,避开撞击和振动

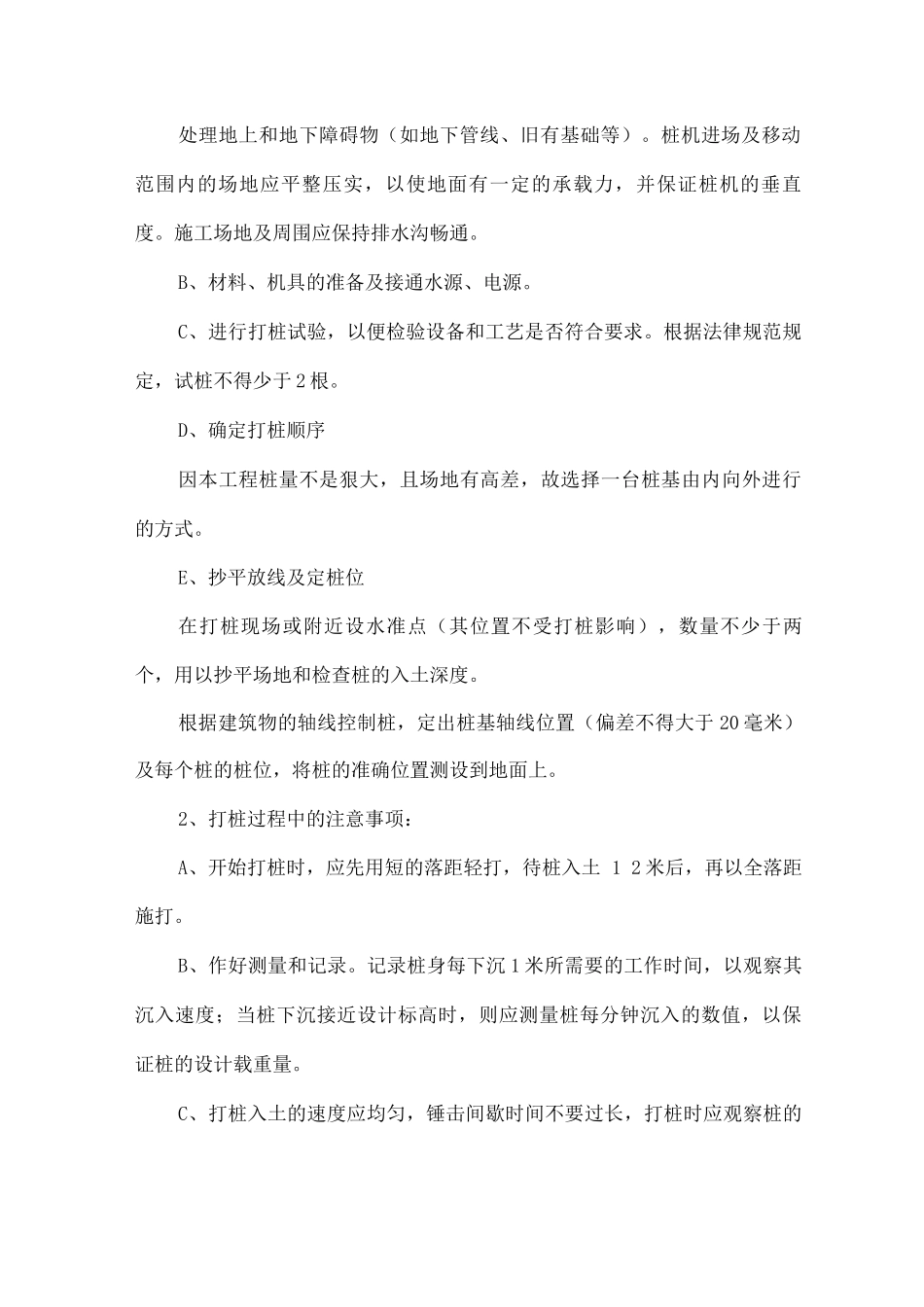

1、打桩前的准备工作:A、清除地上及地下障碍物,平整场地
处理地上和地下障碍物(如地下管线、旧有基础等)
桩机进场及移动范围内的场地应平整压实,以使地面有一定的承载力,并保证桩机的垂直度
施工场地及周围应保持排水沟畅通
B、材料、机具的准备及接通水源、电源
C、进行打桩试验,以便检验设备和工艺是否符合要求
根据法律规范规定,试桩不得少于 2 根
D、确定打桩顺序因本工程桩量不是狠大,且场地有高差,故选择一台桩基由内向外进行的方式
E、抄平放线及定桩位在打桩现场或附近设水准点(其位置不受打桩影响),数量不少于两个,用以抄平场地和检查桩的入土深度

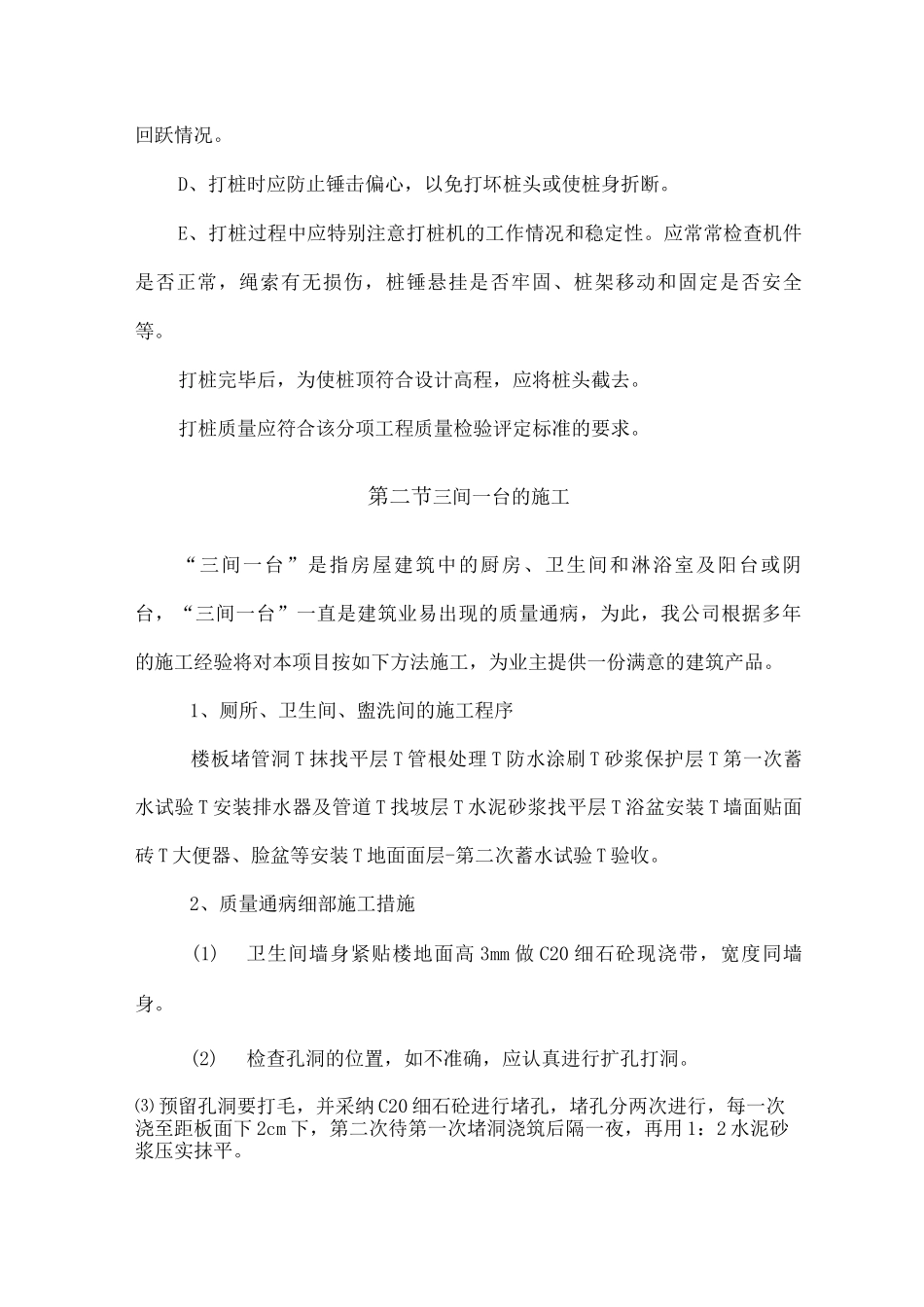

根据建筑物的轴线控制桩,定出桩基轴线位置(偏差不得大于 20 毫米)及每个桩的桩位,将桩的准确位置测
