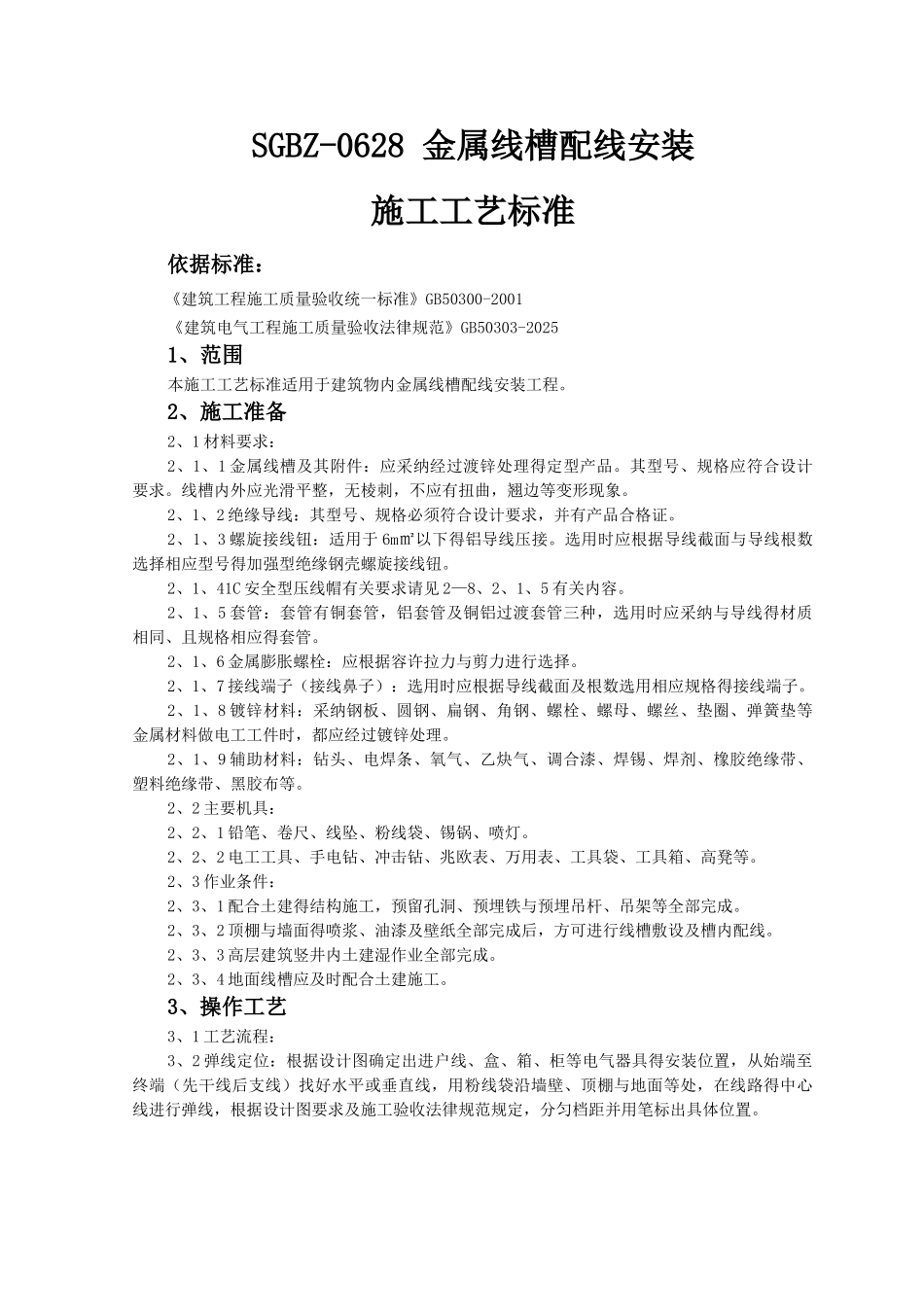

SGBZ-0628 金属线槽配线安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收法律规范》GB50303-20251、范围本施工工艺标准适用于建筑物内金属线槽配线安装工程。2、施工准备2、1 材料要求:2、1、1 金属线槽及其附件:应采纳经过渡锌处理得定型产品。其型号、规格应符合设计要求。线槽内外应光滑平整,无棱刺,不应有扭曲,翘边等变形现象。2、1、2 绝缘导线:其型号、规格必须符合设计要求,并有产品合格证。2、1、3 螺旋接线钮:适用于 6m㎡以下得铝导线压接。选用时应根据导线截面与导线根数选择相应型号得加强型绝缘钢壳螺旋接线钮。2、1、41C 安全型压线帽有关要求请见 2—8、2、1、5 有关内容。2、1、5 套管:套管有铜套管,铝套管及铜铝过渡套管三种,选用时应采纳与导线得材质相同、且规格相应得套管。2、1、6 金属膨胀螺栓:应根据容许拉力与剪力进行选择。2、1、7 接线端子(接线鼻子):选用时应根据导线截面及根数选用相应规格得接线端子。2、1、8 镀锌材料:采纳钢板、圆钢、扁钢、角钢、螺栓、螺母、螺丝、垫圈、弹簧垫等金属材料做电工工件时,都应经过镀锌处理。2、1、9 辅助材料:钻头、电焊条、氧气、乙炔气、调合漆、焊锡、焊剂、橡胶绝缘带、塑料绝缘带、黑胶布等。2、2 主要机具:2、2、1 铅笔、卷尺、线坠、粉线袋、锡锅、喷灯。2、2、2 电工工具、手电钻、冲击钻、兆欧表、万用表、工具袋、工具箱、高凳等。2、3 作业条件:2、3、1 配合土建得结构施工,预留孔洞、预埋铁与预埋吊杆、吊架等全部完成。2、3、2 顶棚与墙面得喷浆、油漆及壁纸全部完成后,方可进行线槽敷设及槽内配线。2、3、3 高层建筑竖井内土建湿作业全部完成。2、3、4 地面线槽应及时配合土建施工。3、操作工艺3、1 工艺流程:3、2 弹线定位:根据设计图确定出进户线、盒、箱、柜等电气器具得安装位置,从始端至终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁、顶棚与地面等处,在线路得中心线进行弹线,根据设计图要求及施工验收法律规范规定,分匀档距并用笔标出具体位置。3、3 预留孔洞:根据设计图标注得轴线部位,将预制加工好得木质或铁制框架,固定在标出得位置上,并进行调直找正,待现浇混凝土凝固模板拆除后,拆下框架,并抹平孔洞口(收好孔洞口)。3、4 支架与吊架安装要求及预埋吊杆、吊架。3、4、1 支架与吊架安装要求:3、4、1、1 支架与吊架所用钢材...
