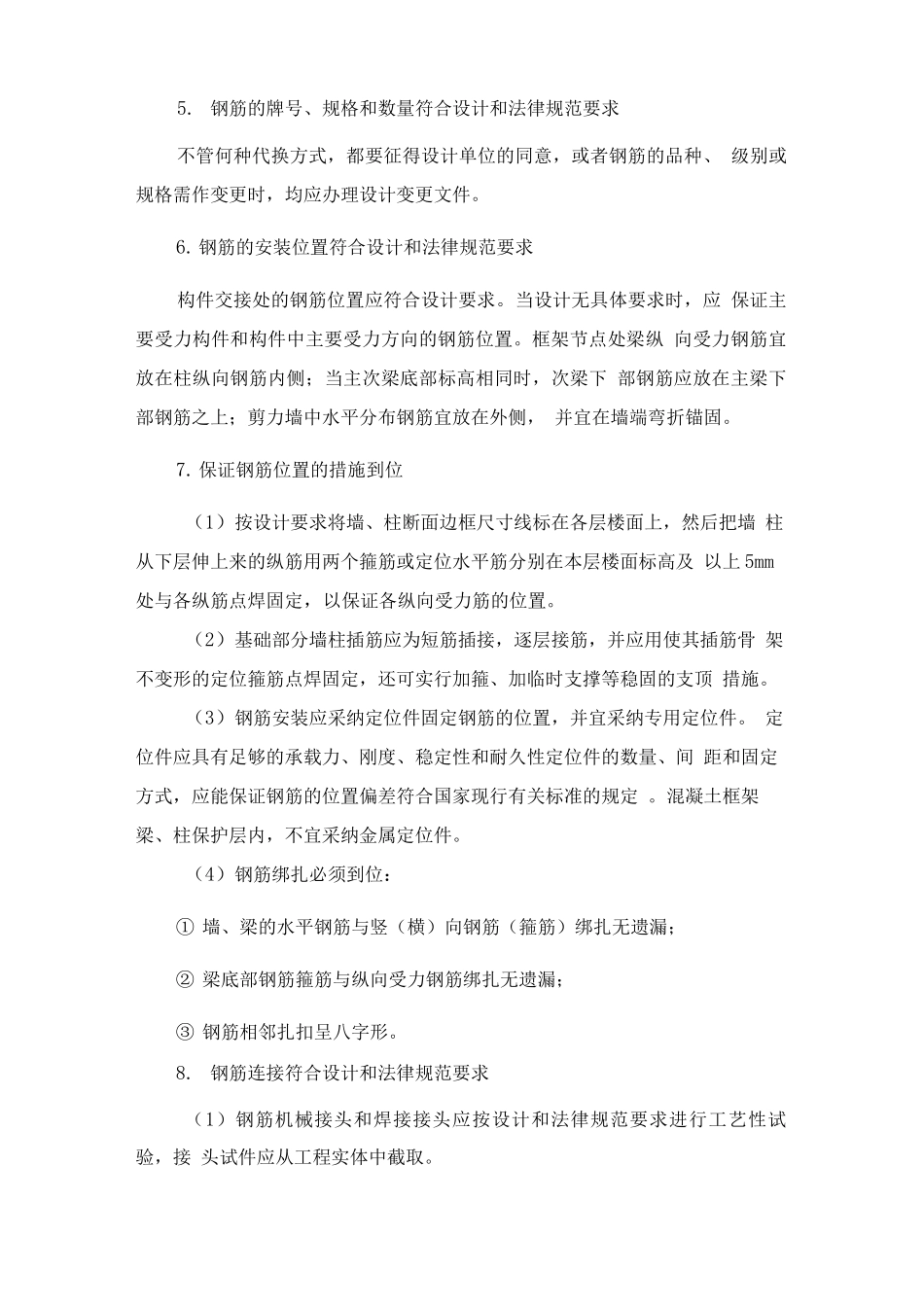

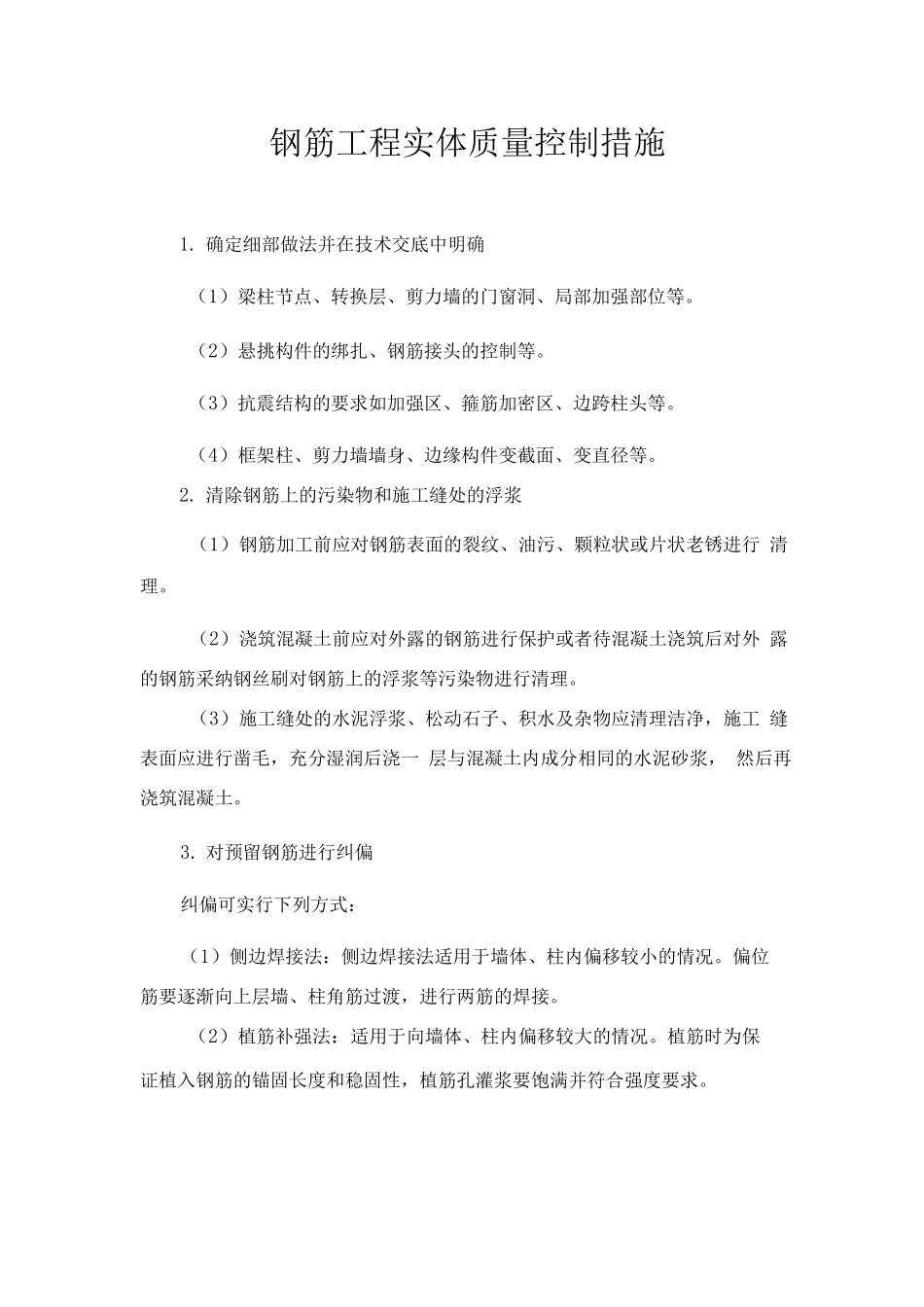

钢筋工程实体质量控制措施1
确定细部做法并在技术交底中明确(1)梁柱节点、转换层、剪力墙的门窗洞、局部加强部位等
(2)悬挑构件的绑扎、钢筋接头的控制等
(3)抗震结构的要求如加强区、箍筋加密区、边跨柱头等
(4)框架柱、剪力墙墙身、边缘构件变截面、变直径等
清除钢筋上的污染物和施工缝处的浮浆(1)钢筋加工前应对钢筋表面的裂纹、油污、颗粒状或片状老锈进行 清理
(2)浇筑混凝土前应对外露的钢筋进行保护或者待混凝土浇筑后对外 露的钢筋采纳钢丝刷对钢筋上的浮浆等污染物进行清理
(3)施工缝处的水泥浮浆、松动石子、积水及杂物应清理洁净,施工 缝表面应进行凿毛,充分湿润后浇一 层与混凝土内成分相同的水泥砂浆, 然后再浇筑混凝土
对预留钢筋进行纠偏纠偏可实行下列方式:(1)侧边焊接法:侧边焊接法适用于墙体、柱内偏移较小的情况
偏位 筋要逐渐向上层墙、柱角筋过渡,进行两筋的焊接
(2)植筋补强法:适用于向墙体、柱内偏移较大的情况
植筋时为保证植入钢筋的锚固长度和稳固性,植筋孔灌浆要饱满并符合强度要求
(3)截筋和植筋补强联合作用法:截筋和植筋补强联合作用适用于向 墙体、柱外偏移较大的情况

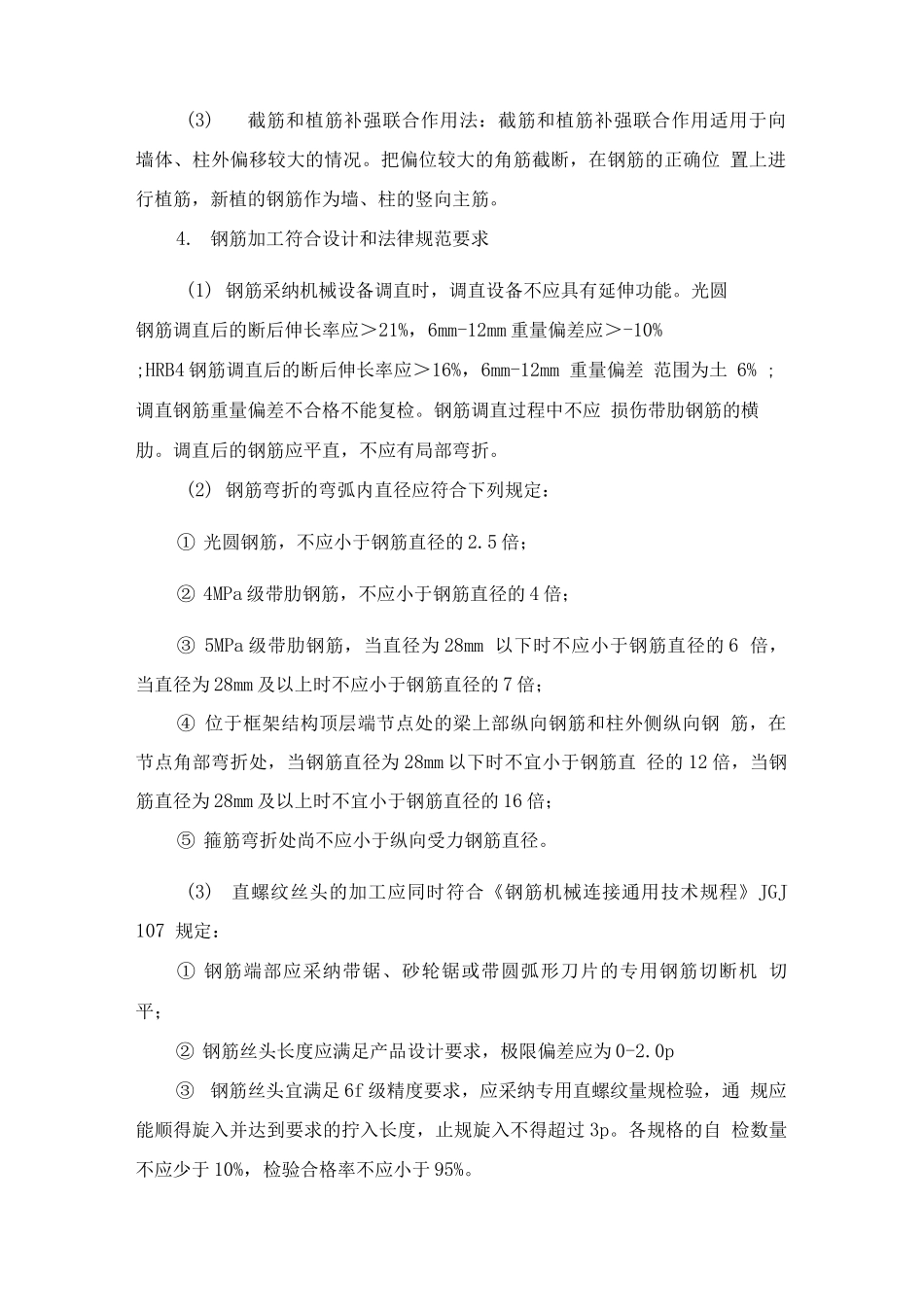

把偏位较大的角筋截断,在钢筋的正确位 置上进行植筋,新植的钢筋作为墙、柱的竖向主筋
钢筋加工符合设计和法律规范要求(1) 钢筋采纳机械设备调直时,调直设备不应具有延伸功能
光圆钢筋调直后的断后伸长率应>21%,6mm-12mm 重量偏差应>-10%;HRB4 钢筋调直后的断后伸长率应>16%,6mm-12mm 重量偏差 范围为土 6% ;调直钢筋重量偏差不合格不能复检
钢筋调直过程中不应 损伤带肋钢筋的横肋
调直后的钢筋应平直,不应有局部弯折
(2) 钢筋弯折的弯弧内直径应符合下列规定:① 光圆钢筋,不应小于钢筋直径的 2
5 倍;② 4MPa 级带肋钢筋,不应小于钢筋直径的 4
