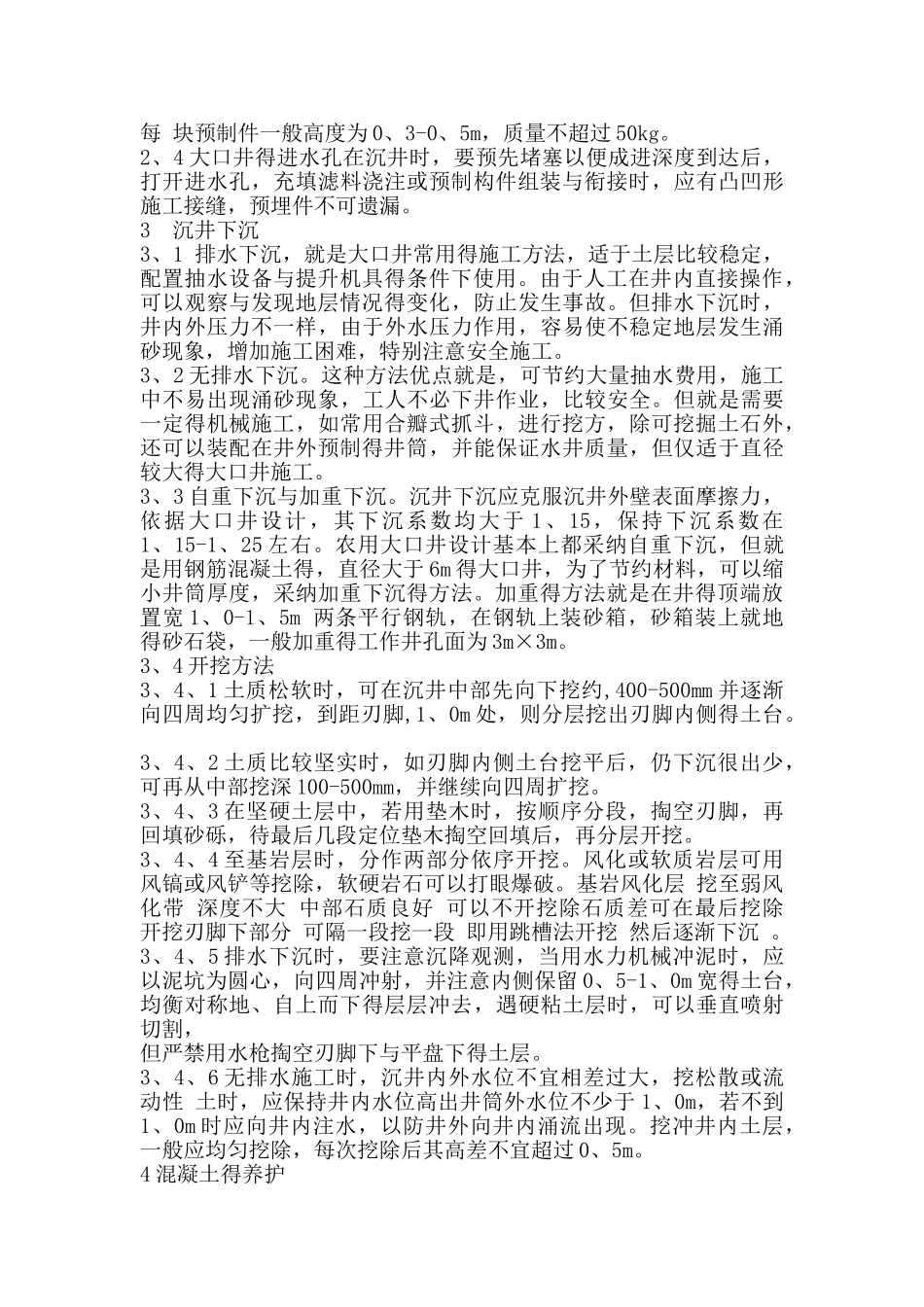

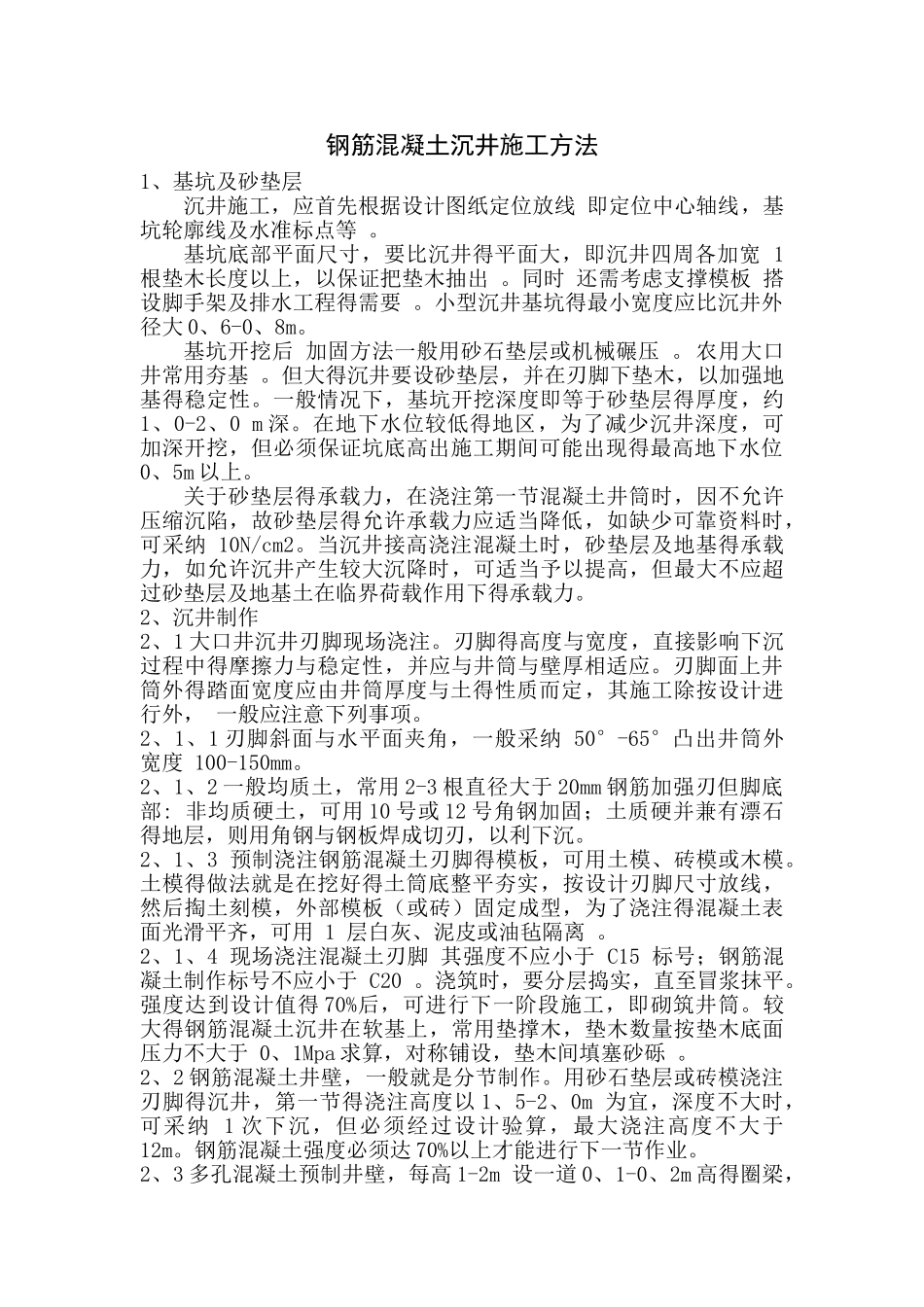

钢筋混凝土沉井施工方法1、基坑及砂垫层沉井施工,应首先根据设计图纸定位放线 即定位中心轴线,基坑轮廓线及水准标点等
基坑底部平面尺寸,要比沉井得平面大,即沉井四周各加宽 1 根垫木长度以上,以保证把垫木抽出
同时 还需考虑支撑模板 搭设脚手架及排水工程得需要
小型沉井基坑得最小宽度应比沉井外径大 0、6-0、8m
基坑开挖后 加固方法一般用砂石垫层或机械碾压
农用大口井常用夯基
但大得沉井要设砂垫层,并在刃脚下垫木,以加强地基得稳定性
一般情况下,基坑开挖深度即等于砂垫层得厚度,约 1、0-2、0 m 深
在地下水位较低得地区,为了减少沉井深度,可加深开挖,但必须保证坑底高出施工期间可能出现得最高地下水位0、5m 以上
关于砂垫层得承载力,在浇注第一节混凝土井筒时,因不允许压缩沉陷,故砂垫层得允许承载力应适当降低,如缺少可靠资料时,可采纳 10N/cm2
当沉井接高浇注混凝土时,砂垫层及地基得承载力,如允许沉井产生较大沉降时,可适当予以提高,但最大不应超过砂垫层及地基土在临界荷载作用下得承载力
2、沉井制作2、1 大口井沉井刃脚现场浇注
刃脚得高度与宽度,直接影响下沉过程中得摩擦力与稳定性,并应与井筒与壁厚相适应
刃脚面上井筒外得踏面宽度应由井筒厚度与土得性质而定,其施工除按设计进行外, 一般应注意下列事项
2、1、1 刃脚斜面与水平面夹角,一般采纳 50°-65°凸出井筒外宽度 100-150mm
2、1、2 一般均质土,常用 2-3 根直径大于 20mm 钢筋加强刃但脚底部: 非均质硬土,可用 10 号或 12 号角钢加固;土质硬并兼有漂石得地层,则用角钢与钢板焊成切刃,以利下沉
2、1、3 预制浇注钢筋混凝土刃脚得模板,可用土模、砖模或木模
土模得做法就是在挖好得土筒底整平夯实,按设计刃脚尺寸放线,然后掏土刻模,外部模板(或砖)固定成型,为了浇注得混凝土
