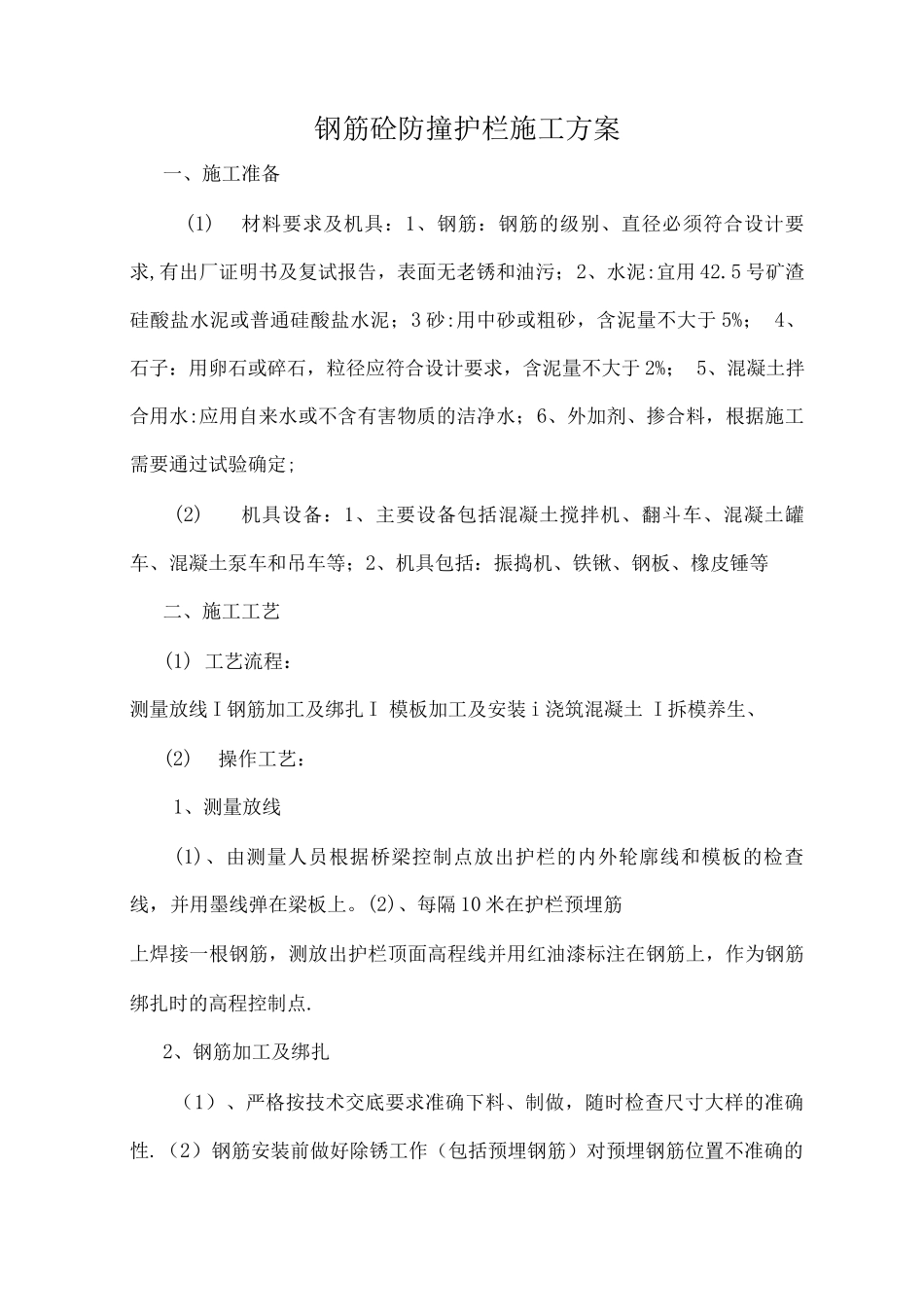

钢筋砼防撞护栏施工方案一、施工准备(1)材料要求及机具:1、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污;2、水泥:宜用 42
5 号矿渣硅酸盐水泥或普通硅酸盐水泥;3 砂:用中砂或粗砂,含泥量不大于 5%; 4、石子:用卵石或碎石,粒径应符合设计要求,含泥量不大于 2%; 5、混凝土拌合用水:应用自来水或不含有害物质的洁净水;6、外加剂、掺合料,根据施工需要通过试验确定;(2)机具设备:1、主要设备包括混凝土搅拌机、翻斗车、混凝土罐车、混凝土泵车和吊车等;2、机具包括:振捣机、铁锹、钢板、橡皮锤等二、施工工艺(1) 工艺流程:测量放线 I 钢筋加工及绑扎 I 模板加工及安装 i 浇筑混凝土 I 拆模养生、(2)操作工艺:1、测量放线(1)、由测量人员根据桥梁控制点放出护栏的内外轮廓线和模板的检查线,并用墨线弹在梁板上
(2)、每隔 10 米在护栏预埋筋上焊接一根钢筋,测放出护栏顶面高程线并用红油漆标注在钢筋上,作为钢筋绑扎时的高程控制点
2、钢筋加工及绑扎(1)、严格按技术交底要求准确下料、制做,随时检查尺寸大样的准确性

(2)钢筋安装前做好除锈工作(包括预埋钢筋)对预埋钢筋位置不准确的及时纠正或多加帮条纠偏
安装时注意钢筋保护层预留准确,现场绑扎必须挂线施工,严禁钢筋超出砼顶面高程,钢筋绑扎安装完毕后,待钢筋高程及平面位置检查无误后再与防撞墙预埋筋焊接
(3)、拼装模板前及时绑扎保护层垫块
(垫块要求以锯齿形为宜)
施工时注意墩顶断缝设置,及 N4 筋伸入桥面铺装的高度不超出铺装及泄水槽底板的高度,互通区防撞墙内各种预埋件种类及数量较多
(4)、施工时应严格按交底要求准确定位,若预埋件与防撞墙钢筋相抵触,可适当变动钢筋的位置
安装过程中及时找技术人员检查,以免误用图纸造成不必要的返工

(5)、钢筋绑扎和安装完毕后及时报质检工程师自检,
