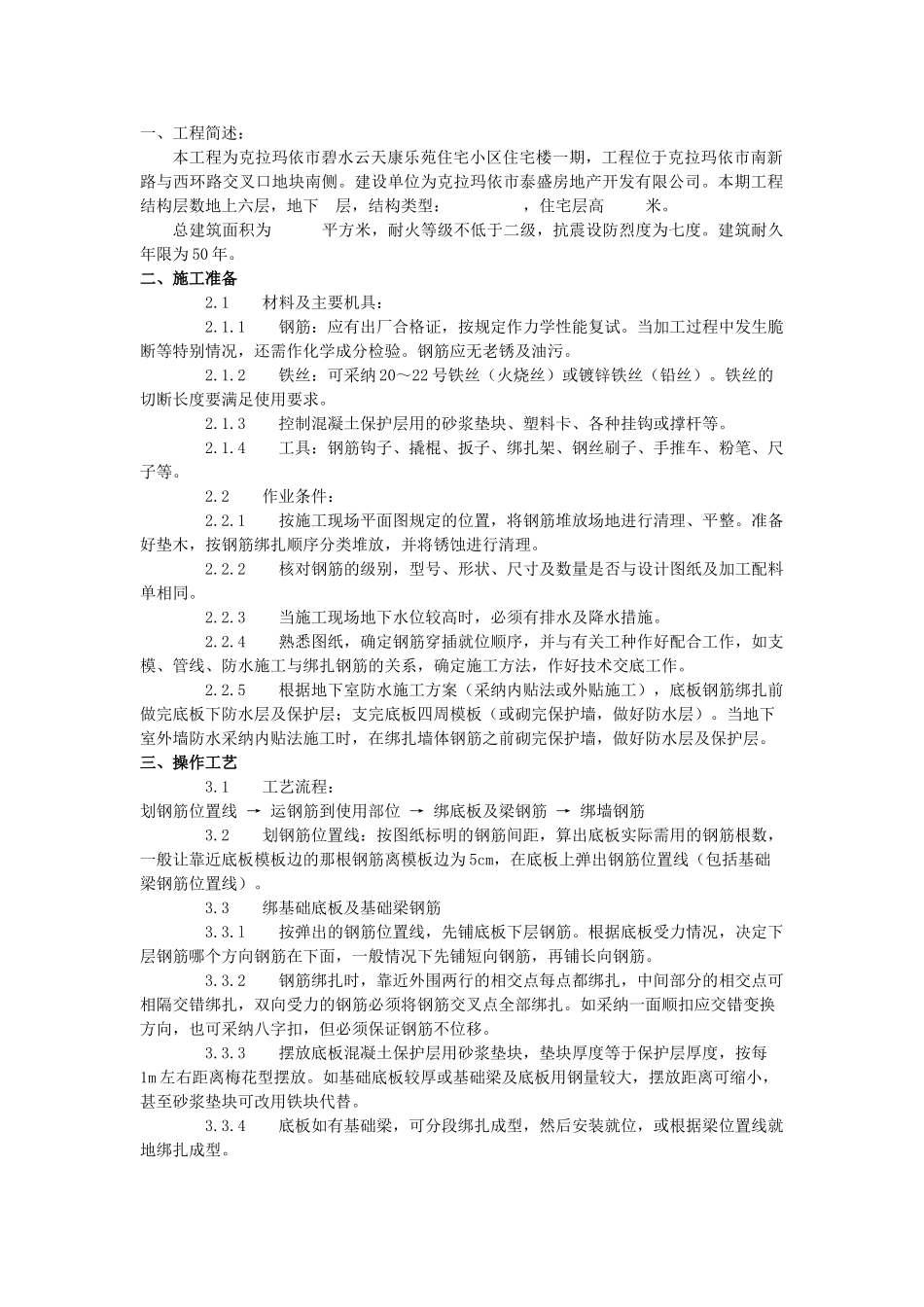

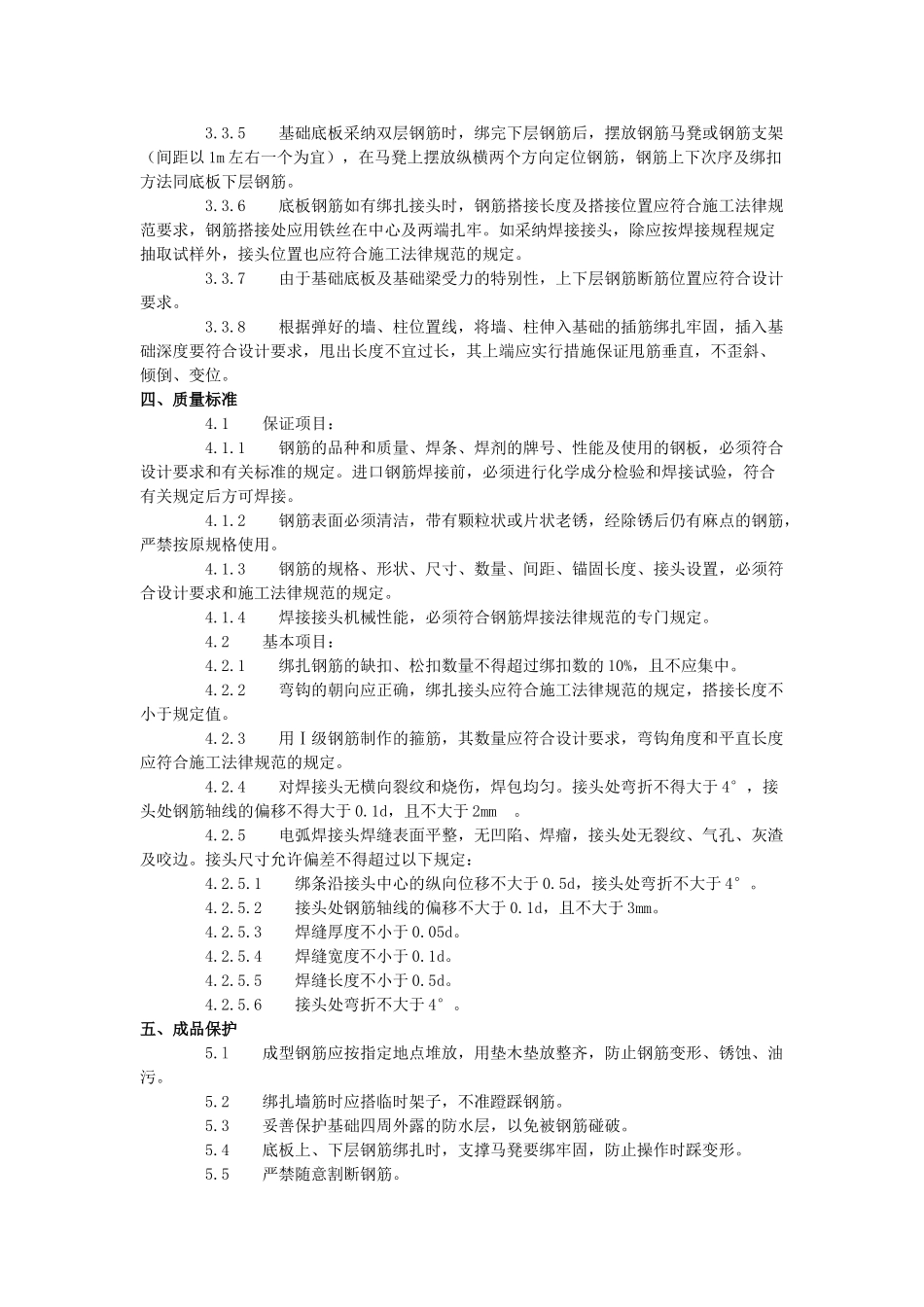

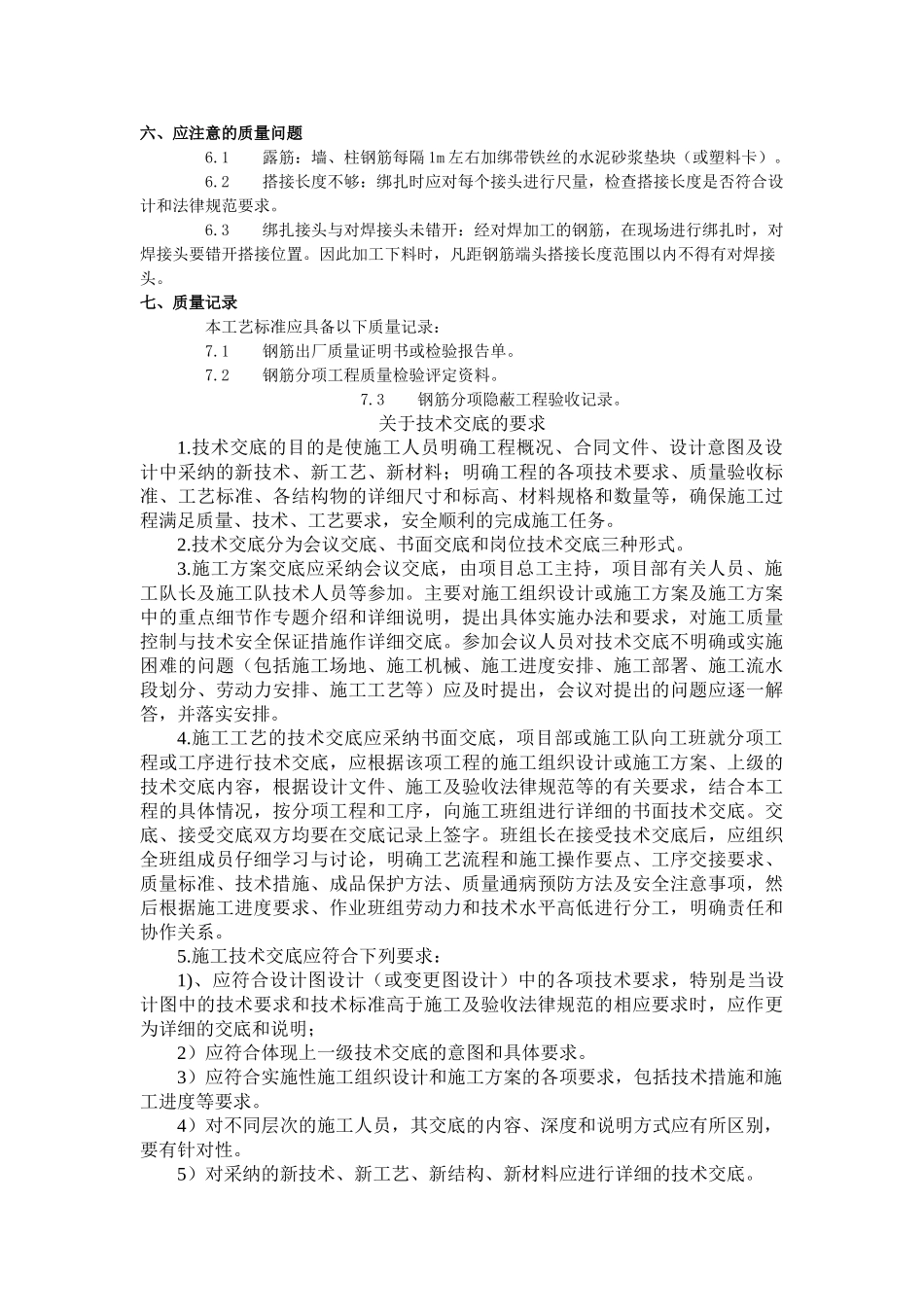

一、工程简述:本工程为克拉玛依市碧水云天康乐苑住宅小区住宅楼一期,工程位于克拉玛依市南新路与西环路交叉口地块南侧。建设单位为克拉玛依市泰盛房地产开发有限公司。本期工程结构层数地上六层,地下 层,结构类型: ,住宅层高 米。总建筑面积为 平方米,耐火等级不低于二级,抗震设防烈度为七度。建筑耐久年限为 50 年。二、施工准备 2.1 材料及主要机具: 2.1.1 钢筋:应有出厂合格证,按规定作力学性能复试。当加工过程中发生脆断等特别情况,还需作化学成分检验。钢筋应无老锈及油污。 2.1.2 铁丝:可采纳 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝的切断长度要满足使用要求。 2.1.3 控制混凝土保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等。 2.1.4 工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。 2.2 作业条件: 2.2.1 按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。 2.2.2 核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。 2.2.3 当施工现场地下水位较高时,必须有排水及降水措施。 2.2.4 熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。 2.2.5 根据地下室防水施工方案(采纳内贴法或外贴施工),底板钢筋绑扎前做完底板下防水层及保护层;支完底板四周模板(或砌完保护墙,做好防水层)。当地下室外墙防水采纳内贴法施工时,在绑扎墙体钢筋之前砌完保护墙,做好防水层及保护层。三、操作工艺 3.1 工艺流程:划钢筋位置线 → 运钢筋到使用部位 → 绑底板及梁钢筋 → 绑墙钢筋 3.2 划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为 5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)。 3.3 绑基础底板及基础梁钢筋 3.3.l 按弹出的钢筋位置线,先铺底板下层钢筋。根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。 3.3.2 钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。如采纳一面顺扣应交错变换方向,也可采纳八字扣,但必须保证钢筋不位移。 3.3.3 摆放底板混凝土保护层...
