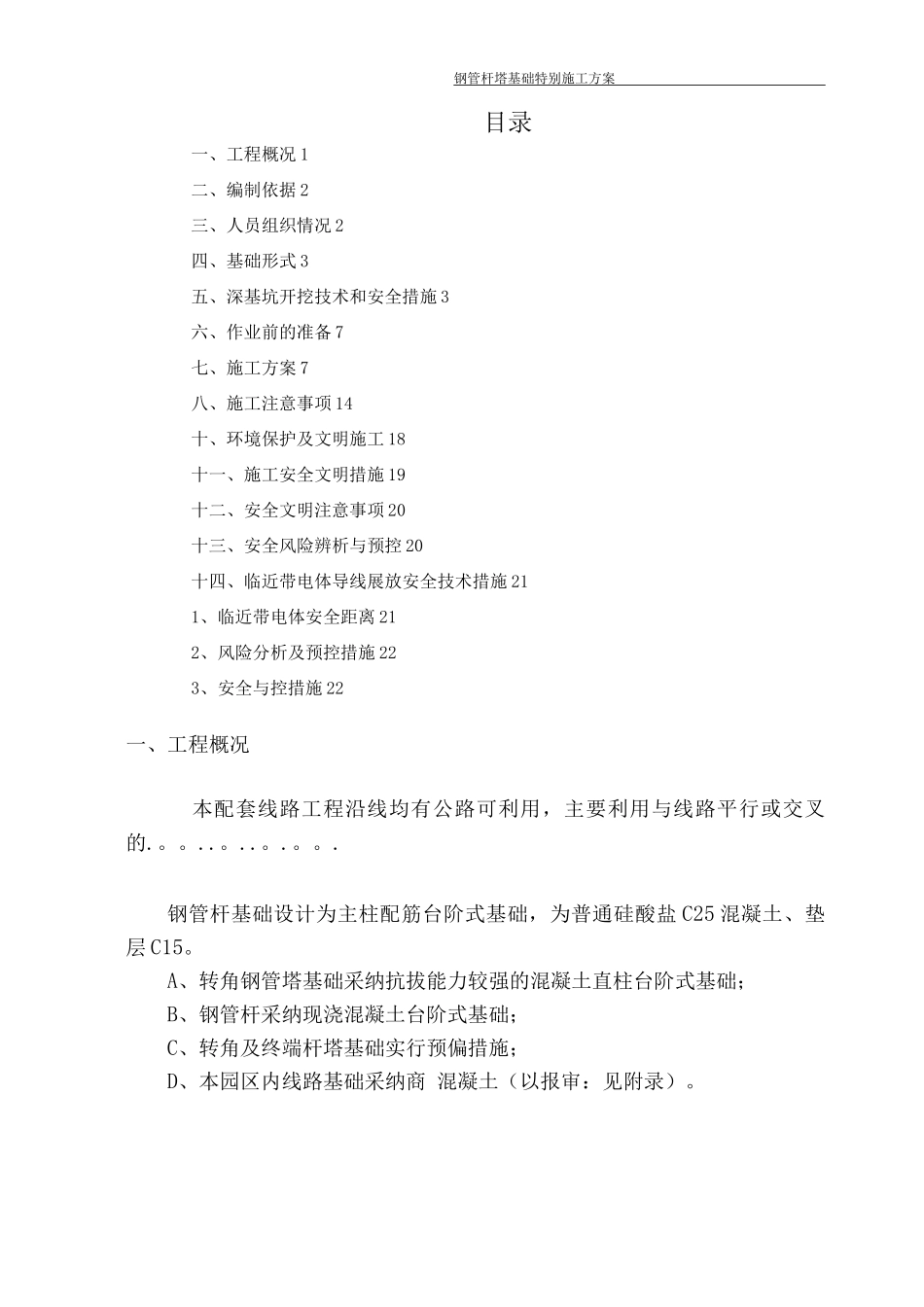

钢管杆塔基础特别施工方案目录一、工程概况 1二、编制依据 2三、人员组织情况 2四、基础形式 3五、深基坑开挖技术和安全措施 3六、作业前的准备 7七、施工方案 7八、施工注意事项 14十、环境保护及文明施工 18十一、施工安全文明措施 19十二、安全文明注意事项 20十三、安全风险辨析与预控 20十四、临近带电体导线展放安全技术措施 211、临近带电体安全距离 212、风险分析及预控措施 223、安全与控措施 22一、工程概况本配套线路工程沿线均有公路可利用,主要利用与线路平行或交叉的
钢管杆基础设计为主柱配筋台阶式基础,为普通硅酸盐 C25 混凝土、垫层 C15
A、转角钢管塔基础采纳抗拔能力较强的混凝土直柱台阶式基础;B、钢管杆采纳现浇混凝土台阶式基础;C、转角及终端杆塔基础实行预偏措施;D、本园区内线路基础采纳商 混凝土(以报审:见附录)
钢管杆塔基础特别施工方案二、编制依据1、XXXXX 设计院《XXXXXXX 线路工程》设计图纸;2、《电力建设安全工作规程(架空电力线路部分)》DL 59
2-20253、《110-750kV 架空送电线路施工及验收法律规范》GB 50233-20254、《建筑地基工程施工质量验收法律规范》GB 50202-225、《110—5kV 架空电力线路工程施工质量及评定规程》DL/T 5168 — 226、《混凝土结构工程施工质量验收法律规范》GB 50204-227、我公司对本工程现场调查资料和以往工程经验
三、人员组织情况1、项目部人员组织:项目经理:项目总工:技术员:安全员:质检员:资料信息员:现场负责人:2、施工队人员组织施工负责人:技术员兼安全员:协调员:3、施工班组人员组织:施工班长:班安全员:钢筋技工:支模技工:振捣技工:普工:钢管杆塔基础特别施工方案四、基础形式(共 24 基)序号基础形式使用塔号
