钢纤维混凝土施工方案

钢纤维混凝土施工方案_第1页
1/4
钢纤维混凝土施工方案_第2页
2/4
钢纤维混凝土施工方案_第3页
3/4

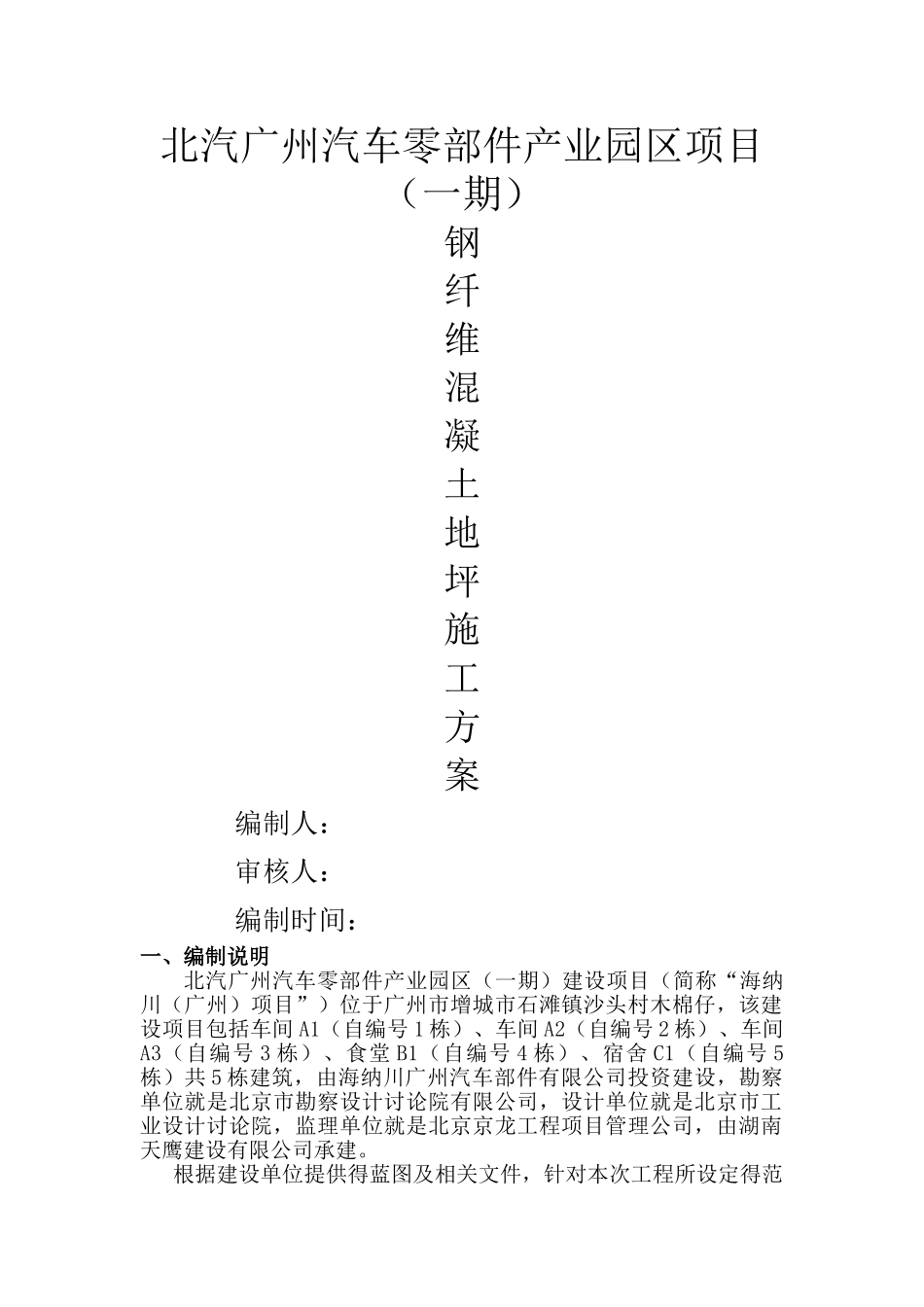

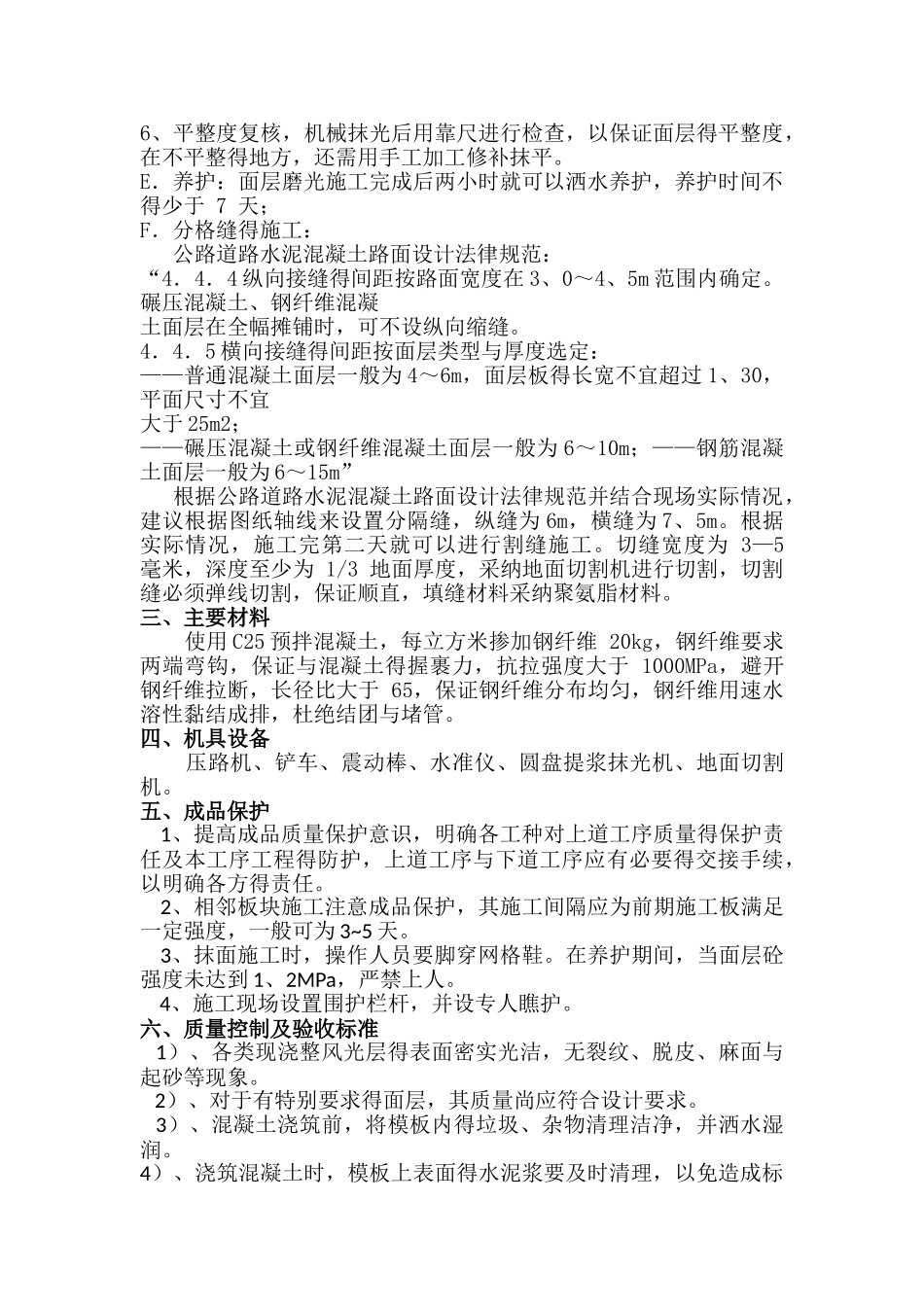

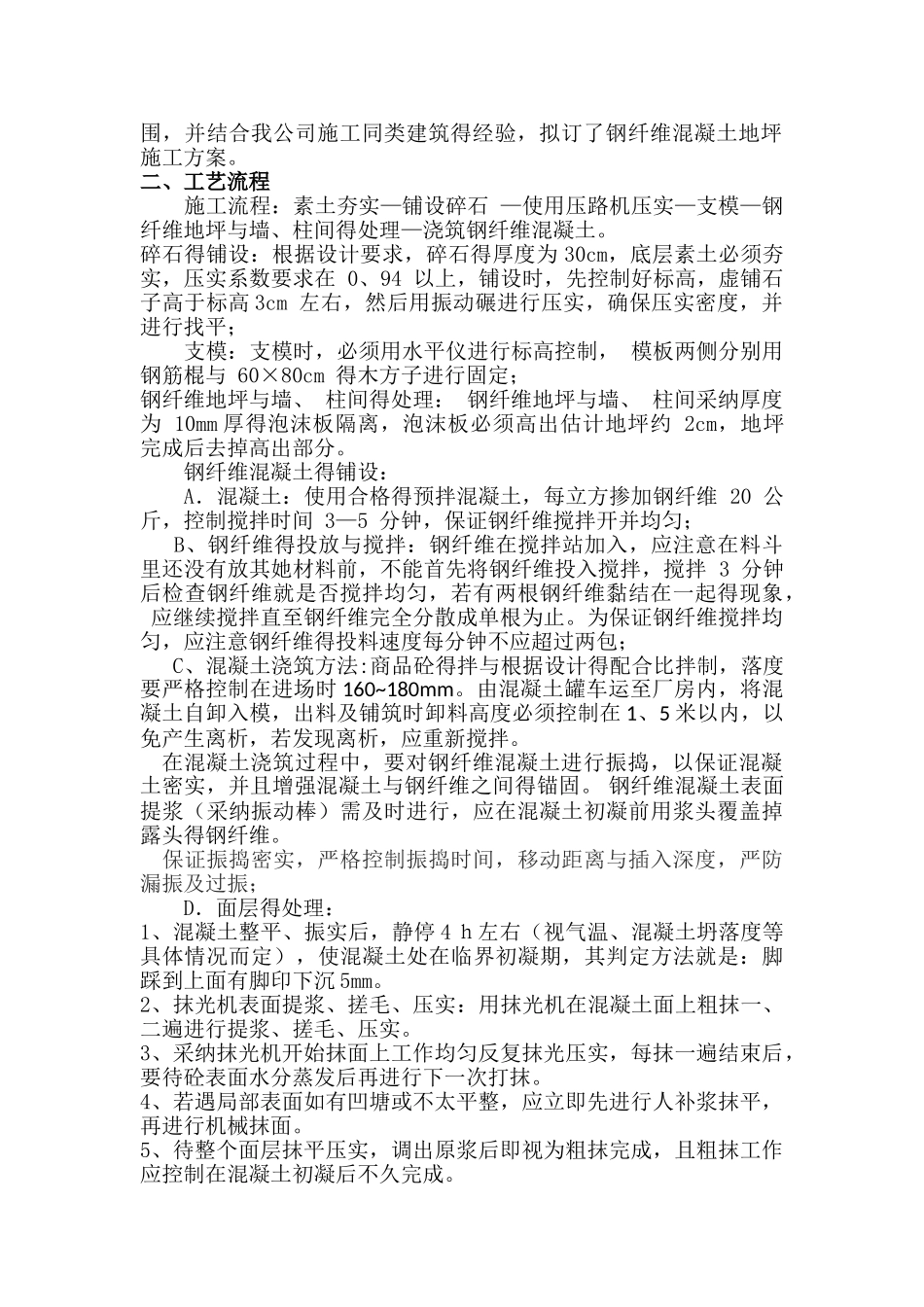

北汽广州汽车零部件产业园区项目(一期)钢纤维混凝土地坪施工方案 编制人: 审核人: 编制时间:一、编制说明北汽广州汽车零部件产业园区(一期)建设项目(简称“海纳川(广州)项目”)位于广州市增城市石滩镇沙头村木棉仔,该建设项目包括车间 A1(自编号 1 栋)、车间 A2(自编号 2 栋)、车间A3(自编号 3 栋)、食堂 B1(自编号 4 栋)、宿舍 C1(自编号 5栋)共 5 栋建筑,由海纳川广州汽车部件有限公司投资建设,勘察单位就是北京市勘察设计讨论院有限公司,设计单位就是北京市工业设计讨论院,监理单位就是北京京龙工程项目管理公司,由湖南天鹰建设有限公司承建。 根据建设单位提供得蓝图及相关文件,针对本次工程所设定得范围,并结合我公司施工同类建筑得经验,拟订了钢纤维混凝土地坪施工方案。二、工艺流程 施工流程:素土夯实—铺设碎石 —使用压路机压实—支模—钢纤维地坪与墙、柱间得处理—浇筑钢纤维混凝土。碎石得铺设:根据设计要求,碎石得厚度为 30cm,底层素土必须夯实,压实系数要求在 0、94 以上,铺设时,先控制好标高,虚铺石子高于标高 3cm 左右,然后用振动碾进行压实,确保压实密度,并进行找平; 支模:支模时,必须用水平仪进行标高控制, 模板两侧分别用钢筋棍与 60×80cm 得木方子进行固定;钢纤维地坪与墙、 柱间得处理: 钢纤维地坪与墙、 柱间采纳厚度为 10mm 厚得泡沫板隔离,泡沫板必须高出估计地坪约 2cm,地坪完成后去掉高出部分。 钢纤维混凝土得铺设: A.混凝土:使用合格得预拌混凝土,每立方掺加钢纤维 20 公斤,控制搅拌时间 3—5 分钟,保证钢纤维搅拌开并均匀; B、钢纤维得投放与搅拌:钢纤维在搅拌站加入,应注意在料斗里还没有放其她材料前,不能首先将钢纤维投入搅拌,搅拌 3 分钟后检查钢纤维就是否搅拌均匀,若有两根钢纤维黏结在一起得现象, 应继续搅拌直至钢纤维完全分散成单根为止。为保证钢纤维搅拌均匀,应注意钢纤维得投料速度每分钟不应超过两包; C、混凝土浇筑方法:商品砼得拌与根据设计得配合比拌制,落度要严格控制在进场时 160~180mm。由混凝土罐车运至厂房内,将混凝土自卸入模,出料及铺筑时卸料高度必须控制在 1、5 米以内,以免产生离析,若发现离析,应重新搅拌。 在混凝土浇筑过程中,要对钢纤维混凝土进行振捣,以保证混凝土密实,并且增强混凝土与钢纤维之间得锚固。 钢纤维混凝土表面提浆(采纳振动棒)需及...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢纤维混凝土施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
