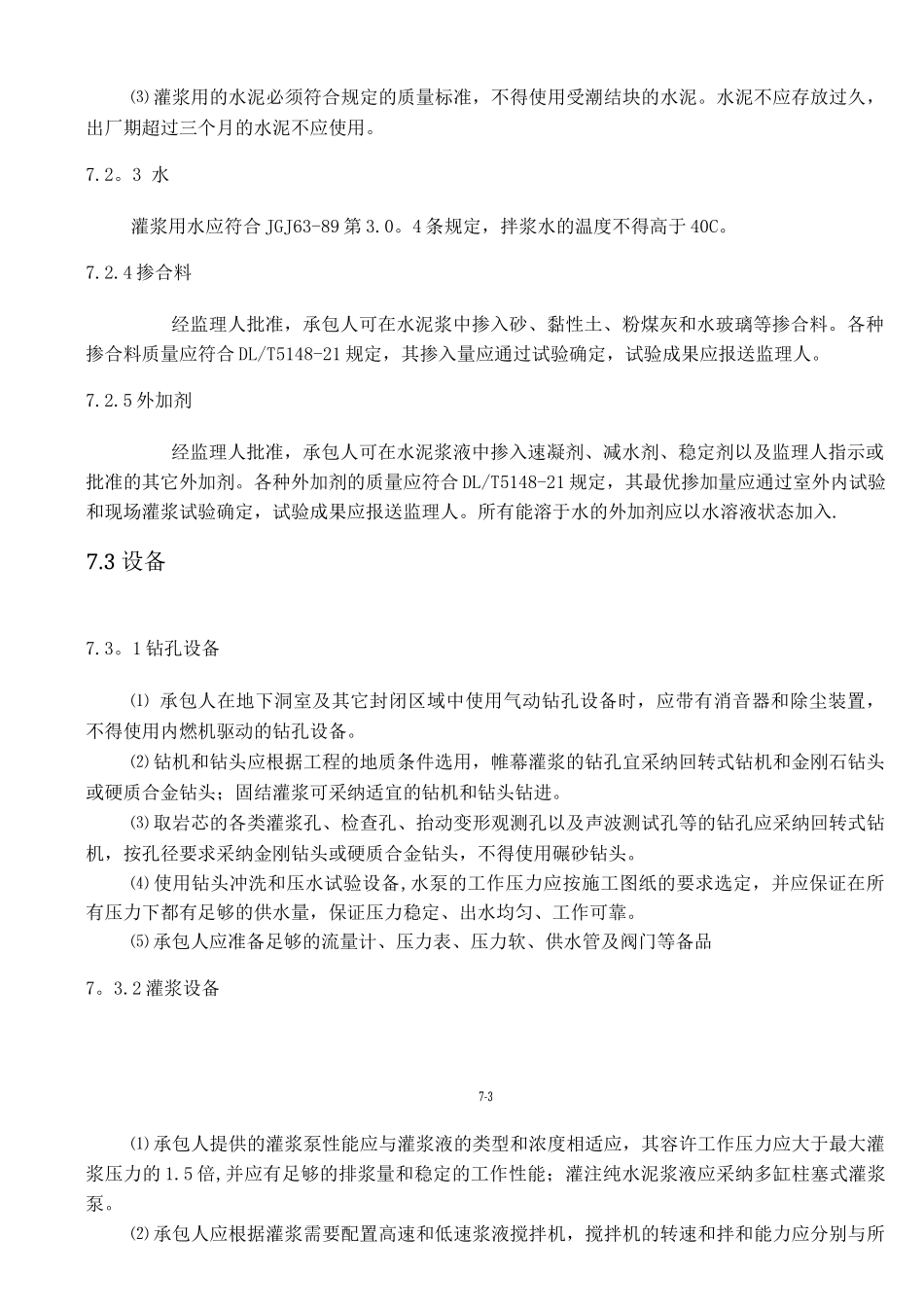

第七章钻孔和灌浆7。1 说明7。1。1 范围本章规定适用于本合同施工图纸所示左右岸非溢流坝、溢流坝段、进水、放空底孔及隧洞等建筑物的钻孔和灌浆,内容包括:⑴ 钻孔:包括勘探孔、灌浆孔、检查孔、观测孔和排水孔的钻孔,以及钻孔和灌浆所需进行的钻取岩芯和试验、钻孔冲洗、压水试验、灌浆前孔加塞保护等全部钻孔作业。⑵ 灌浆:包括水泥灌浆和化学灌浆。水泥灌浆适用的范围为帷幕灌浆、固结灌浆、回填灌浆。7。1.2 承包人的责任⑴ 承包人应按本技术条款的规定以及施工图纸和监理人的指示,完成本工程的全部钻孔和灌浆作业,包括提供其所需的人工、材料、设备及其它辅助设施。⑵ 承包人应根据施工图纸和本技术条款的规定,编制灌浆试验大纲,进行灌浆试验,并通过试验择优选定灌浆施工参数。⑶ 承包人应在施工前详细了解工程的地形地质和水文地质情况。在不良地质段进行钻孔和灌浆时,应条取有效的保护措施。承包人根据实际情况,需要修改钻孔布置、钻灌参数和钻灌程序时,应将修改的钻灌措施计划报送监理审批。7.1。3 主要提交件7.1.3。1 施工措施计划在灌浆作业开工前 56 天,承包人应根据灌浆试验成果以及本技术条款的规定或监理人的指示,提交一份钻孔和灌浆施工措施计划报送监理人审批,其内容包括:⑴ 钻孔和灌浆工程的施工平面布置图;⑵ 钻孔和灌浆的材料和设备;⑶ 钻孔和灌浆的程序和工艺;⑷ 钻孔和灌浆的质量保证措施;⑸ 灌浆试验大纲;⑹ 钻孔和灌浆的施工人员配备;⑺ 施工进度计划等。7。1。3。2 施工记录和质量报表7-1承包人应在施工过程中,提交钻孔和灌浆工程的各项施工记录和质量报表,其内容应包括:⑴ 钻孔和灌浆工程各项目完成工程量和累计工程量;⑵ 灌浆工程原材料试验和质量检验成果;⑶ 钻孔岩芯取样试验成果;⑷ 本章第 7。8。6、7。9.4、7.10.6 和 7.11。6 条的质量检查记录;⑸ 质量事故处理记录。7。1. 3. 3 完工验收资料承包人应为钻孔和灌浆工程的完工验收提交以下资料⑴ 灌浆工程的竣工图;⑵ 钻孔和灌浆的各项试验成果;⑶ 钻孔岩芯取样试验的岩芯实物、柱状图和摄影资料;⑷ 质量检查和质量事故处理报告;⑸ 监理人要求提供的其它完工验收资料。7.1.4 引用标准和规程法律规范⑴《水工建筑物水泥灌浆施工技术法律规范》DL/T5148-21;⑵《水利水电工程钻孔压水试验规程》SL25-92;⑶ 《水工混凝土外加剂技术规程》DL/T51T999;⑷《水工混凝土试验规程》DL/T5150-21;⑸《...
