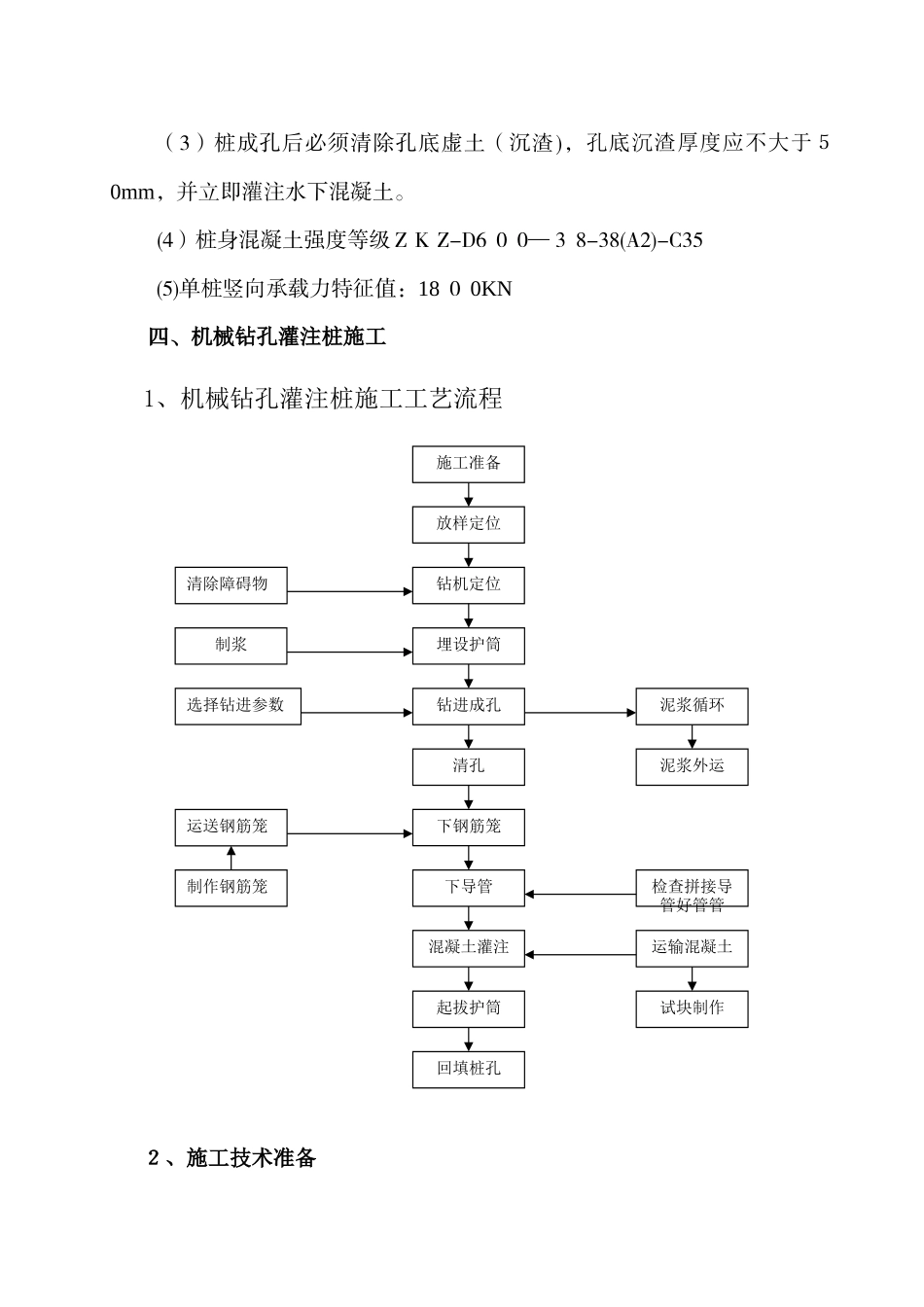

钻孔灌注桩施工组织设计一、工程概况本工程位于绍兴市上虞区城北,建设单位为绍兴市上虞天越置业有限公司;设计单位为华升建设集团浙江建筑设计有限公司;监理单位为浙江智杰建设管理有限公司;施工单位为浙江海滨建设集团有限公司。本工程地基基础设计原桩基采纳预应力管桩及方桩,因桩检测存在三类桩,根据桩基检测报告及甲方提供三类桩编号图,对三类桩部位进行补桩处理.二、施工组织设计编制依据《地质工程勘察报告》《建筑桩基技术法律规范》J GJ 9 4—2 0 08;《钢筋焊接及验收规程》J GJ 1 8—2 0 03;《建筑地基基础工程施工质量验收法律规范》G B502 0 2—200 2;《建筑地基基础技术法律规范》DB42/2 4 2-2025;《钻孔灌注桩》2 004 浙 G 2 3设计补桩说明、施工图;三、设计工作量及技术要求1、设计桩型及工作量本工程设计为钻孔灌注桩,桩径为 Φ6 0 0,7#楼 9 根、9#楼 7 根、10#楼8 根,共计桩数为 2 4根,设计有效桩长约3 8m。桩顶标高 7#楼为-7.150m,9#楼、1 0#楼为-7、750 m.2、设计技术要求(1)本工程桩为钻孔灌注桩,施工必须保证设计桩长,终孔标高得决定以设计桩长为主,已成孔得进尺速度为辅。(2)桩端持力层为第 6—4 层圆砾层,桩端进入持力层不小于2、0D。桩身砼灌注充盈系数不应小于 1、1,泛浆高度为 1 米,确保成桩得质量。(3)桩成孔后必须清除孔底虚土(沉渣),孔底沉渣厚度应不大于50mm,并立即灌注水下混凝土。(4)桩身混凝土强度等级 Z K Z-D6 0 0—3 8-38(A2)-C35(5)单桩竖向承载力特征值:18 0 0KN四、机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程2、施工技术准备施工准备放样定位钻机定位钻进成孔制浆清孔选择钻进参数泥浆循环下钢筋笼泥浆外运下导管运送钢筋笼混凝土灌注制作钢筋笼检查拼接导 管好管管起拔护筒埋设护筒清除障碍物运输混凝土回填桩孔试块制作(1)、施工组织设计编制与审批(2)、开工前,甲方已组织相关部门进行技术交底,解决施工疑难问题。(3)、根据Ⅲ类桩补桩设计图,确定标志与高程水准点,根据要求放出桩位并进行交接复核。(4)、开工前应将有关技术要求及时传达到机台班组。3、放样定位 工程开工前,根据轴线及桩位布置情况,在场地内建立测量控制网,然后依据控制网测放各桩位点。放线完成报监理工程师复验符合要求后进行下道工序施工;4、钻孔机位 本工程选用自身履带爬行式钻机,钻机定位,由钻机自身配置电脑控制...
