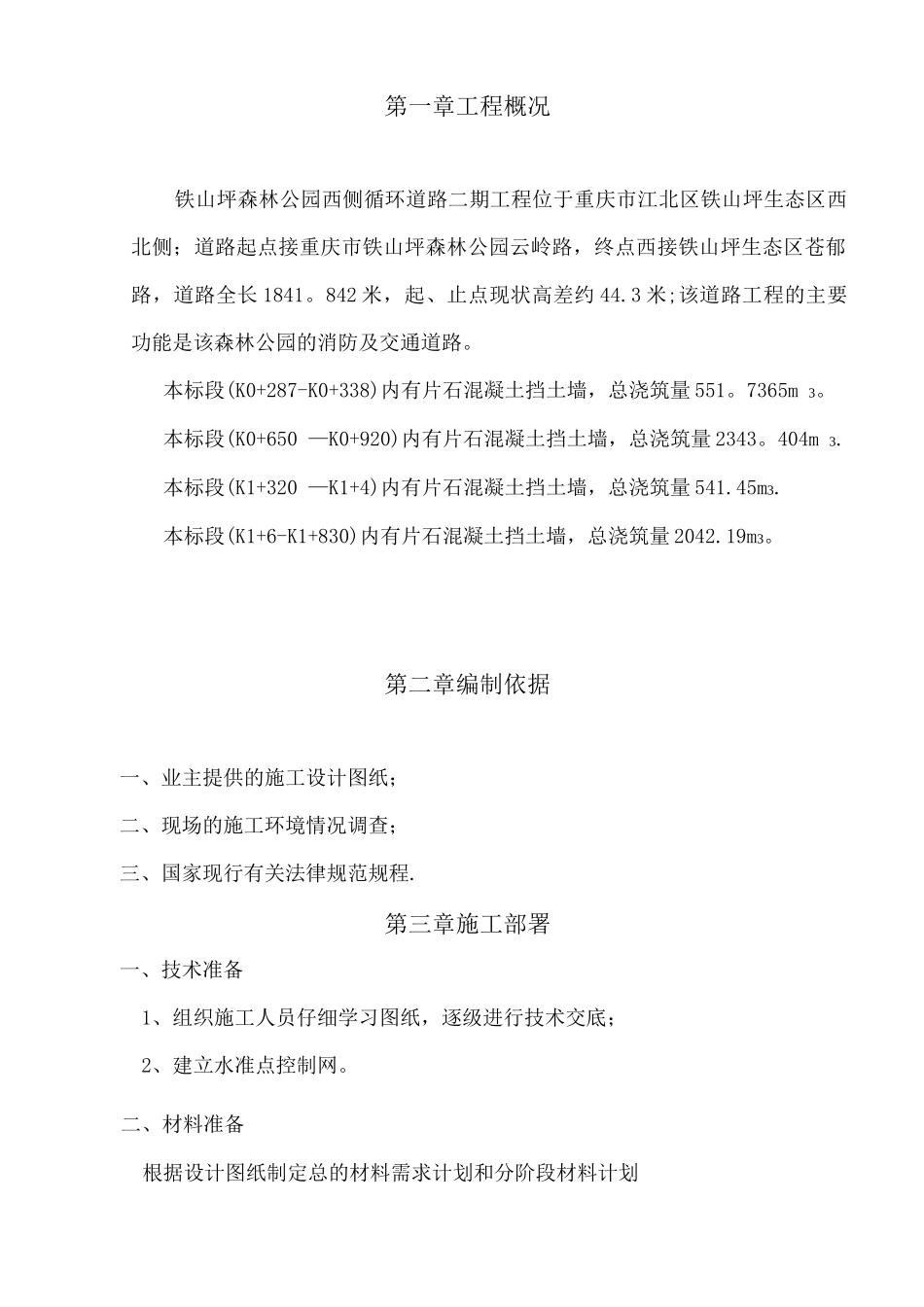

第一章工程概况铁山坪森林公园西侧循环道路二期工程位于重庆市江北区铁山坪生态区西北侧;道路起点接重庆市铁山坪森林公园云岭路,终点西接铁山坪生态区苍郁路,道路全长 1841
842 米,起、止点现状高差约 44
3 米;该道路工程的主要功能是该森林公园的消防及交通道路
本标段(K0+287-K0+338)内有片石混凝土挡土墙,总浇筑量 551
7365m 3
本标段(K0+650 —K0+920)内有片石混凝土挡土墙,总浇筑量 2343
404m 3
本标段(K1+320 —K1+4)内有片石混凝土挡土墙,总浇筑量 541
本标段(K1+6-K1+830)内有片石混凝土挡土墙,总浇筑量 2042
第二章编制依据一、业主提供的施工设计图纸;二、现场的施工环境情况调查;三、国家现行有关法律规范规程
第三章施工部署一、技术准备1、组织施工人员仔细学习图纸,逐级进行技术交底;2、建立水准点控制网

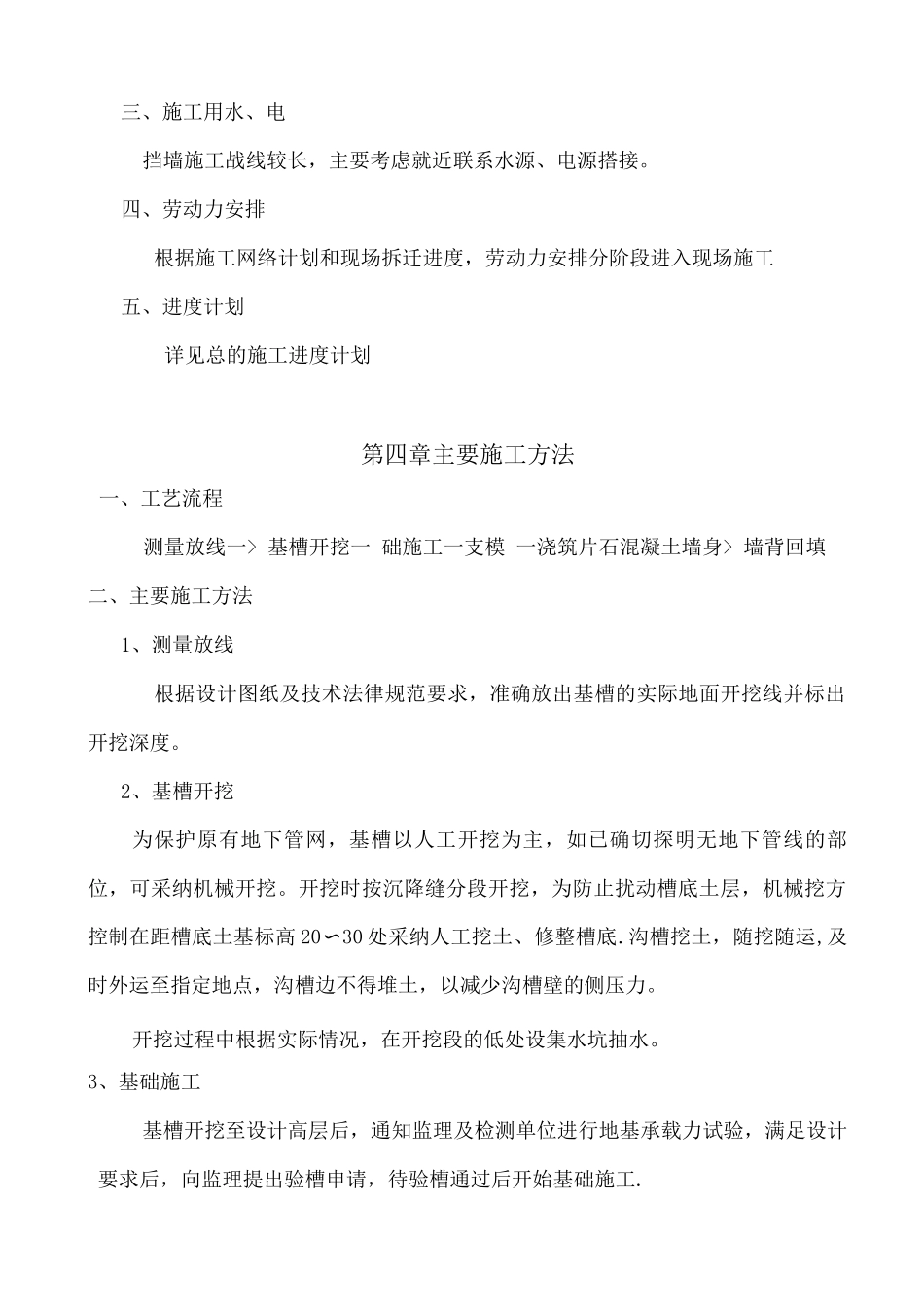

二、材料准备根据设计图纸制定总的材料需求计划和分阶段材料计划三、施工用水、电挡墙施工战线较长,主要考虑就近联系水源、电源搭接
四、劳动力安排根据施工网络计划和现场拆迁进度,劳动力安排分阶段进入现场施工五、进度计划详见总的施工进度计划第四章主要施工方法一、工艺流程测量放线一> 基槽开挖一 础施工一支模 一浇筑片石混凝土墙身> 墙背回填二、主要施工方法1、测量放线根据设计图纸及技术法律规范要求,准确放出基槽的实际地面开挖线并标出开挖深度
2、基槽开挖为保护原有地下管网,基槽以人工开挖为主,如已确切探明无地下管线的部位,可采纳机械开挖
开挖时按沉降缝分段开挖,为防止扰动槽底土层,机械挖方控制在距槽底土基标高 20〜30 处采纳人工挖土、修整槽底
沟槽挖土,随挖随运,及时外运至指定地点,沟槽边不得堆土,以减少沟槽壁的侧压力

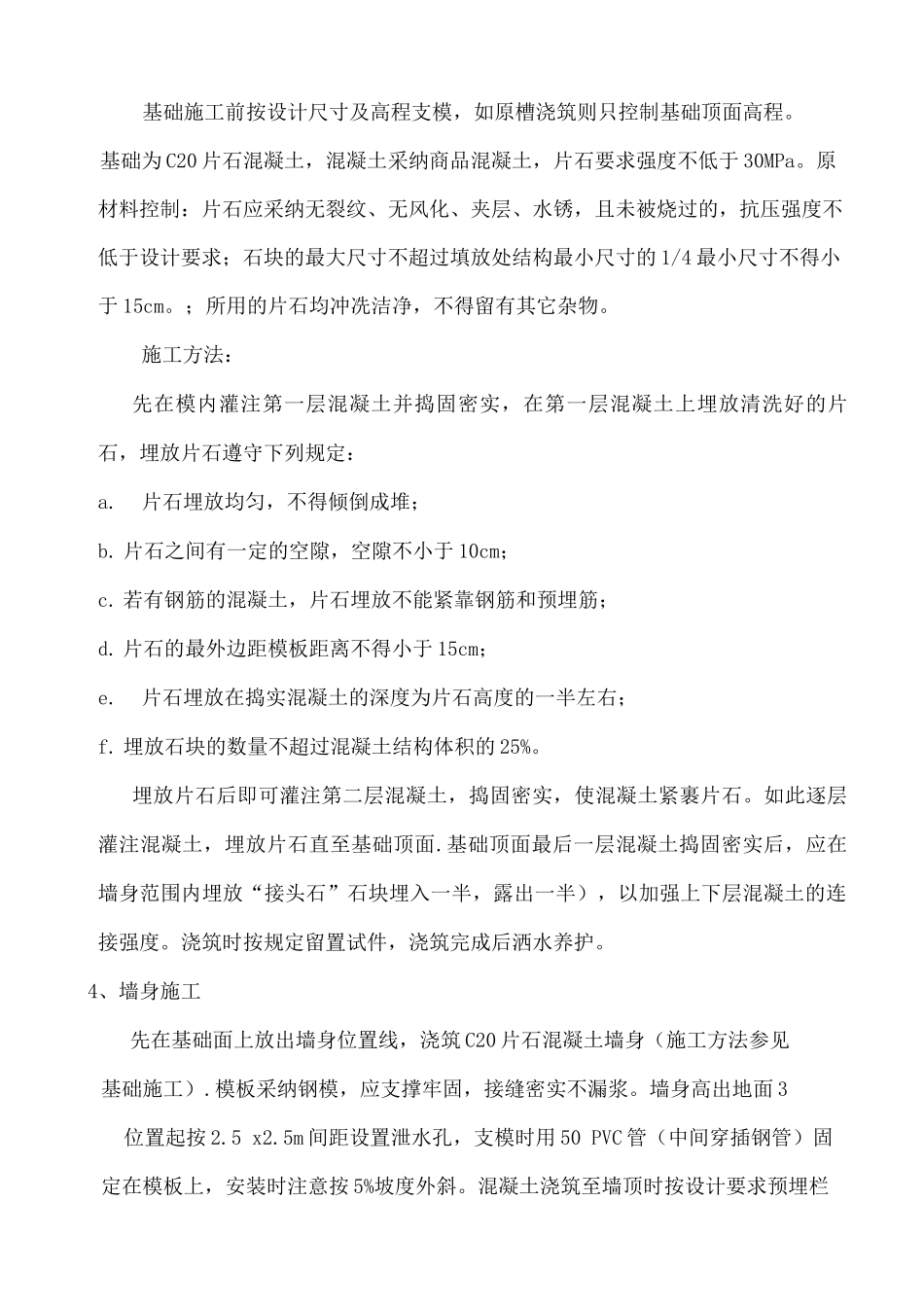

开挖过程中根据实际情况,在开挖段的低处设集水坑抽水
