铁矿南回风井倒模施工两盘拆除安全技术措施一、工程概括 张庄铁矿位于安徽省霍邱县周集镇和冯井镇交界处,东南距霍邱县城 36 公里,南距四十里长山(丘陵地)约 8 公里,北距淮河 10 公里,向西 6 公里到河南境地
矿区交通便利,东边有 G105 国道和西边阜六(阜阳-六安)高速公路贯穿矿区;北面淮河,顺河而下可通淮南、蚌埠
南回风井井筒设计净 Ф6m,总深度为 516
9m,其中地表以上永久锁口段为 1
5m,采纳素砼支护,井壁厚度为 850㎜;表土段采纳冻结法施工,冻结段深度为 178m,采纳双层钢筋砼支护,内层井壁厚度为 450㎜,外层井壁厚度为 400㎜,砼强度等级为 C25~C50;正常基岩壁座及加强段 16
5m,采纳钢筋砼支护,井壁厚度为 400~2300㎜,砼强度等级为 C50;正常基岩段深度为 320
9m,采纳素砼支护,井壁厚度为 400㎜,砼强度等级为 C25
现二次套壁已施工完毕,需将倒模模板全部拆除,拆除倒模施工两盘
一模模板共计二十四块
施工吊盘下 4
5 米处设一工作盘,工作盘采纳 12#槽钢组成及上铺 δ4 个的花纹板而成
工作盘在副提盘口位置设一盘口,工作期间用木板铺严
工作盘与吊盘连接为 5 根 Ф159的无缝钢管于吊盘下梁焊接,并与吊盘打有 5 根 Ф22 的保险钢丝绳
工作盘下 13
75m 位置处设有一拆模盘,拆模盘由 12#槽钢及上铺 δ4个的花纹板组成
拆模盘与吊盘由 5 根 Ф30 钢丝绳悬挂,并下设 5 个5 吨手拉葫芦
工作盘与拆模盘在靠帮位置处挂一长梯,吊盘上装有一台 JM-1
5T 建筑卷扬机

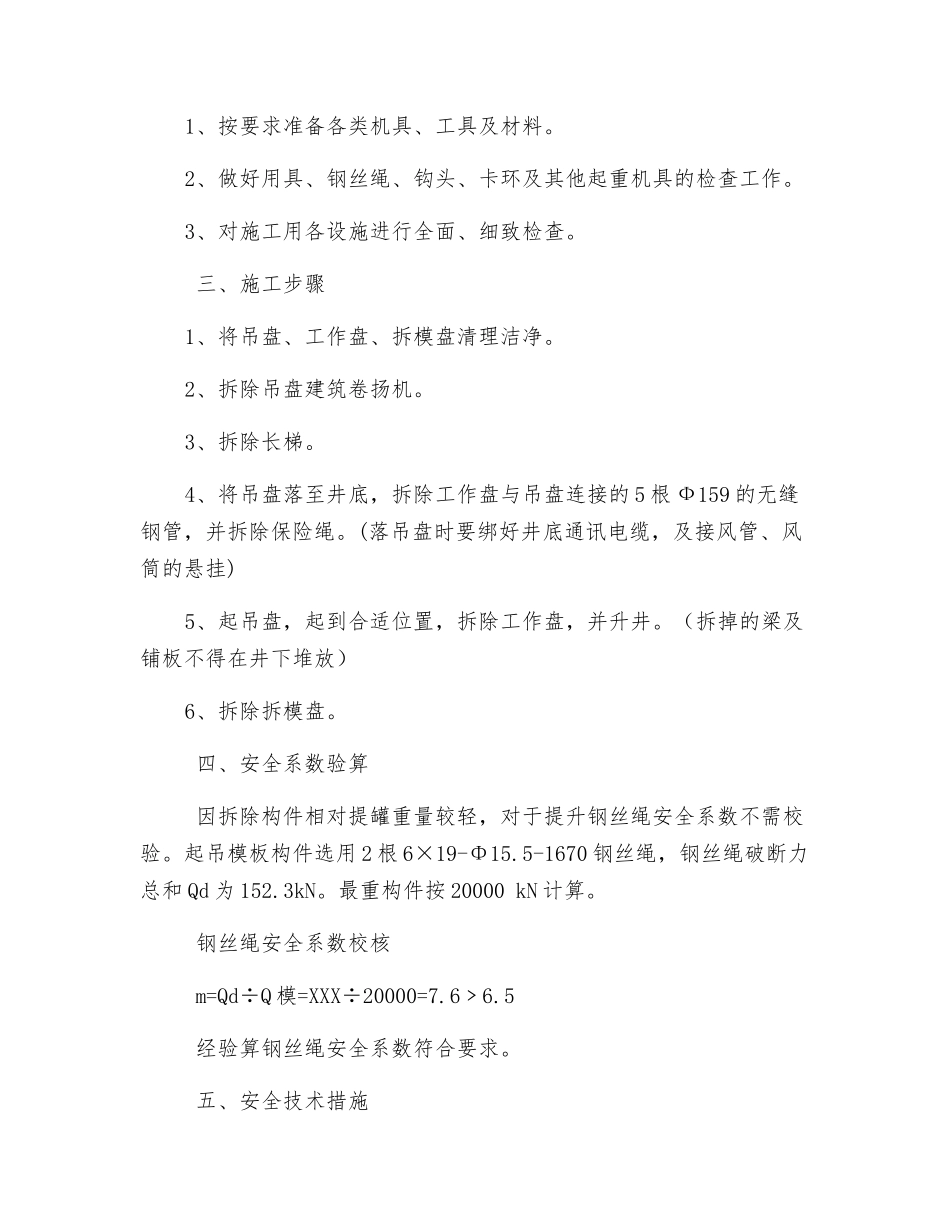

二、倒模两盘拆除前的准备工作1、按要求准备各类机具、工具及材料
2、做好用具、钢丝绳、钩头、卡环及其他起重机具的检查工作
3、对施工用各设施进行全面、细致检查
三、施工步骤1、将吊盘、工作盘、拆模盘清理洁净

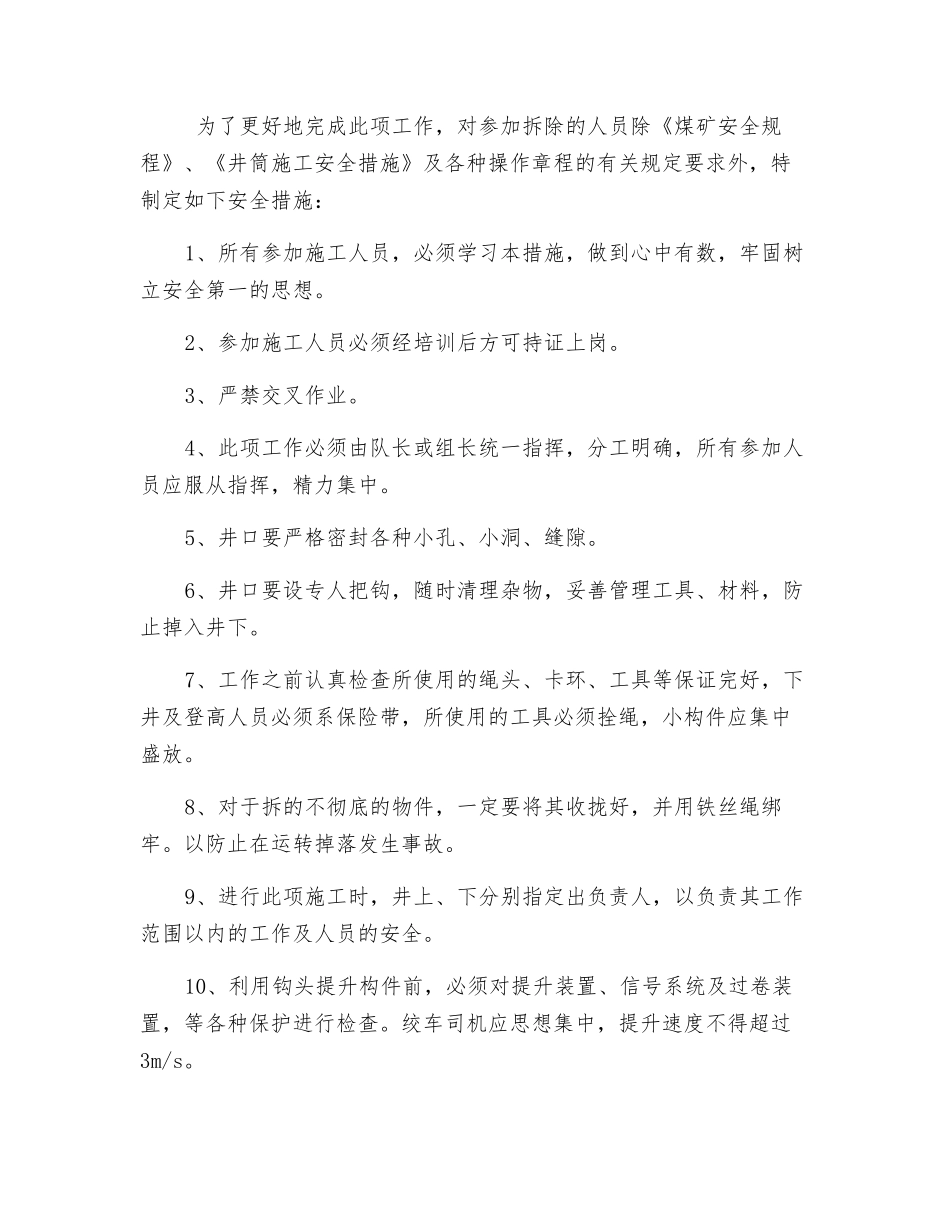

2、拆除吊盘建
