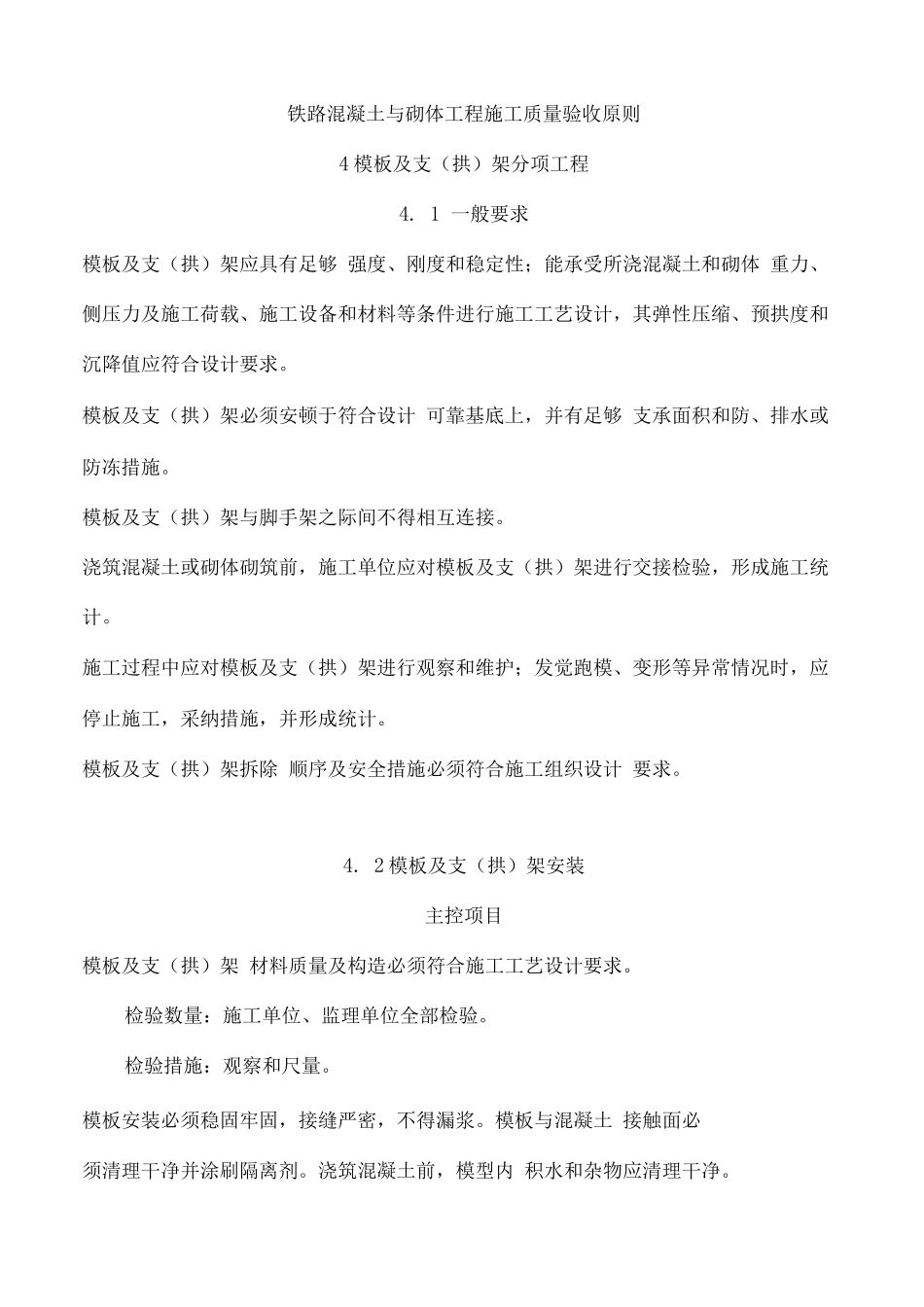

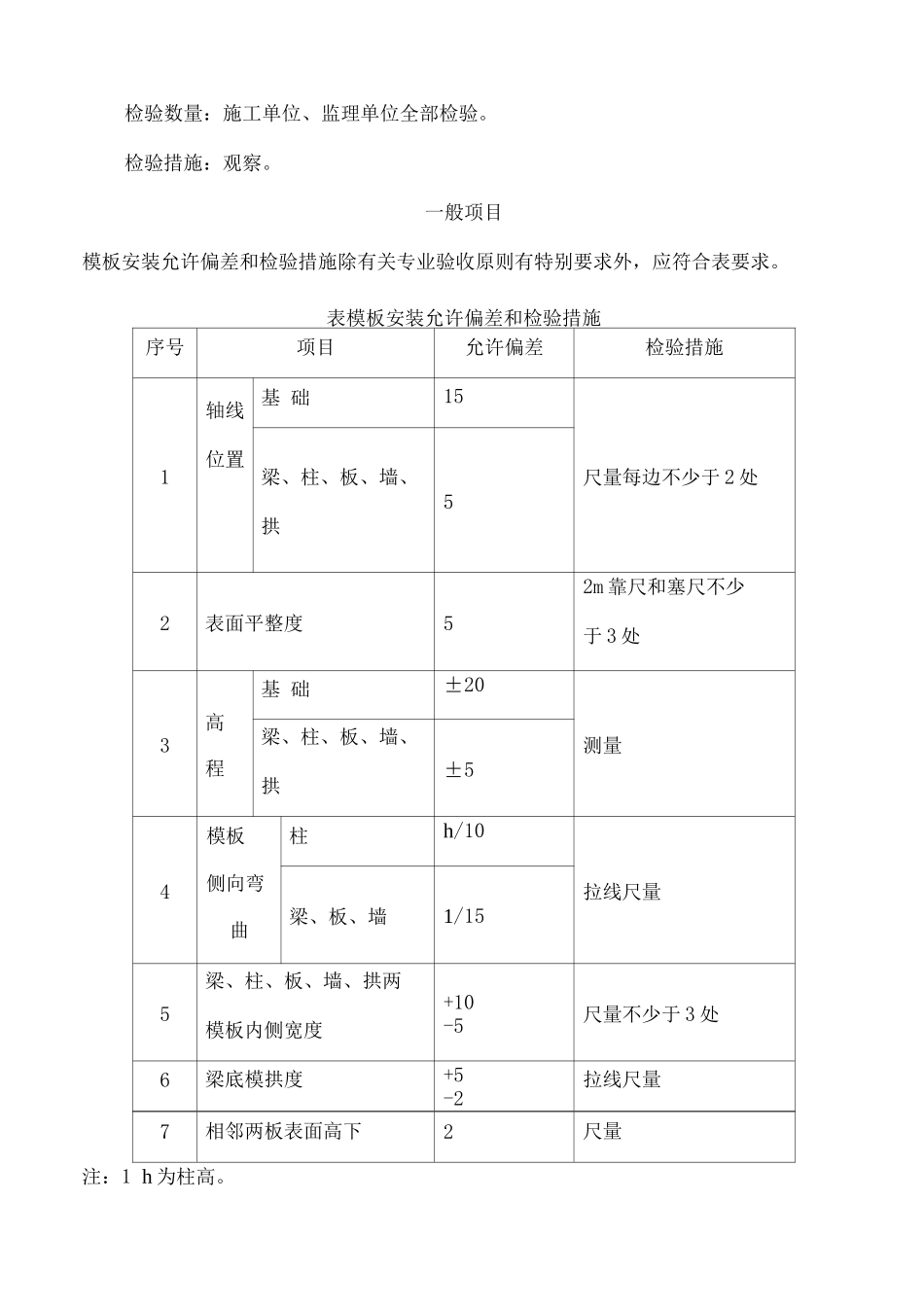

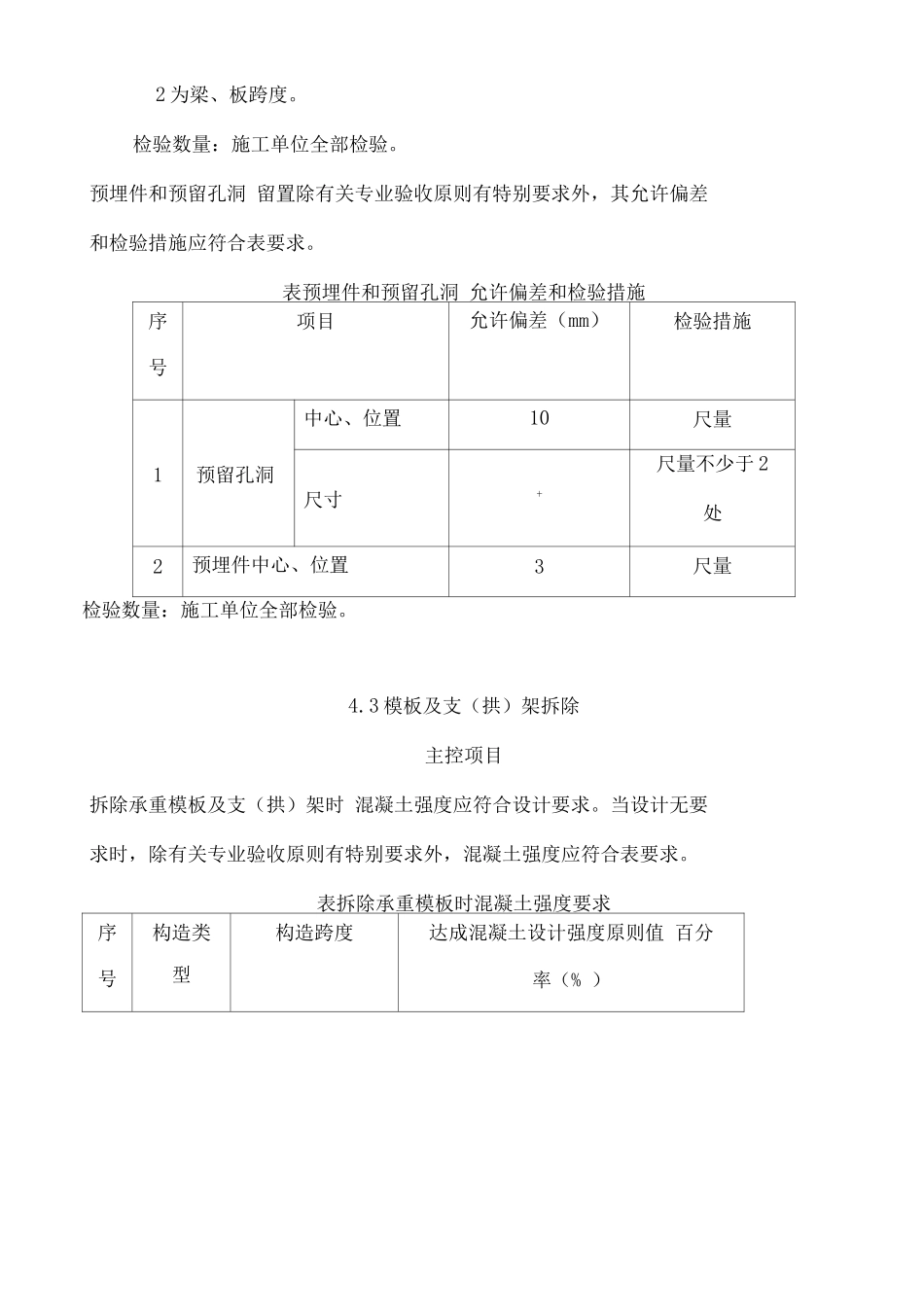

铁路混凝土与砌体工程施工质量验收原则4 模板及支(拱)架分项工程4. 1 一般要求模板及支(拱)架应具有足够 强度、刚度和稳定性;能承受所浇混凝土和砌体 重力、侧压力及施工荷载、施工设备和材料等条件进行施工工艺设计,其弹性压缩、预拱度和沉降值应符合设计要求。模板及支(拱)架必须安顿于符合设计 可靠基底上,并有足够 支承面积和防、排水或防冻措施。模板及支(拱)架与脚手架之际间不得相互连接。浇筑混凝土或砌体砌筑前,施工单位应对模板及支(拱)架进行交接检验,形成施工统计。施工过程中应对模板及支(拱)架进行观察和维护;发觉跑模、变形等异常情况时,应停止施工,采纳措施,并形成统计。模板及支(拱)架拆除 顺序及安全措施必须符合施工组织设计 要求。4. 2 模板及支(拱)架安装主控项目模板及支(拱)架 材料质量及构造必须符合施工工艺设计要求。检验数量:施工单位、监理单位全部检验。检验措施:观察和尺量。模板安装必须稳固牢固,接缝严密,不得漏浆。模板与混凝土 接触面必须清理干净并涂刷隔离剂。浇筑混凝土前,模型内 积水和杂物应清理干净。检验数量:施工单位、监理单位全部检验。检验措施:观察。一般项目模板安装允许偏差和检验措施除有关专业验收原则有特别要求外,应符合表要求。表模板安装允许偏差和检验措施序号项目允许偏差检验措施1轴线位置基 础15尺量每边不少于 2 处梁、柱、板、墙、拱52表面平整度52m 靠尺和塞尺不少于 3 处3高程基 础±20测量梁、柱、板、墙、拱±54模板侧向弯曲柱h/10拉线尺量梁、板、墙1/155梁、柱、板、墙、拱两模板内侧宽度+10-5尺量不少于 3 处6梁底模拱度+5-2拉线尺量7相邻两板表面高下2尺量注:1 h 为柱高。2 为梁、板跨度。检验数量:施工单位全部检验。预埋件和预留孔洞 留置除有关专业验收原则有特别要求外,其允许偏差和检验措施应符合表要求。表预埋件和预留孔洞 允许偏差和检验措施序号项目允许偏差(mm)检验措施1预留孔洞中心、位置10尺量尺寸+尺量不少于 2处2预埋件中心、位置3尺量检验数量:施工单位全部检验。4.3 模板及支(拱)架拆除主控项目拆除承重模板及支(拱)架时 混凝土强度应符合设计要求。当设计无要求时,除有关专业验收原则有特别要求外,混凝土强度应符合表要求。表拆除承重模板时混凝土强度要求序号构造类型构造跨度达成混凝土设计强度原则值 百分率(% )检验措施:施工单位拆模迈进行一组同条件养护度件强...
