铁路连续梁转体施工方案

铁路连续梁转体施工方案_第1页
1/5
铁路连续梁转体施工方案_第2页
2/5
铁路连续梁转体施工方案_第3页
3/5

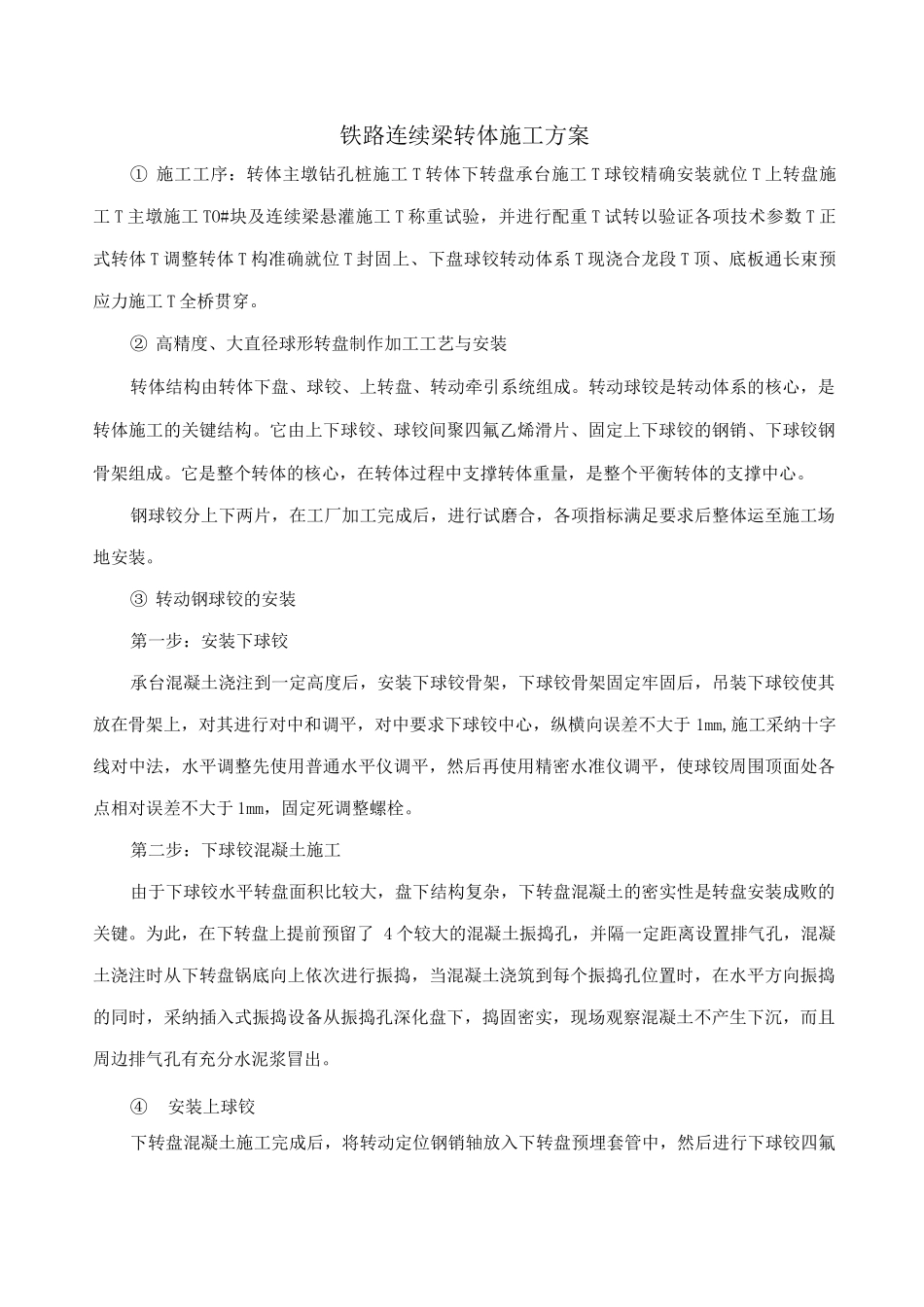

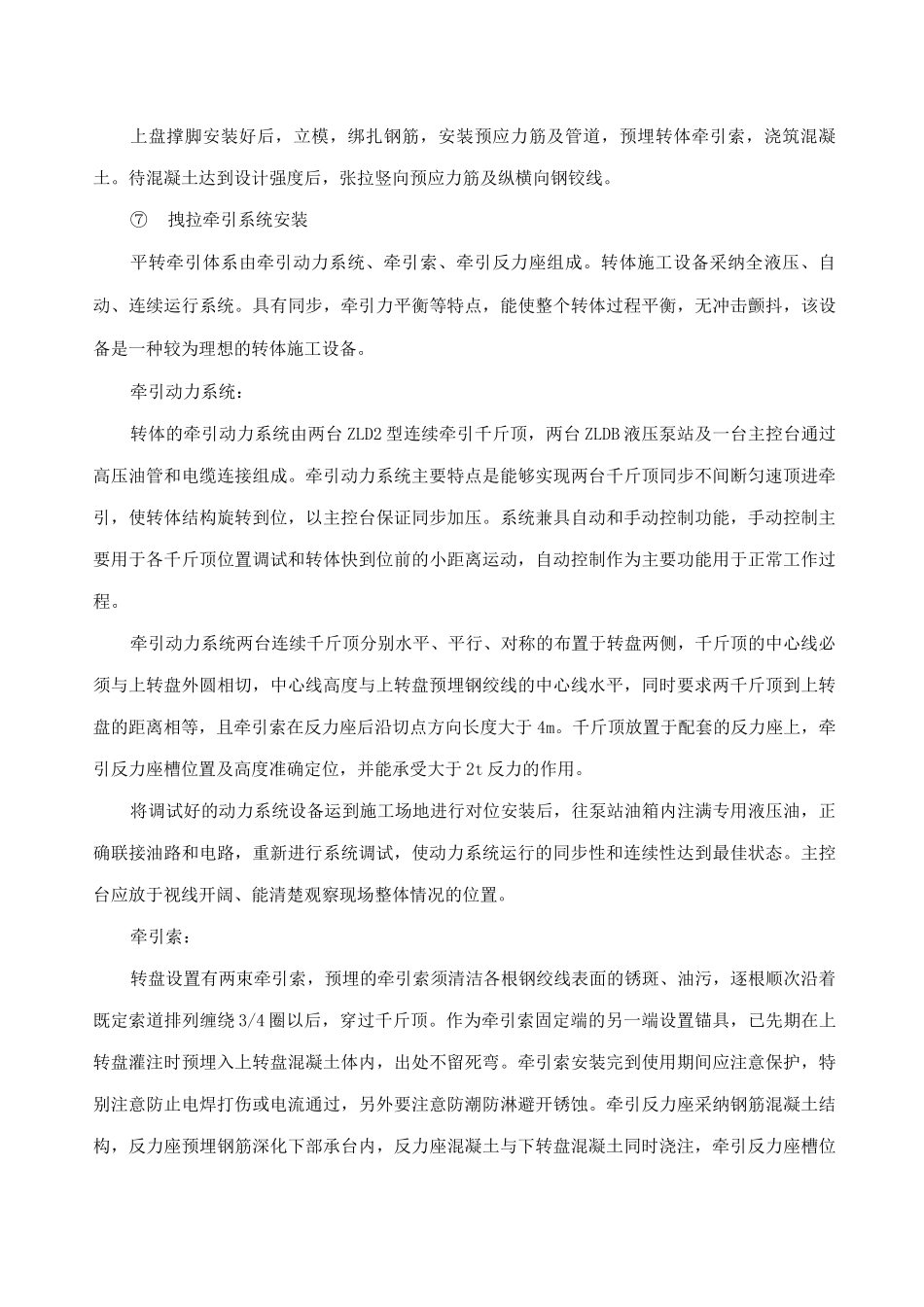

铁路连续梁转体施工方案① 施工工序:转体主墩钻孔桩施工 T 转体下转盘承台施工 T 球铰精确安装就位 T 上转盘施工 T 主墩施工 TO#块及连续梁悬灌施工 T 称重试验,并进行配重 T 试转以验证各项技术参数 T 正式转体 T 调整转体 T 构准确就位 T 封固上、下盘球铰转动体系 T 现浇合龙段 T 顶、底板通长束预应力施工 T 全桥贯穿。② 高精度、大直径球形转盘制作加工工艺与安装转体结构由转体下盘、球铰、上转盘、转动牵引系统组成。转动球铰是转动体系的核心,是转体施工的关键结构。它由上下球铰、球铰间聚四氟乙烯滑片、固定上下球铰的钢销、下球铰钢骨架组成。它是整个转体的核心,在转体过程中支撑转体重量,是整个平衡转体的支撑中心。钢球铰分上下两片,在工厂加工完成后,进行试磨合,各项指标满足要求后整体运至施工场地安装。③ 转动钢球铰的安装第一步:安装下球铰承台混凝土浇注到一定高度后,安装下球铰骨架,下球铰骨架固定牢固后,吊装下球铰使其放在骨架上,对其进行对中和调平,对中要求下球铰中心,纵横向误差不大于 1mm,施工采纳十字线对中法,水平调整先使用普通水平仪调平,然后再使用精密水准仪调平,使球铰周围顶面处各点相对误差不大于 1mm,固定死调整螺栓。第二步:下球铰混凝土施工由于下球铰水平转盘面积比较大,盘下结构复杂,下转盘混凝土的密实性是转盘安装成败的关键。为此,在下转盘上提前预留了 4 个较大的混凝土振捣孔,并隔一定距离设置排气孔,混凝土浇注时从下转盘锅底向上依次进行振捣,当混凝土浇筑到每个振捣孔位置时,在水平方向振捣的同时,采纳插入式振捣设备从振捣孔深化盘下,捣固密实,现场观察混凝土不产生下沉,而且周边排气孔有充分水泥浆冒出。④安装上球铰下转盘混凝土施工完成后,将转动定位钢销轴放入下转盘预埋套管中,然后进行下球铰四氟乙烯滑片的安装。填充改性聚四氟乙烯滑片在工厂内进行制作,在工厂内安装调试好后编好号码,现场对号入座,安装前先将下球铰顶面和滑片镶嵌孔清理洁净,并将球面吹干。滑片安装完成后,各滑片顶面应位于同一球面上,其误差不大于 1 mm。在下球铰球面上涂抹黄油聚四氟乙烯粉,使其均匀的充满滑动片之间的空隙,并略高于顶面,涂抹完后尽快安装上球铰,其间严禁杂物掉入球铰内。上球铰精确定位并临时锁定限位后,用胶带缠绕密封上下球铰吻合面,严禁泥沙等杂物进入。⑤ 下盘滑道与上盘撑脚安装为保证大吨位结构平转的稳...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铁路连续梁转体施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
