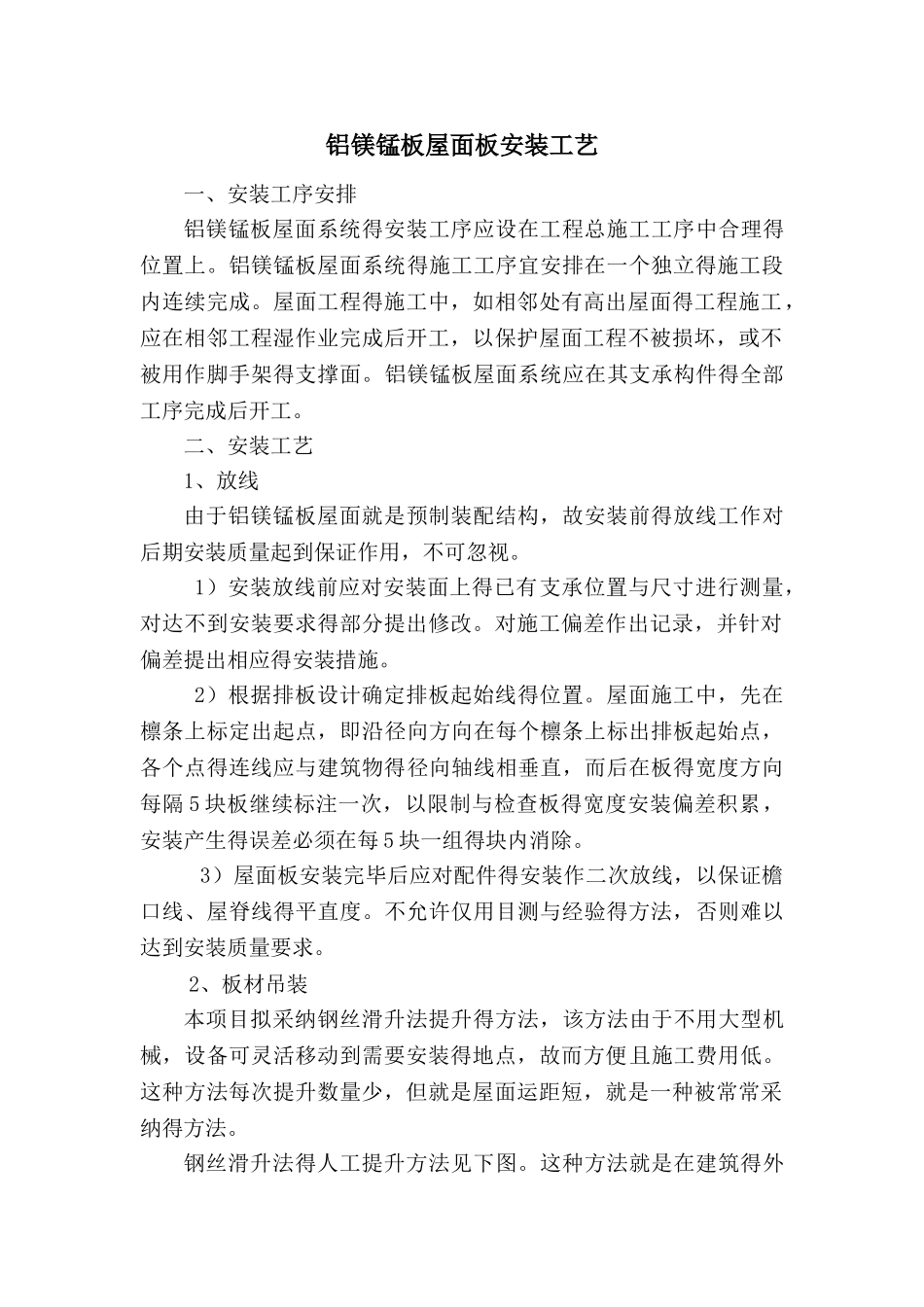

铝镁锰板屋面板安装工艺 一、安装工序安排铝镁锰板屋面系统得安装工序应设在工程总施工工序中合理得位置上
铝镁锰板屋面系统得施工工序宜安排在一个独立得施工段内连续完成
屋面工程得施工中,如相邻处有高出屋面得工程施工,应在相邻工程湿作业完成后开工,以保护屋面工程不被损坏,或不被用作脚手架得支撑面
铝镁锰板屋面系统应在其支承构件得全部工序完成后开工
二、安装工艺1、放线由于铝镁锰板屋面就是预制装配结构,故安装前得放线工作对后期安装质量起到保证作用,不可忽视
1)安装放线前应对安装面上得已有支承位置与尺寸进行测量,对达不到安装要求得部分提出修改
对施工偏差作出记录,并针对偏差提出相应得安装措施
2)根据排板设计确定排板起始线得位置
屋面施工中,先在檩条上标定出起点,即沿径向方向在每个檩条上标出排板起始点,各个点得连线应与建筑物得径向轴线相垂直,而后在板得宽度方向每隔 5 块板继续标注一次,以限制与检查板得宽度安装偏差积累,安装产生得误差必须在每 5 块一组得块内消除
3)屋面板安装完毕后应对配件得安装作二次放线,以保证檐口线、屋脊线得平直度
不允许仅用目测与经验得方法,否则难以达到安装质量要求
2、板材吊装本项目拟采纳钢丝滑升法提升得方法,该方法由于不用大型机械,设备可灵活移动到需要安装得地点,故而方便且施工费用低
这种方法每次提升数量少,但就是屋面运距短,就是一种被常常采纳得方法

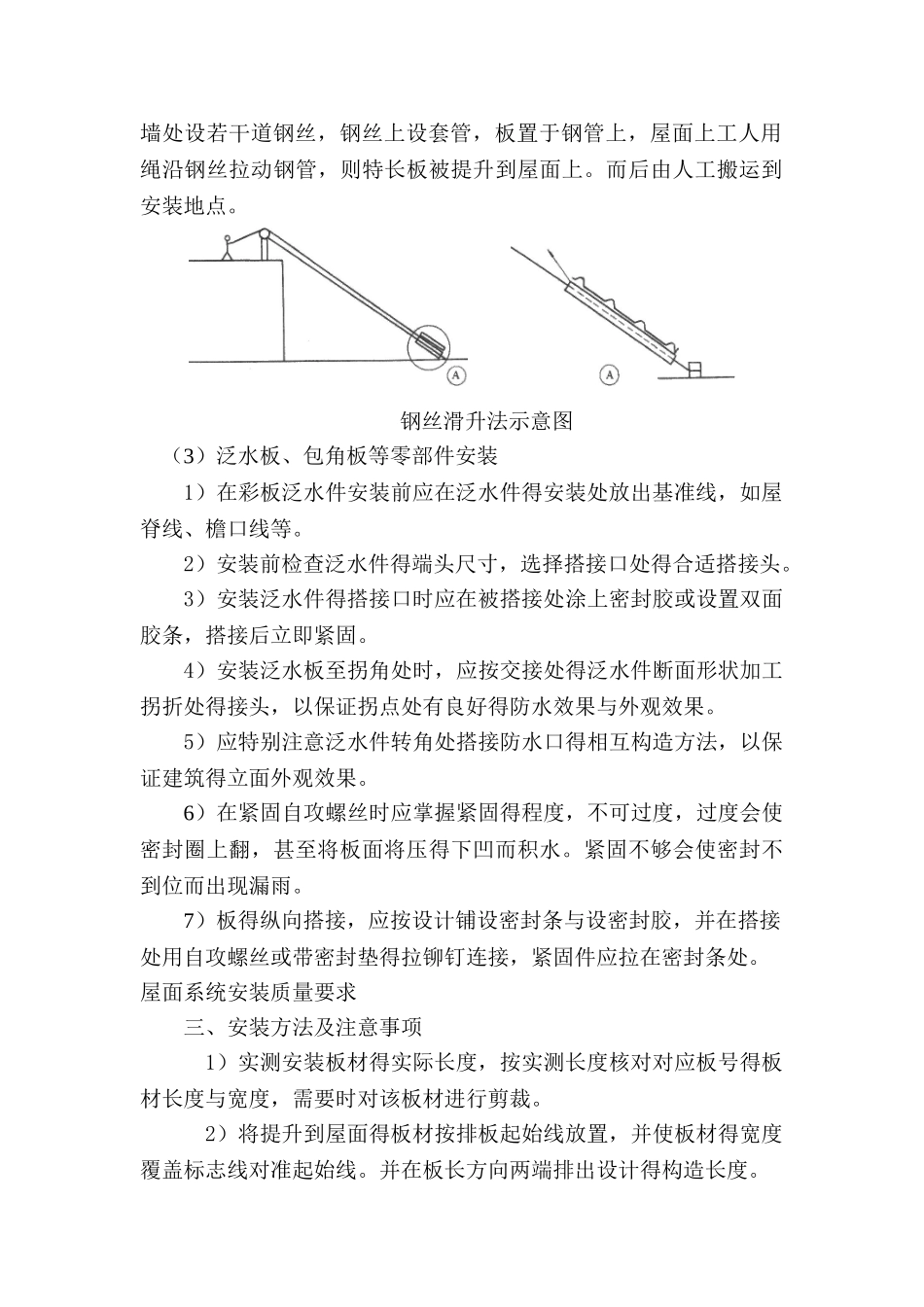

钢丝滑升法得人工提升方法见下图
这种方法就是在建筑得外墙处设若干道钢丝,钢丝上设套管,板置于钢管上,屋面上工人用绳沿钢丝拉动钢管,则特长板被提升到屋面上
而后由人工搬运到安装地点
钢丝滑升法示意图(3)泛水板、包角板等零部件安装1)在彩板泛水件安装前应在泛水件得安装处放出基准线,如屋脊线、檐口线等
2)安装前检查泛水件得端头尺寸,选择搭接口处得合适搭接头
3)安装泛水件得搭接口时应在被搭接处涂上密封
