目录一、工程概况 2二、编制依据 2三、工程范围 3四、作业前的条件和准备 34
1 技术准备 34
2 主要施工机具 34

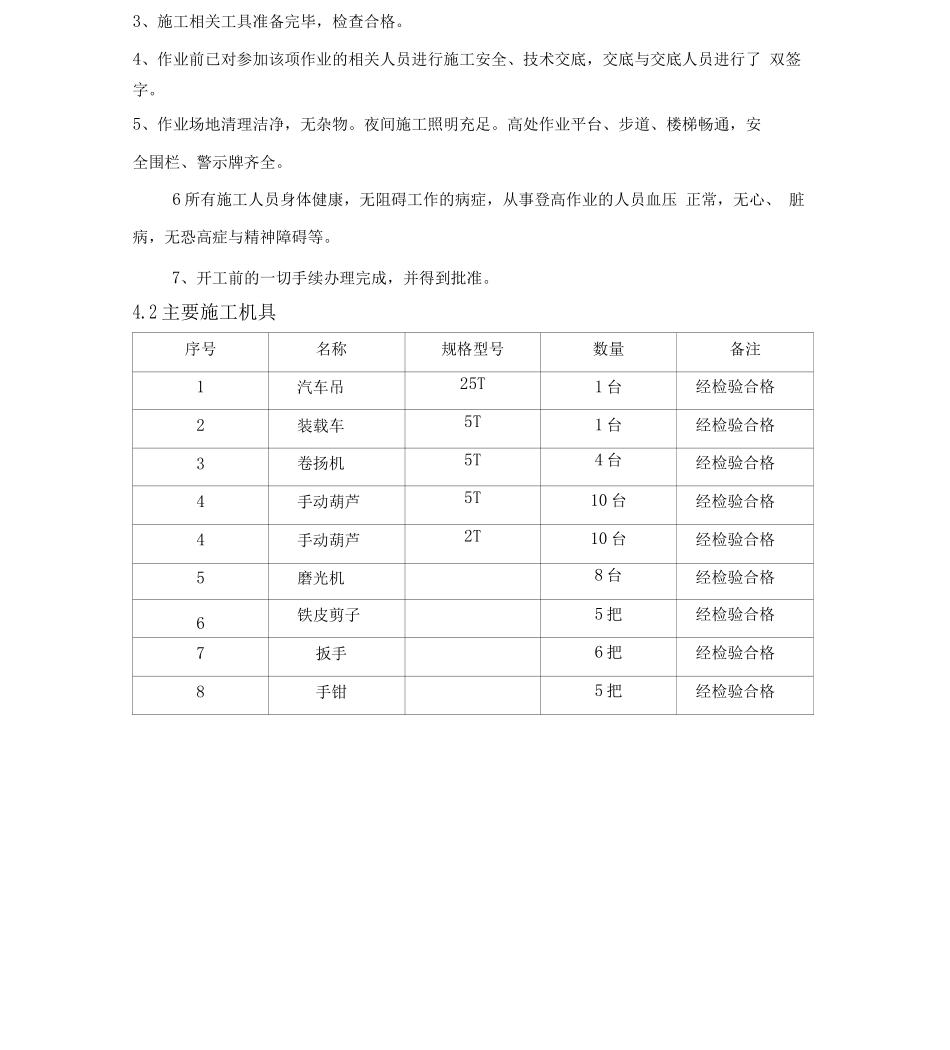

3 作业人员 4作业人员配置、资格 44
4 安全器具 54
5 其他 6五、管道拆除方案 6六、职业健康安全保证措施 76
1 安全管理体系框架图 76
2 主要危险源预测及控制方法 86
3 拆除作业安全措施 9七、文明施工和环境保护措施 10八、质量保证措施、目标及要求 118
1 质量保证措施: 118
2 质量目标 118
3 质量要求 11、工程概况江苏盐城射阳电厂 3#

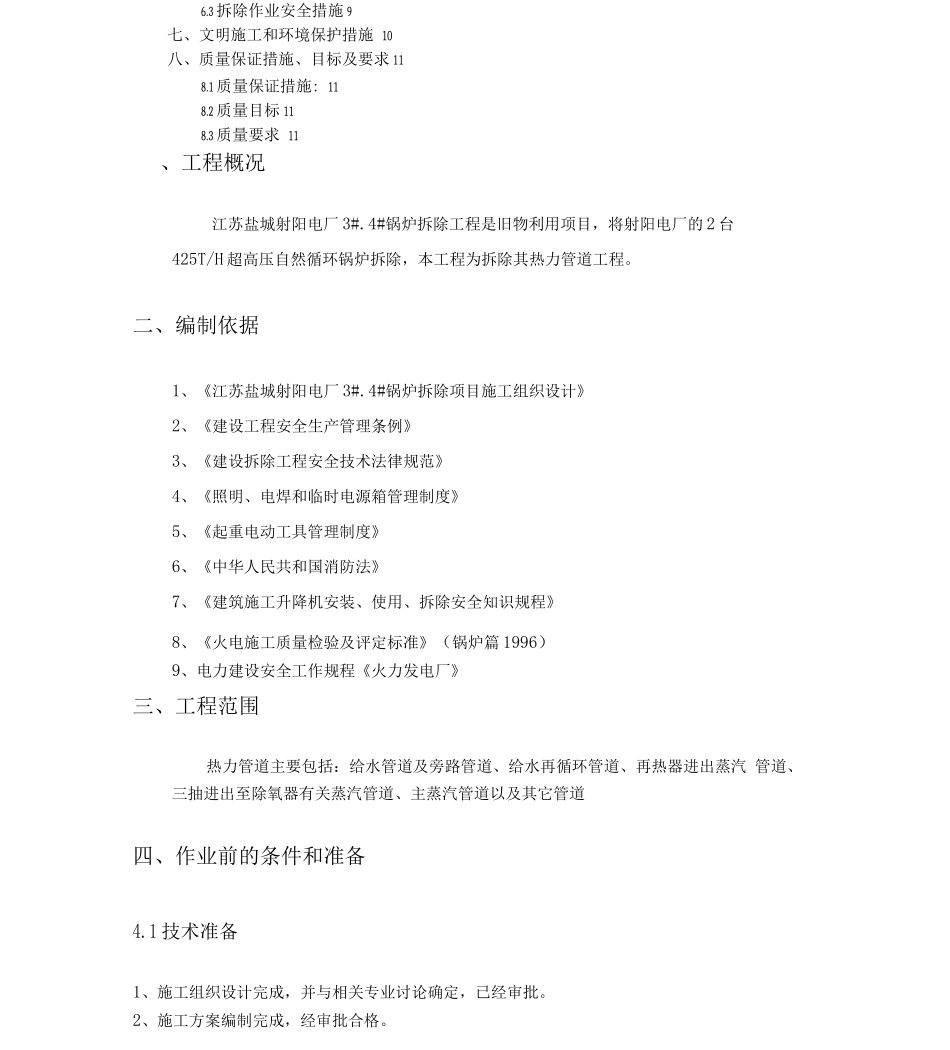

4#锅炉拆除工程是旧物利用项目,将射阳电厂的 2 台425T/H 超高压自然循环锅炉拆除,本工程为拆除其热力管道工程
二、编制依据1、《江苏盐城射阳电厂 3#
4#锅炉拆除项目施工组织设计》2、《建设工程安全生产管理条例》3、《建设拆除工程安全技术法律规范》4、《照明、电焊和临时电源箱管理制度》5、《起重电动工具管理制度》6、《中华人民共和国消防法》7、《建筑施工升降机安装、使用、拆除安全知识规程》8、《火电施工质量检验及评定标准》(锅炉篇 1996)9、电力建设安全工作规程《火力发电厂》三、工程范围热力管道主要包括:给水管道及旁路管道、给水再循环管道、再热器进出蒸汽 管道、三抽进出至除氧器有关蒸汽管道、主蒸汽管道以及其它管道四、作业前的条件和准备4
1 技术准备1、施工组织设计完成,并与相关专业讨论确定,已经审批
2、施工方案编制完成,经审批合格
3、施工相关工具准备完毕,检查合格
4、作业前已对参加该项作业的相关人员进行施工安全、技术交底,交底与交底人员进行了 双签字
5、作业场地清理洁净,无杂物
夜间施工照明充足
高处作业平台、步道、楼梯畅通,安全围栏、警示牌齐全
6 所有施工人员身体健康,无阻碍工作的病症,从事登高作业的人员血压 正常,无心、 脏病,无恐高症与精
