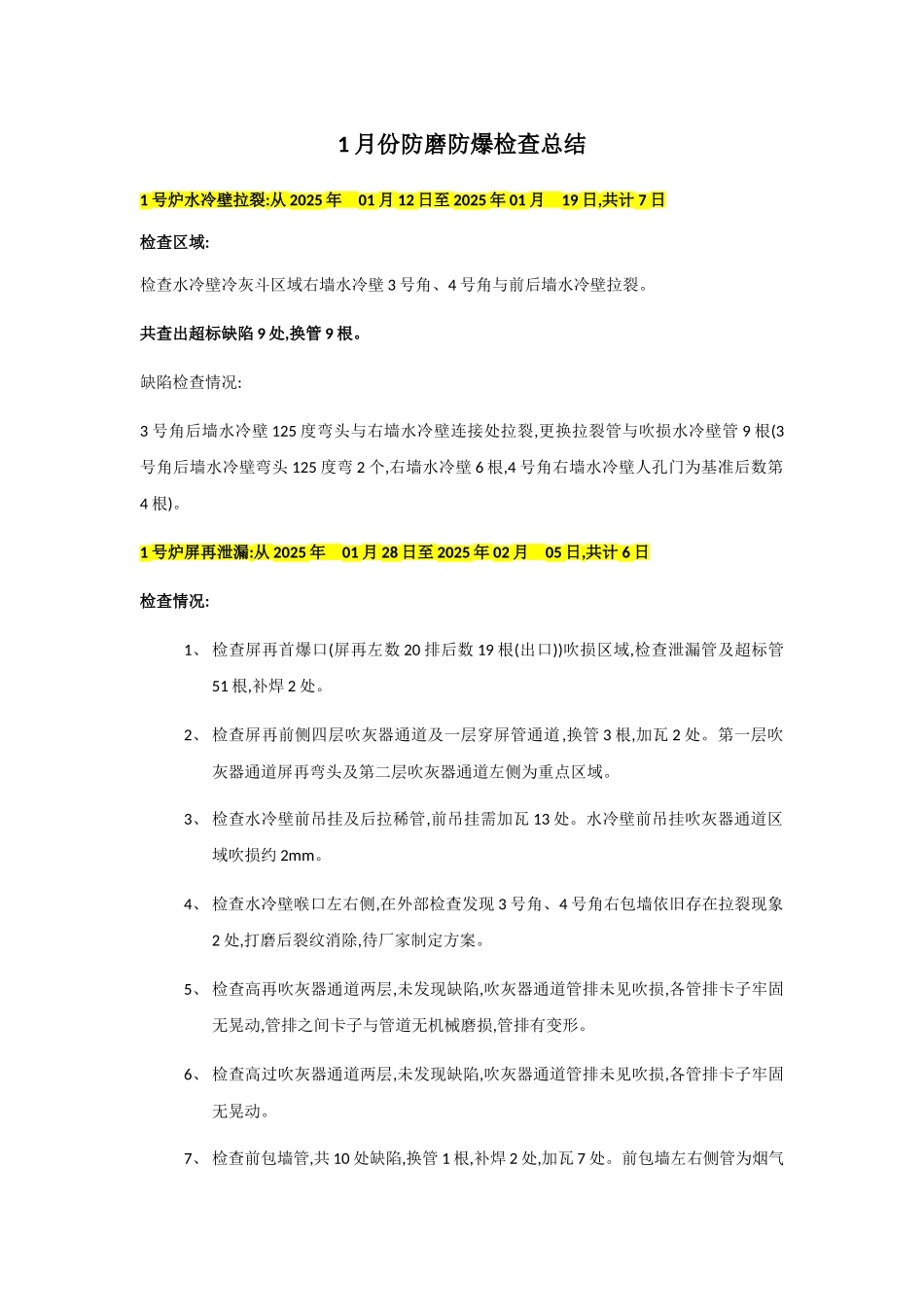

1 月份防磨防爆检查总结1 号炉水冷壁拉裂:从 2025 年 01 月 12 日至 2025 年 01 月 19 日,共计 7 日检查区域:检查水冷壁冷灰斗区域右墙水冷壁 3 号角、4 号角与前后墙水冷壁拉裂
共查出超标缺陷 9 处,换管 9 根
缺陷检查情况: 3 号角后墙水冷壁 125 度弯头与右墙水冷壁连接处拉裂,更换拉裂管与吹损水冷壁管 9 根(3号角后墙水冷壁弯头 125 度弯 2 个,右墙水冷壁 6 根,4 号角右墙水冷壁人孔门为基准后数第4 根)
1 号炉屏再泄漏:从 2025 年 01 月 28 日至 2025 年 02 月 05 日,共计 6 日检查情况:1、 检查屏再首爆口(屏再左数 20 排后数 19 根(出口))吹损区域,检查泄漏管及超标管51 根,补焊 2 处
2、 检查屏再前侧四层吹灰器通道及一层穿屏管通道,换管 3 根,加瓦 2 处
第一层吹灰器通道屏再弯头及第二层吹灰器通道左侧为重点区域
3、 检查水冷壁前吊挂及后拉稀管,前吊挂需加瓦 13 处
水冷壁前吊挂吹灰器通道区域吹损约 2mm
4、 检查水冷壁喉口左右侧,在外部检查发现 3 号角、4 号角右包墙依旧存在拉裂现象2 处,打磨后裂纹消除,待厂家制定方案
5、 检查高再吹灰器通道两层,未发现缺陷,吹灰器通道管排未见吹损,各管排卡子牢固无晃动,管排之间卡子与管道无机械磨损,管排有变形
6、 检查高过吹灰器通道两层,未发现缺陷,吹灰器通道管排未见吹损,各管排卡子牢固无晃动
7、 检查前包墙管,共 10 处缺陷,换管 1 根,补焊 2 处,加瓦 7 处
前包墙左右侧管为烟气走廊吹损区域(12 号炉也存在),吹损较严重,前包墙两层卡子与前包墙管轻微机械磨损,此次检查机械磨损最深 1、5mm
8、 尾部受热面检查低过两层、省煤器四层,需加瓦 9 处,省煤器一层管排乱排严重
共查出缺陷 92 处,换管
