长拉山隧道 K80+880〜K80+980 洞身衬砌喷射混凝土施工方案一、编制依据及编制原则1、编制依据(1)《公路隧道施工技术法律规范》JTJ042 94(2)《公路工程质量检验评定标准》JTG F80/1-24⑶ 青海省 S309 线多拉麻科至杂多段公路工程
合同段合同文件(4)《青海省 S309 线多拉麻科至杂多段公路工程两阶段施工图设计》第五册第一分册长拉山隧道施工设计图⑸ 青海省 S309 线多拉麻科至杂多段公路工程
合同段实施性施工组织设计⑹ 类似工程的施工经验2、编制原则⑴ 确保实现业主所要求的工期、质量、安全、环保目标
⑵ 严格遵守施工验收法律规范、规程和制度
⑶ 科学组织、精心施工,保证优良率达 95%以上
⑷ 合理安排施工计划,统筹规划,保证施工有序性、连续性、均衡性
⑸ 考虑本标段工程特点和工期要求,精心施工
二、工程概况长拉山隧道为青海省道 309 线多拉麻科至杂多段公路隧道,位于杂多县子曲河食宿站以西的长拉山上
起始里程为 K80+810,终止里程为 K83+190,全长 2380m

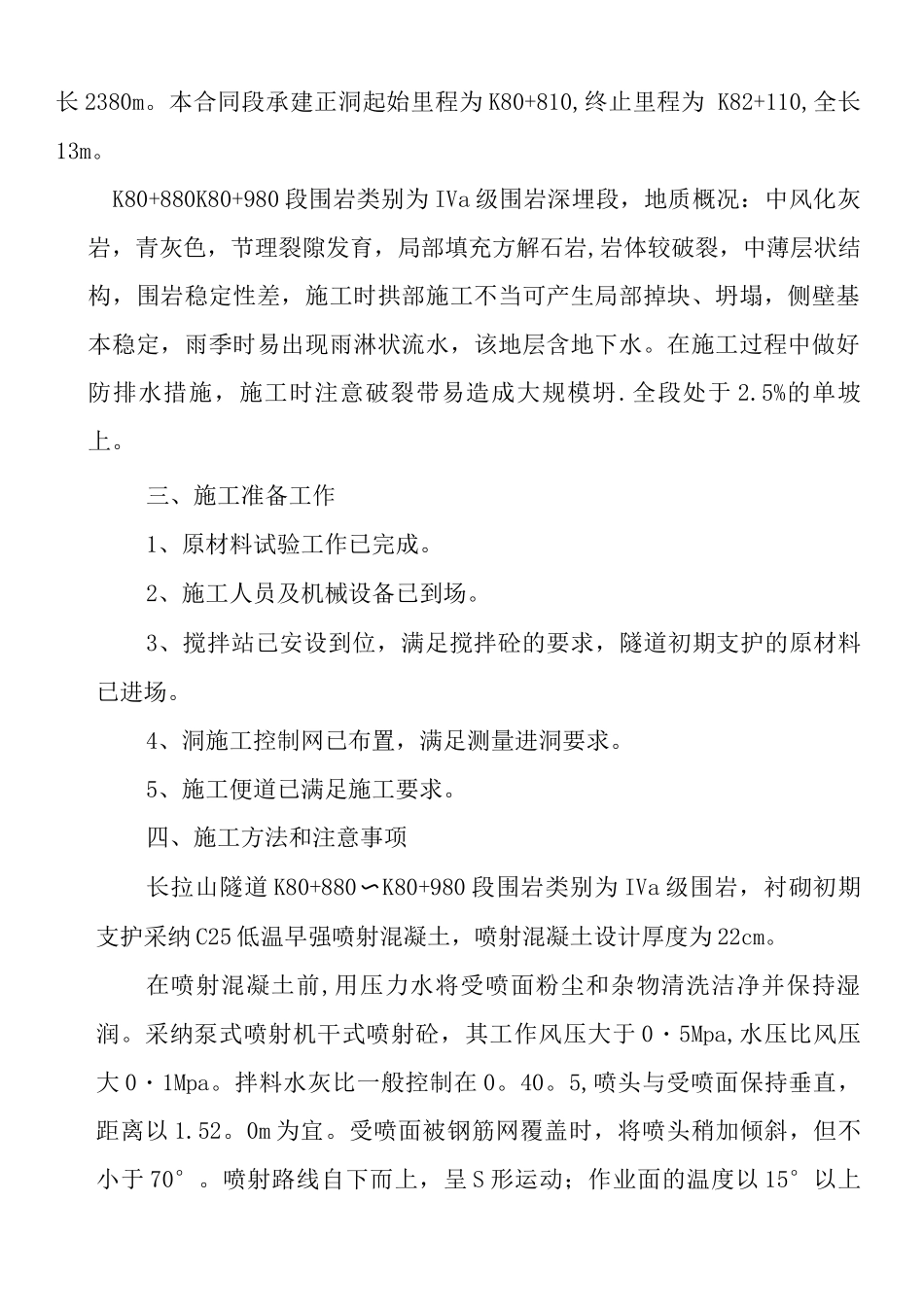

本合同段承建正洞起始里程为 K80+810,终止里程为 K82+110,全长 13m
K80+880K80+980 段围岩类别为 IVa 级围岩深埋段,地质概况:中风化灰岩,青灰色,节理裂隙发育,局部填充方解石岩,岩体较破裂,中薄层状结构,围岩稳定性差,施工时拱部施工不当可产生局部掉块、坍塌,侧壁基本稳定,雨季时易出现雨淋状流水,该地层含地下水
在施工过程中做好防排水措施,施工时注意破裂带易造成大规模坍
全段处于 2
5%的单坡上
三、施工准备工作1、原材料试验工作已完成
2、施工人员及机械设备已到场
3、搅拌站已安设到位,满足搅拌砼的要求,隧道初期支护的原材料已进场
4、洞施工控制网已布置,满足测量进洞要求
5、施工便道已满足施工要求

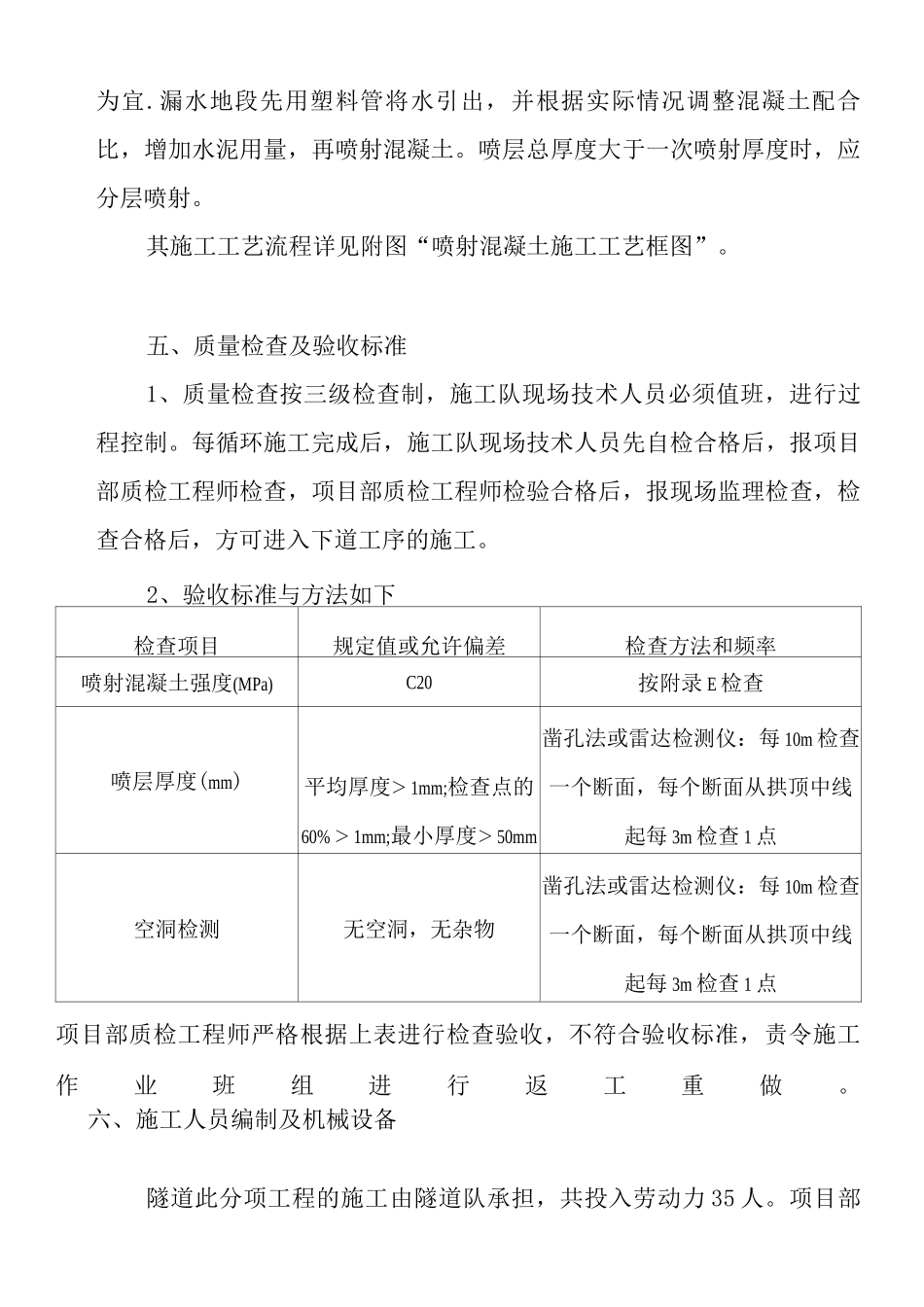

四、施工方法和注意事项长拉山隧
