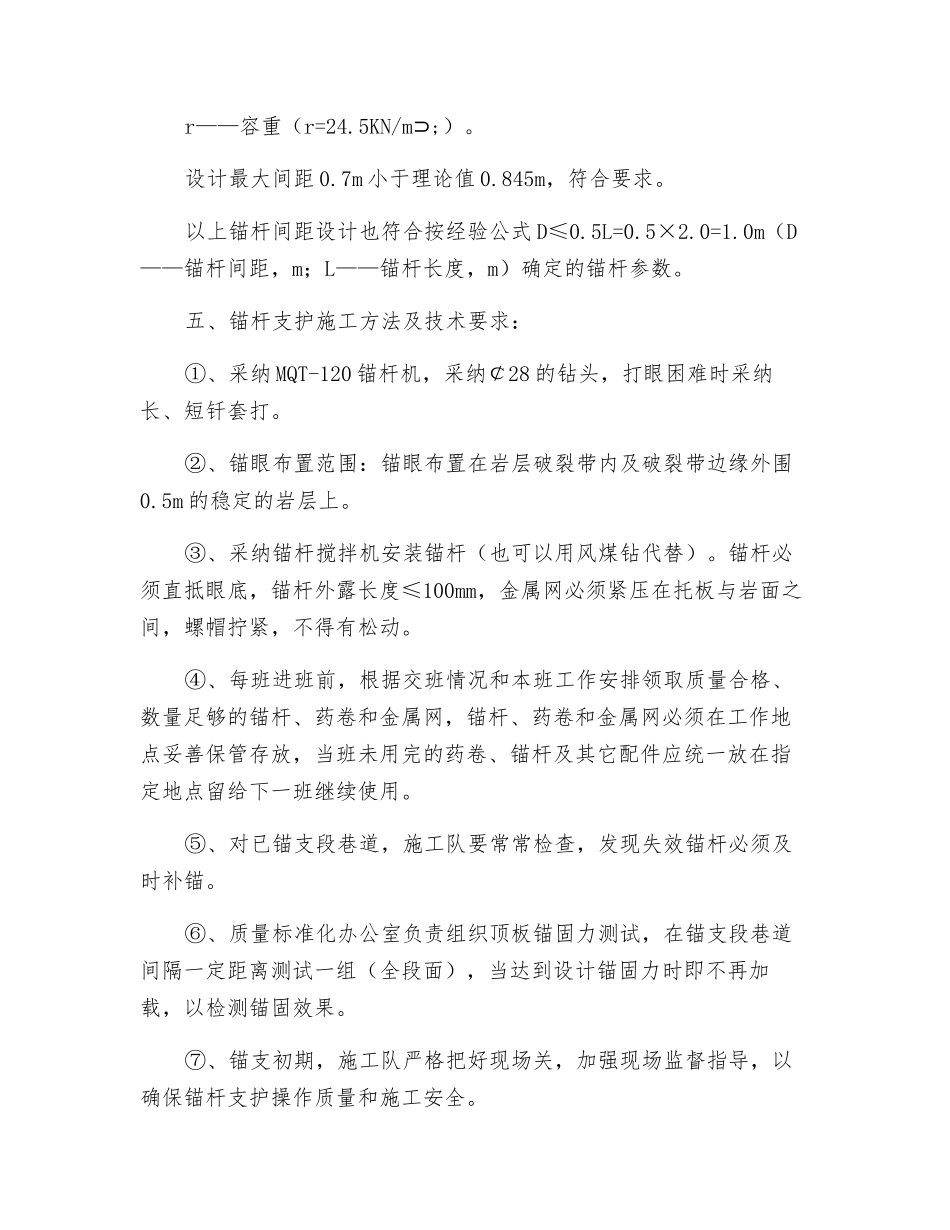

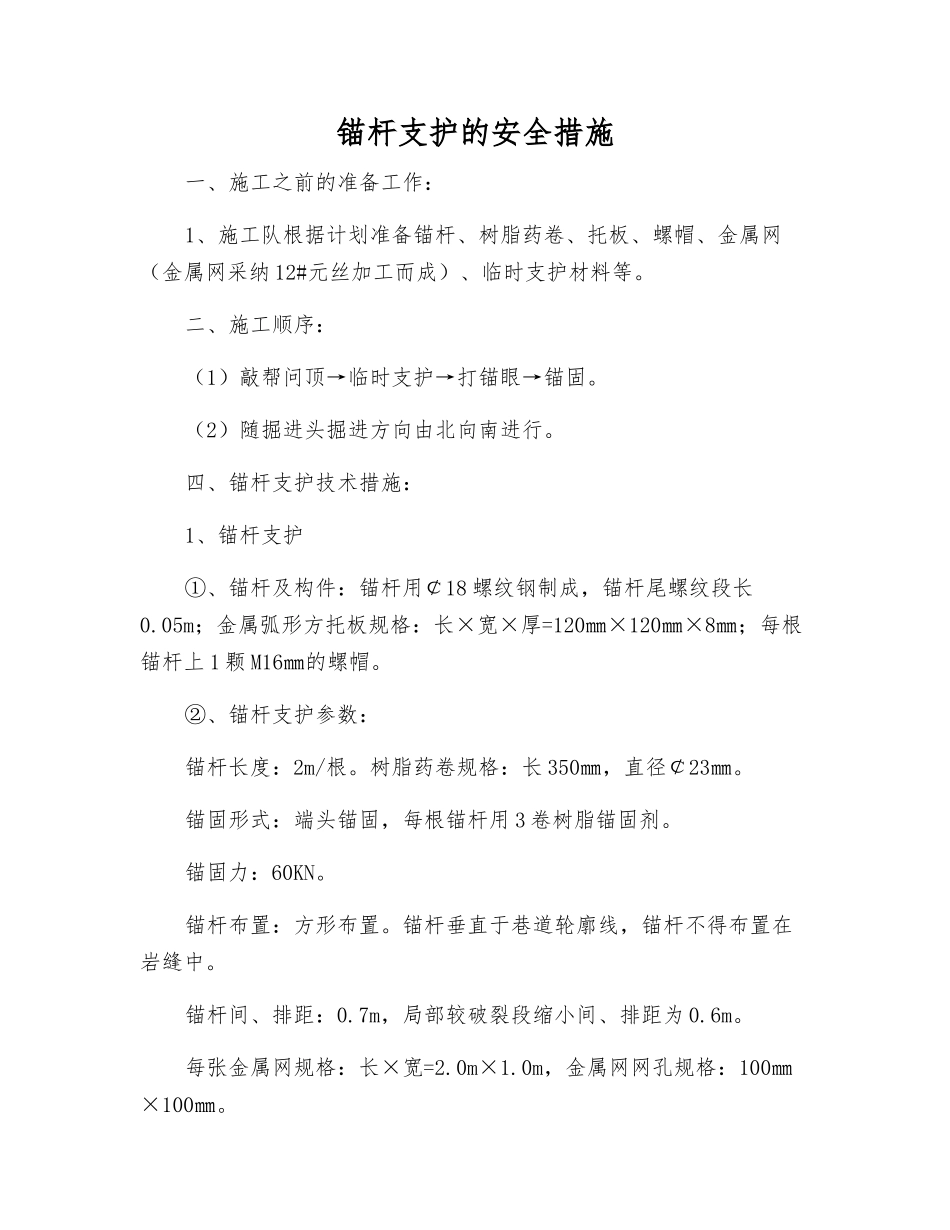

锚杆支护的安全措施一、施工之前的准备工作:1、施工队根据计划准备锚杆、树脂药卷、托板、螺帽、金属网(金属网采纳 12#元丝加工而成)、临时支护材料等
二、施工顺序:(1)敲帮问顶→临时支护→打锚眼→锚固
(2)随掘进头掘进方向由北向南进行
四、锚杆支护技术措施:1、锚杆支护①、锚杆及构件:锚杆用¢18 螺纹钢制成,锚杆尾螺纹段长0
05m;金属弧形方托板规格:长×宽×厚=120㎜×120㎜×8㎜;每根锚杆上 1 颗 M16㎜的螺帽
②、锚杆支护参数:锚杆长度:2m/根
树脂药卷规格:长 350㎜,直径¢23㎜
锚固形式:端头锚固,每根锚杆用 3 卷树脂锚固剂
锚固力:60KN
锚杆布置:方形布置
锚杆垂直于巷道轮廓线,锚杆不得布置在岩缝中
锚杆间、排距:0
7m,局部较破裂段缩小间、排距为 0
每张金属网规格:长×宽=2
0m,金属网网孔规格:100㎜×100㎜

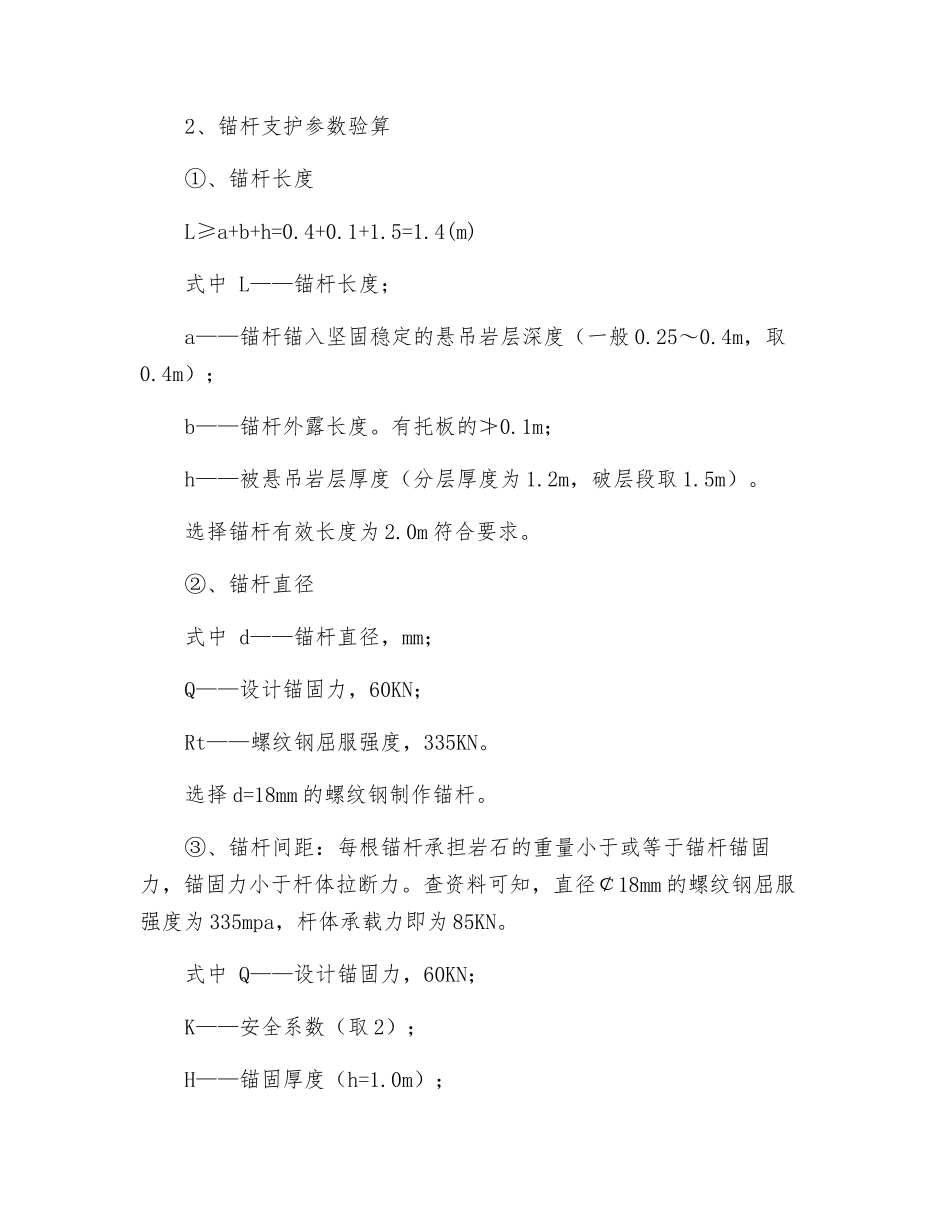

2、锚杆支护参数验算①、锚杆长度L≥a+b+h=0
4(m)式中 L——锚杆长度;a——锚杆锚入坚固稳定的悬吊岩层深度(一般 0
4m);b——锚杆外露长度
有托板的≯0
1m;h——被悬吊岩层厚度(分层厚度为 1
2m,破层段取 1
选择锚杆有效长度为 2
0m 符合要求
②、锚杆直径式中 d——锚杆直径,mm;Q——设计锚固力,60KN;Rt——螺纹钢屈服强度,335KN
选择 d=18mm 的螺纹钢制作锚杆
③、锚杆间距:每根锚杆承担岩石的重量小于或等于锚杆锚固力,锚固力小于杆体拉断力
查资料可知,直径¢18mm 的螺纹钢屈服强度为 335mpa,杆体承载力即为 85KN
式中 Q——设计锚固力,60KN;K——安全系数(取 2);H——锚固厚度(h=1
0m);r——容重(r=24
5KN/m;⊃ )
设计最大间距 0
7m 小于理论值
