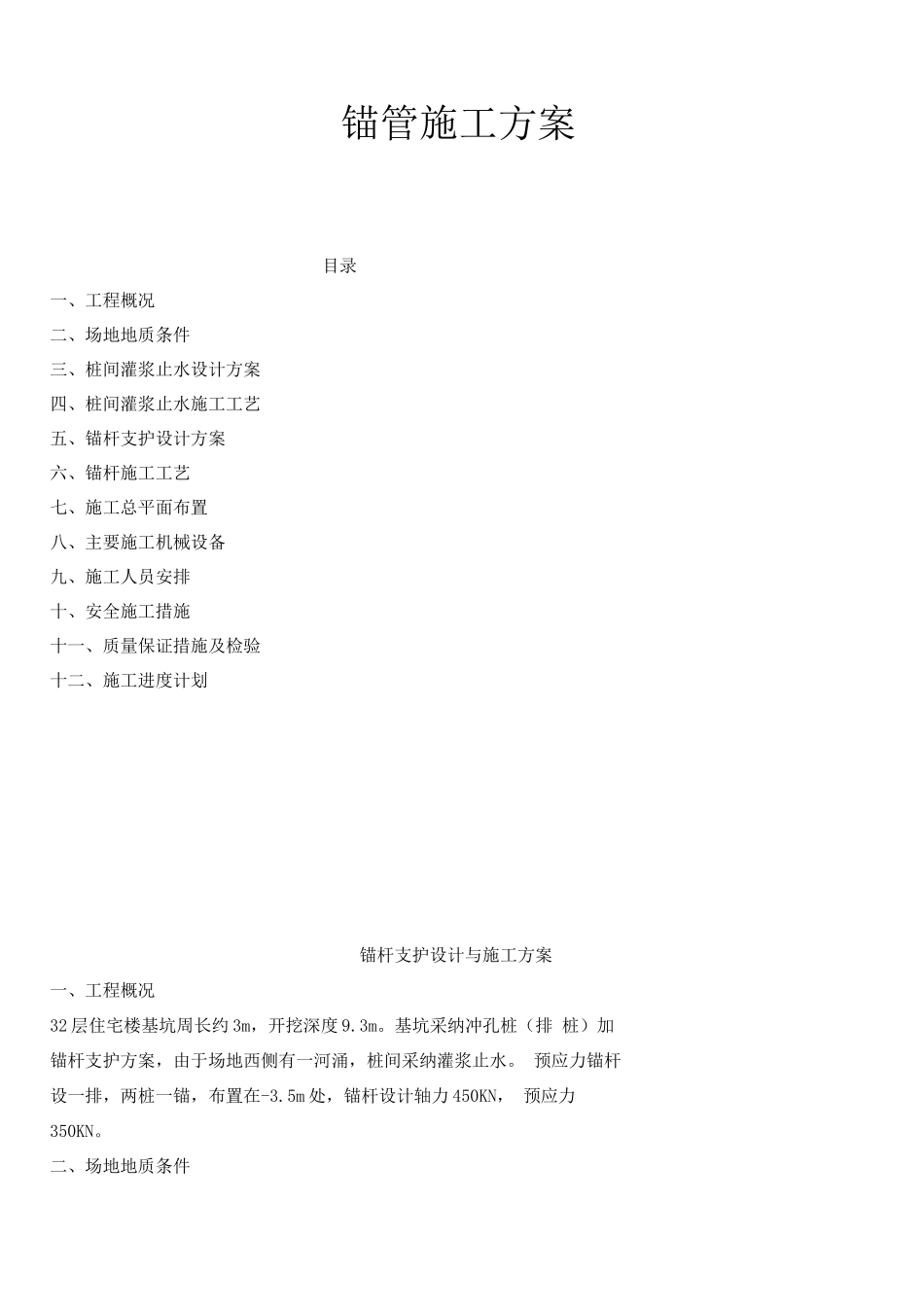

锚管施工方案目录一、工程概况二、场地地质条件三、桩间灌浆止水设计方案四、桩间灌浆止水施工工艺五、锚杆支护设计方案六、锚杆施工工艺七、施工总平面布置八、主要施工机械设备九、施工人员安排十、安全施工措施十一、质量保证措施及检验十二、施工进度计划锚杆支护设计与施工方案一、工程概况32 层住宅楼基坑周长约 3m,开挖深度 9.3m。基坑采纳冲孔桩(排 桩)加锚杆支护方案,由于场地西侧有一河涌,桩间采纳灌浆止水。 预应力锚杆设一排,两桩一锚,布置在-3.5m 处,锚杆设计轴力 450KN, 预应力350KN。二、场地地质条件根据地质工程公司提供的工程地质报告,场地属于河流冲积地带,场地地层自上而下依次为:人工填土层、冲积层、残积层及白垩 系中砂岩。1、人工填土层(Qml):场地均布,主要由粘性土混砂砾、砖、 砼碎块等组成,稍粘或疏松,层厚 0.50〜4.50m,平均 1.79m。2、冲积层(Qal):按岩性不同可分为粉质粘土、粉土及粗砾砂。(1)粉质粘土:场地均布,灰黄色,湿,可塑,局部硬塑,层 面埋深 0 〜6.8m,层厚 1. 〜7.4m,平均4.15m。w=28.2%, e=0.841, Ip=17.2, Il=0.37,压缩模量 Es=5.91MPa, fk=2KPa。(2)粉土:局部分布,灰黄色,灰白色,稍密中密,湿,含 大量中粗砂,稍粘,层面埋深〜2.〜5.m,层厚 1.30〜23.65m,平均 2.77m。w=22.7%, e=0.663, Ip=8.4, IL=0.51,压缩模量 Es=6.31MPa, fk=250KPa。(3)粗、砾砂:大部分钻孔有揭露,灰黄色,灰白色,稍密。 含泥,分选性较差,层面埋深 3.40〜5.65m。层厚 0.90 〜 6.75m,平均 3.31m。fk=175KPa。3、残积层(Qel):局部分布,以粉质粘土为主,局部为粉土, 暗红色,硬可塑,湿稍湿,粘性较差,为〜中砂岩风化土,层厚 0.60〜3.70m。w=18.2%, e=0.547,Ip=6.2,Il=0.55,压缩模量 Es=8.42MPa, fk=250KPa。4、白垩系中砂岩:强风化岩局部分布,中风化岩不发育,微风 化岩层面埋深 7.90〜12.5m,层面标高-12.14〜-7.25m,层厚 大于 4.55m。饱和抗压强度标准值 frk=56MPa,风干强度为 70.4〜98.6MPa,软化系数为 0.72〜0.93,弹性模量为 2.77 〜 3.38 x 104MPa,泊松比为 0.24 〜0.31。场地地下水为砂岩孔隙承压水、各土层孔隙水及基岩裂隙水。冲 积层透水性强,富水程度高,为场地的主要含水层。地下水位 2.90 〜 3.70 米,地下水对砼无侵蚀性。详细描述见工程地质勘察报告。三、桩间灌浆止水设计方案由于场地冲积层存在厚度较大的砂性...
