锚杆框架梁施工方案一、工程概况五沐快速公路沐川段(K9+807〜K18+611
831),路线全长 8
925 公里,深挖路堑 边坡防护设计为锚杆框架梁的共 6 段,分别为 K10+167
5〜K10+257
5 右侧 90 米(第 一二〜级边坡),K10+656〜K10+751 右侧 95 米(第一三级边坡〜),K10+677〜K10+751 左侧 74 米(第一三级边坡),〜K13+135〜K13+201 右侧 66 米(第一三级边坡), 〜K14+224〜K14+275 左侧 51 米(第一二级边坡),〜K18+094〜K18+238 左侧 144 米 (第一三级边〜坡)
框架梁为现浇 C30 砼,框架格梁间距为 3m x3m,框架梁尺寸 为 30cm x 30cm ,地梁尺寸为 50cm x50cm ,锚杆采纳① 32 压力注浆锚杆,长度有两 种,分别为 9m 和 12m,钻孔 ① 110mm
主 要 工 程 数 量 为 : 框 架 梁 C30 砼 ( 含 地 梁 ) 964m3 , 框 架 梁 钢 筋106864Kg,①32 压力注浆锚杆 18229m
目前具备施工条件的为 K10+167
〜K10+257
5, K10+656〜K10+751 两段,工期 计划一个月(含挂网植草),质量目标优良
二、施工准备1
材料(1)杆体材料选用① 32 钢筋,要求钢筋表面顺直、无锈蚀
(2)水泥浆体材料:水泥选用普通硅酸盐水泥,细骨料应选用粒径小于 2mm 的中 细砂
采纳符合要求的水质,不使用污水,不使用 PH 值小于 4 的酸性水
(3)试验准备:锚杆材料性能试验、钢筋性能试验;粗、细集料性能试验;砂浆、 混凝土配合比试验

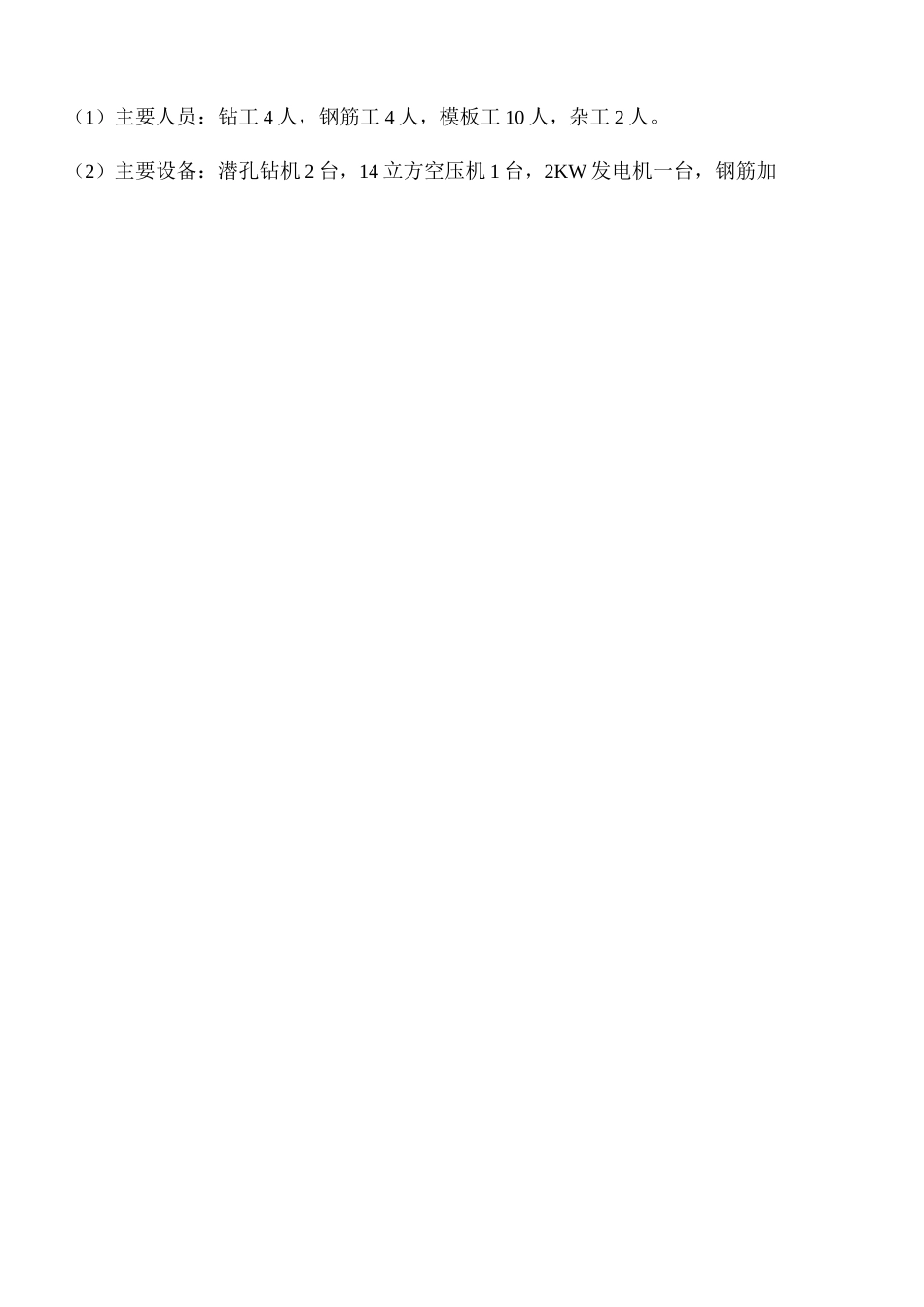

作业条件(1)主要人员:钻工 4 人,钢筋工 4 人,模板工 10 人,杂工 2 人
(2)主要设备:潜孔钻机 2 台,14 立方空压机
