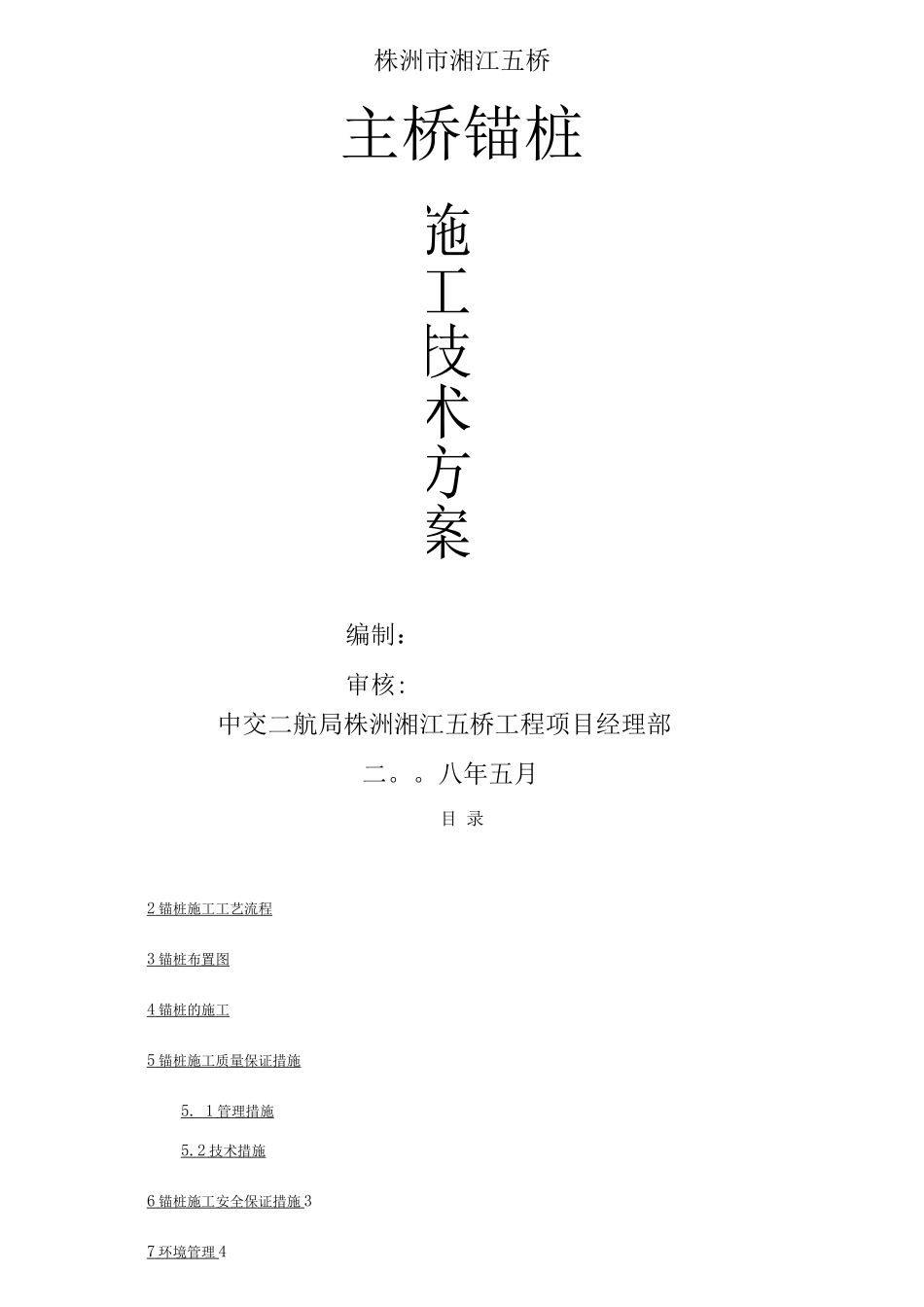

株洲市湘江五桥主桥锚桩编制:审核:中交二航局株洲湘江五桥工程项目经理部二

八年五月目 录2 锚桩施工工艺流程 3 锚桩布置图 4 锚桩的施工 5 锚桩施工质量保证措施 5
1 管理措施 5
2 技术措施 6 锚桩施工安全保证措施 37 环境管理 4施工技术方案8 拟投入的机械设备一览表 49 劳动力使用计划 510 进度计划 51 概述株洲湘江五桥主桥采纳 90m+150m+90m 的三跨拱梁刚构组合体系连续梁桥,其中30#、31#墩为主墩,其承台设计为两个左右分离的实体砼结构,封底混凝土厚度 2
5m,单个承台下面布置 4 根直径 3
5m 的钻孔灌注桩
29#、32#墩为过渡墩,承台为平面尺寸 10
2m 高 3
5m,左右幅分离,下设 4 根直径 2
2m 嵌岩桩基础
根据株洲市红港大桥详细勘察阶段《岩土工程勘察报告》,墩位处地质情况为:表层细砂或残积粉土等松散覆盖层厚 0
8m,下覆强风化泥质粉砂岩厚 1
0m,以下为中风化、微风化泥质粉砂岩
结合主墩墩位处实际地质、水文情况,参考湘江四桥施工经验,主墩水上基础拟采纳先进行双壁钢围堰施工、再在钢围堰上搭设钻孔桩平台进行桩基施工
双壁钢围堰施工时,需要对其进行定位,而湘江株洲段河床覆盖层浅,采纳定位船加导向船工艺时,存在走锚的风险,故采纳锚桩进行导向、定位

2 锚桩施工工艺流程锚桩施工工艺流程如下图所示:30 活、动平#墩调平围堰导向定位锚桩平面布置图巾 15 钢护筒内钻孔施工巾 12 钢管桩埋设30#、31#墩钢围堰导向定位锚桩立面布置图29#墩钢围堰导向定位锚桩平面布置图29#墩钢围堰导向定位锚桩立面布置图4 锚桩的施工因墩位处河床覆盖层较浅,钢围堰锚桩无法通过振动锤打入,故采纳栽桩(植桩)的方式来实现
施工工序为:加工锚桩作业平台^浮吊吊平台抛锚至预定位置 T 操作平台调整T 下放直
