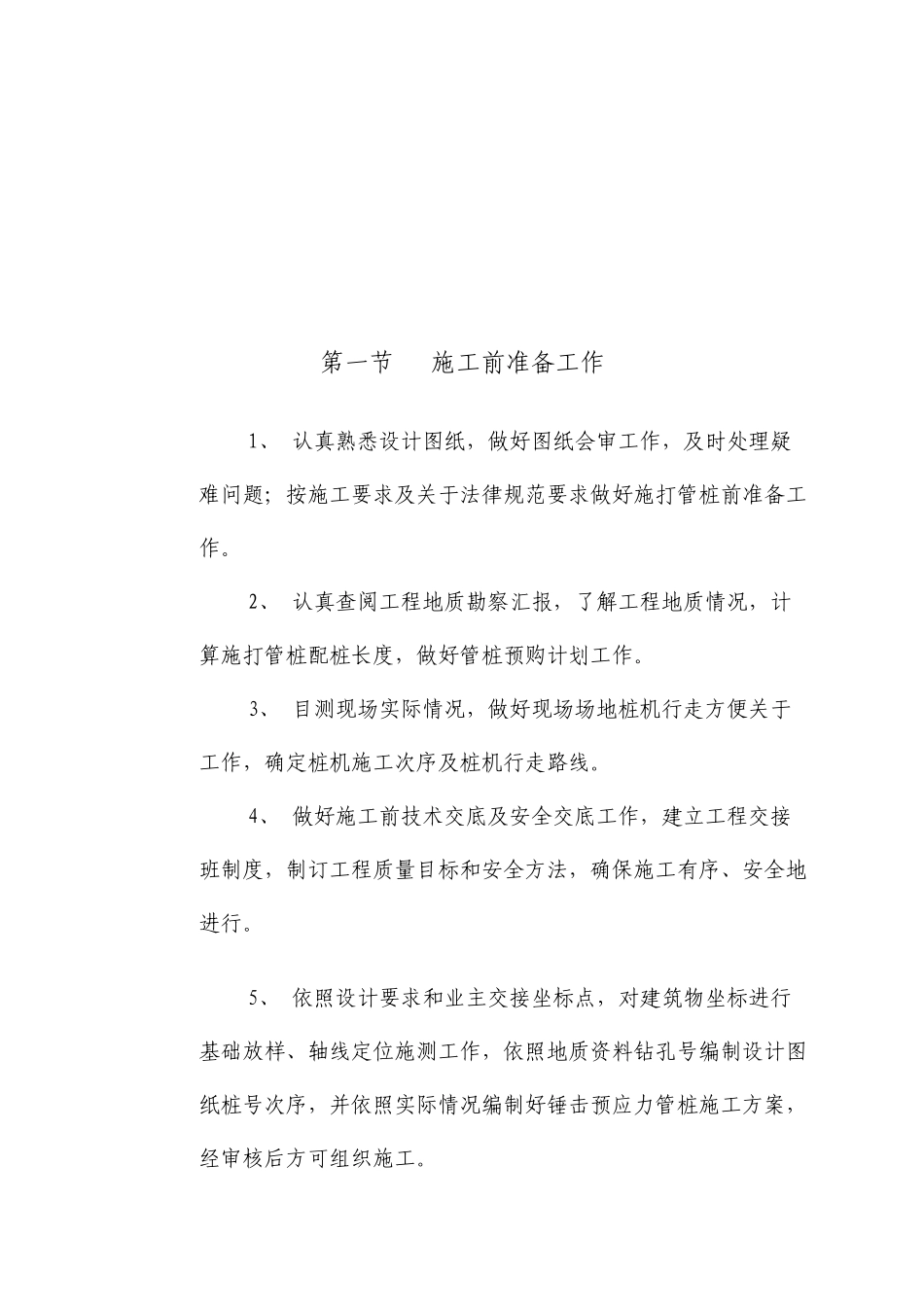

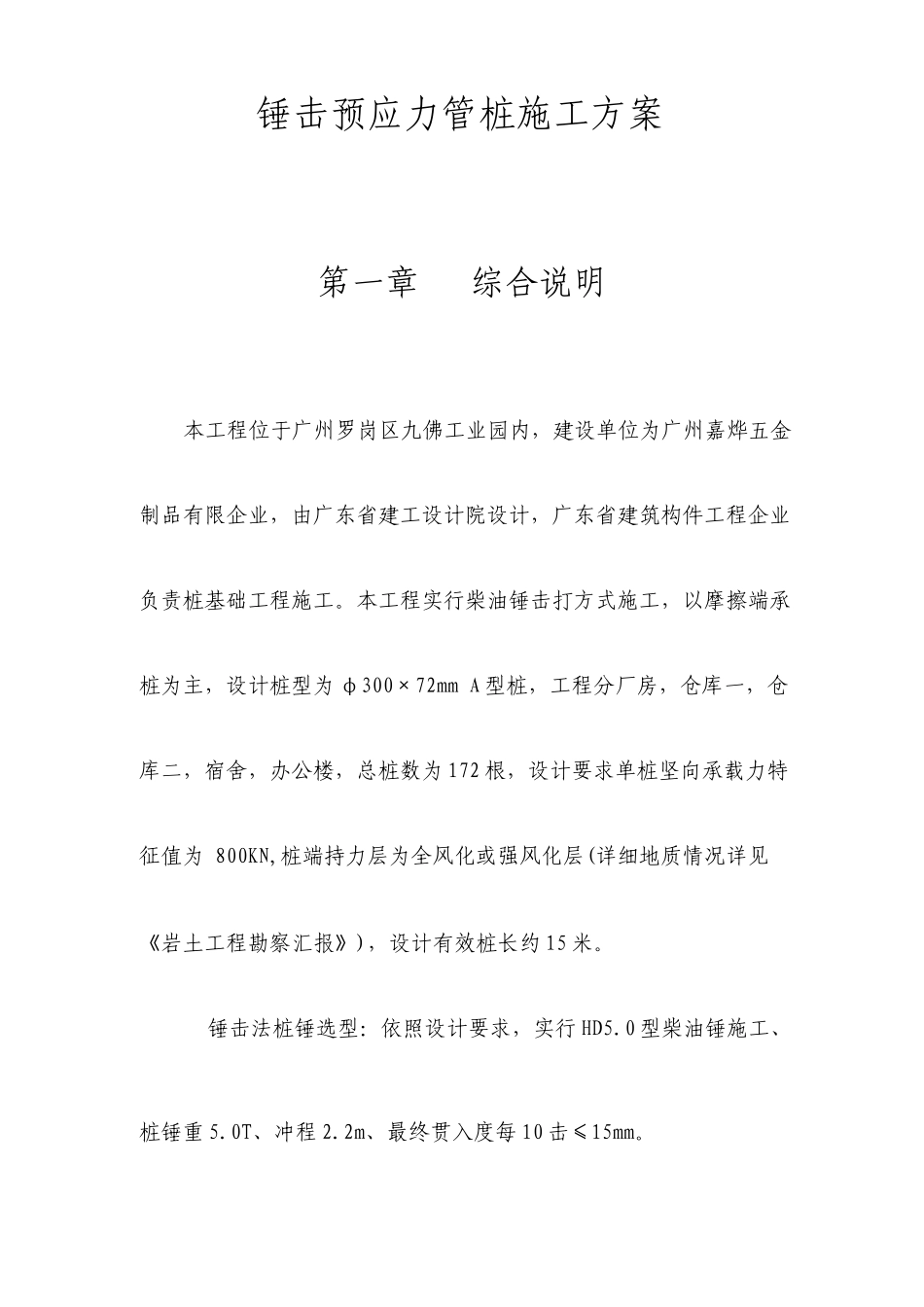

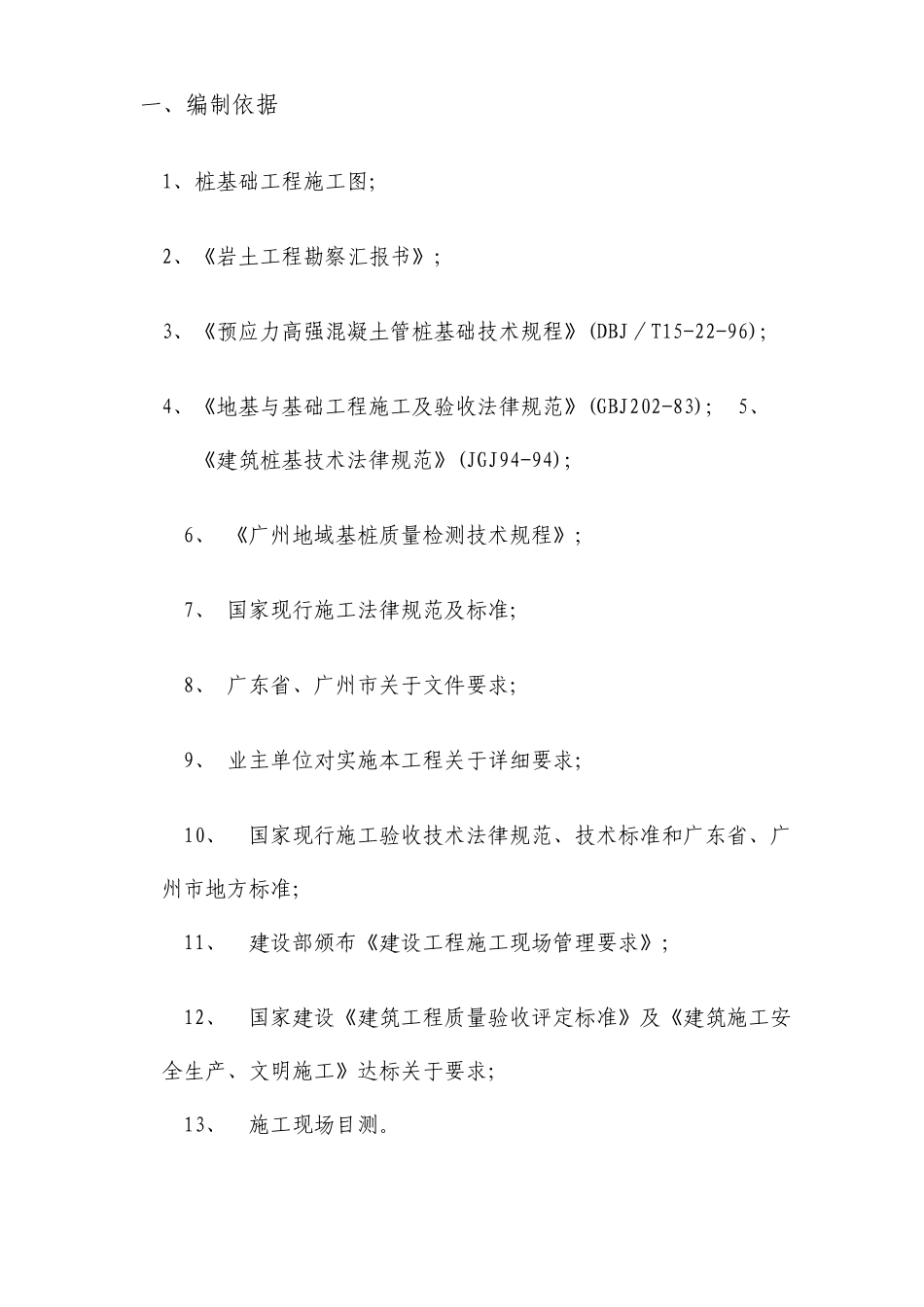

锤击预应力管桩施工方案 第一章 综合说明 本工程位于广州罗岗区九佛工业园内,建设单位为广州嘉烨五金制品有限企业,由广东省建工设计院设计,广东省建筑构件工程企业负责桩基础工程施工。本工程实行柴油锤击打方式施工,以摩擦端承桩为主,设计桩型为 φ300×72mm A 型桩,工程分厂房,仓库一,仓库二,宿舍,办公楼,总桩数为 172 根,设计要求单桩坚向承载力特征值为 800KN,桩端持力层为全风化或强风化层(详细地质情况详见《岩土工程勘察汇报》),设计有效桩长约 15 米。 锤击法桩锤选型:依照设计要求,实行 HD5.0 型柴油锤施工、桩锤重 5.0T、冲程 2.2m、最终贯入度每 10 击≤15mm。 一、编制依据 1、桩基础工程施工图; 2、《岩土工程勘察汇报书》; 3、《预应力高强混凝土管桩基础技术规程》(DBJ/T15-22-96); 4、《地基与基础工程施工及验收法律规范》(GBJ202-83); 5、《建筑桩基技术法律规范》(JGJ94-94); 6、 《广州地域基桩质量检测技术规程》; 7、 国家现行施工法律规范及标准; 8、 广东省、广州市关于文件要求; 9、 业主单位对实施本工程关于详细要求; 10、国家现行施工验收技术法律规范、技术标准和广东省、广州市地方标准; 11、建设部颁布《建设工程施工现场管理要求》; 12、国家建设《建筑工程质量验收评定标准》及《建筑施工安全生产、文明施工》达标关于要求; 13、施工现场目测。 第一节 施工前准备工作 1、 认真熟悉设计图纸,做好图纸会审工作,及时处理疑难问题;按施工要求及关于法律规范要求做好施打管桩前准备工作。 2、 认真查阅工程地质勘察汇报,了解工程地质情况,计算施打管桩配桩长度,做好管桩预购计划工作。 3、 目测现场实际情况,做好现场场地桩机行走方便关于工作,确定桩机施工次序及桩机行走路线。 4、 做好施工前技术交底及安全交底工作,建立工程交接班制度,制订工程质量目标和安全方法,确保施工有序、安全地进行。 5、 依照设计要求和业主交接坐标点,对建筑物坐标进行基础放样、轴线定位施测工作,依照地质资料钻孔号编制设计图纸桩号次序,并依照实际情况编制好锤击预应力管桩施工方案,经审核后方可组织施工。 6、 进场施工机械设备,应符合设计法律规范及现场施工技术要求和环境要求,如:关于桩机型号、桩锤重量、冲程等技术要求和桩机噪音对环境影响等都必须满足现场施工要求。并报请现场监理工程师检验确认。 7、 进场材料必须符...
