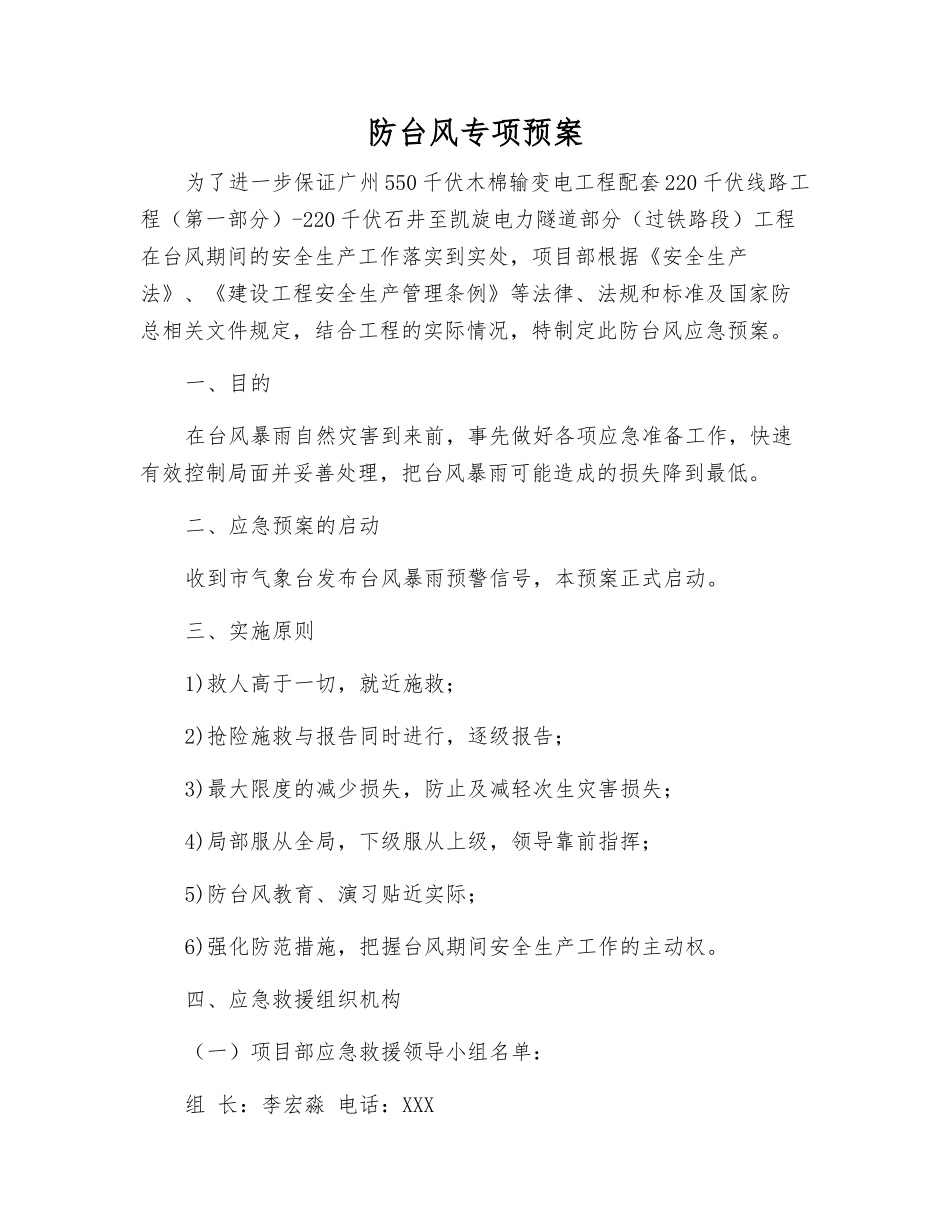

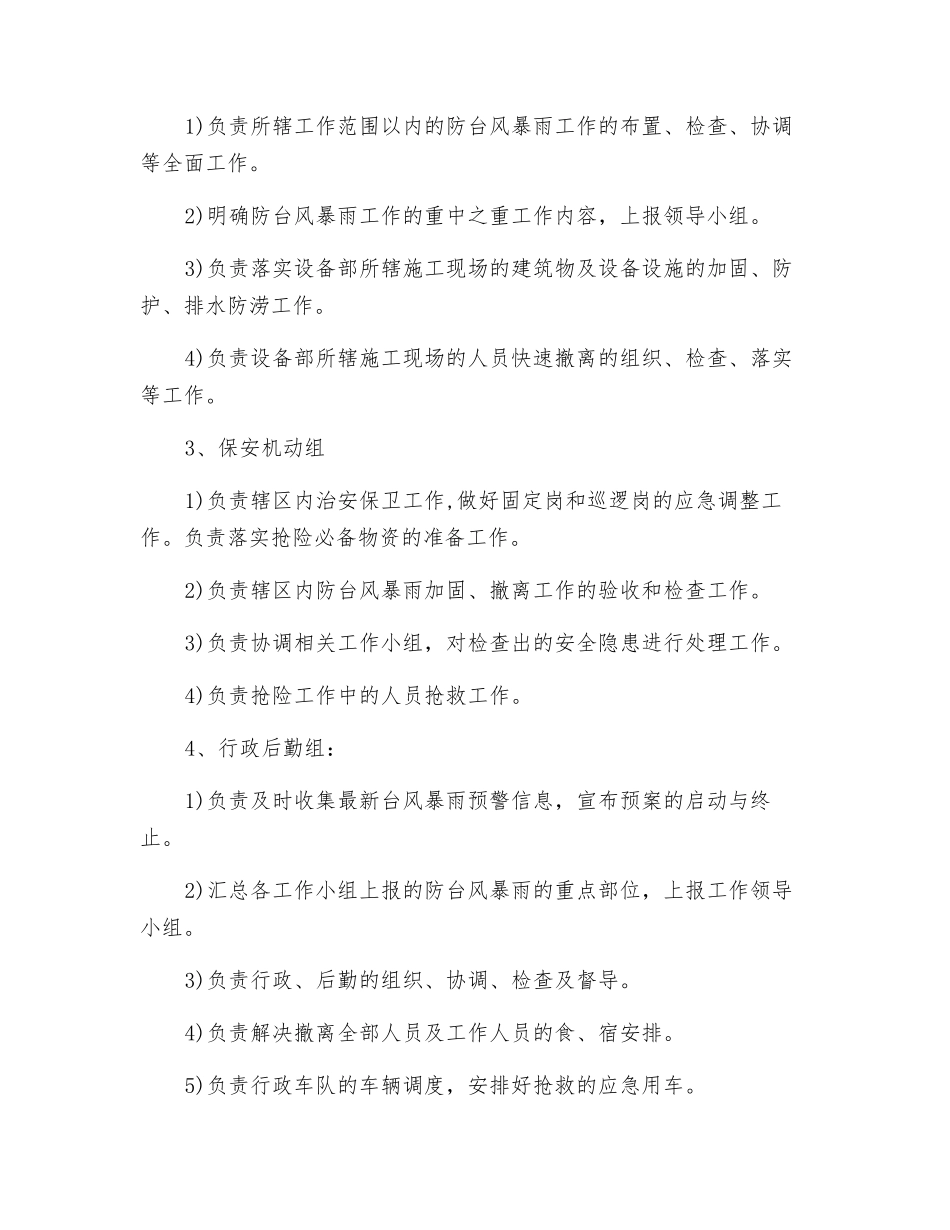

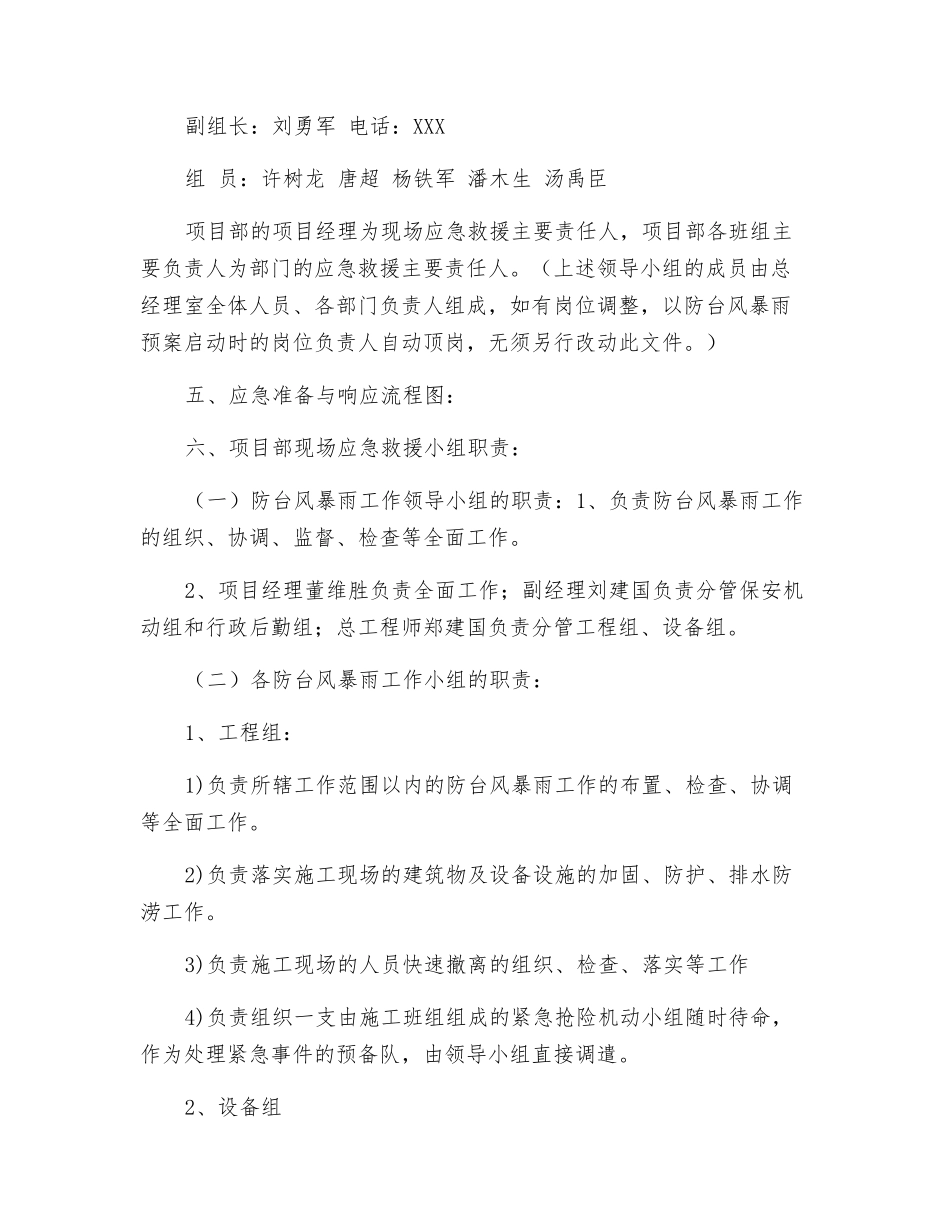

防台风专项预案为了进一步保证广州 550 千伏木棉输变电工程配套 220 千伏线路工程(第一部分)-220 千伏石井至凯旋电力隧道部分(过铁路段)工程在台风期间的安全生产工作落实到实处,项目部根据《安全生产法》、《建设工程安全生产管理条例》等法律、法规和标准及国家防总相关文件规定,结合工程的实际情况,特制定此防台风应急预案。一、目的在台风暴雨自然灾害到来前,事先做好各项应急准备工作,快速有效控制局面并妥善处理,把台风暴雨可能造成的损失降到最低。二、应急预案的启动收到市气象台发布台风暴雨预警信号,本预案正式启动。三、实施原则1)救人高于一切,就近施救;2)抢险施救与报告同时进行,逐级报告;3)最大限度的减少损失,防止及减轻次生灾害损失;4)局部服从全局,下级服从上级,领导靠前指挥;5)防台风教育、演习贴近实际;6)强化防范措施,把握台风期间安全生产工作的主动权。四、应急救援组织机构(一)项目部应急救援领导小组名单:组 长:李宏淼 电话:XXX副组长:刘勇军 电话:XXX组 员:许树龙 唐超 杨铁军 潘木生 汤禹臣项目部的项目经理为现场应急救援主要责任人,项目部各班组主要负责人为部门的应急救援主要责任人。(上述领导小组的成员由总经理室全体人员、各部门负责人组成,如有岗位调整,以防台风暴雨预案启动时的岗位负责人自动顶岗,无须另行改动此文件。)五、应急准备与响应流程图:六、项目部现场应急救援小组职责:(一)防台风暴雨工作领导小组的职责:1、负责防台风暴雨工作的组织、协调、监督、检查等全面工作。2、项目经理董维胜负责全面工作;副经理刘建国负责分管保安机动组和行政后勤组;总工程师郑建国负责分管工程组、设备组。(二)各防台风暴雨工作小组的职责:1、工程组:1)负责所辖工作范围以内的防台风暴雨工作的布置、检查、协调等全面工作。2)负责落实施工现场的建筑物及设备设施的加固、防护、排水防涝工作。3)负责施工现场的人员快速撤离的组织、检查、落实等工作4)负责组织一支由施工班组组成的紧急抢险机动小组随时待命,作为处理紧急事件的预备队,由领导小组直接调遣。2、设备组1)负责所辖工作范围以内的防台风暴雨工作的布置、检查、协调等全面工作。2)明确防台风暴雨工作的重中之重工作内容,上报领导小组。3)负责落实设备部所辖施工现场的建筑物及设备设施的加固、防护、排水防涝工作。4)负责设备部所辖施工现场的人员快速撤离的组织、检查、落实等工作。3、保安...
