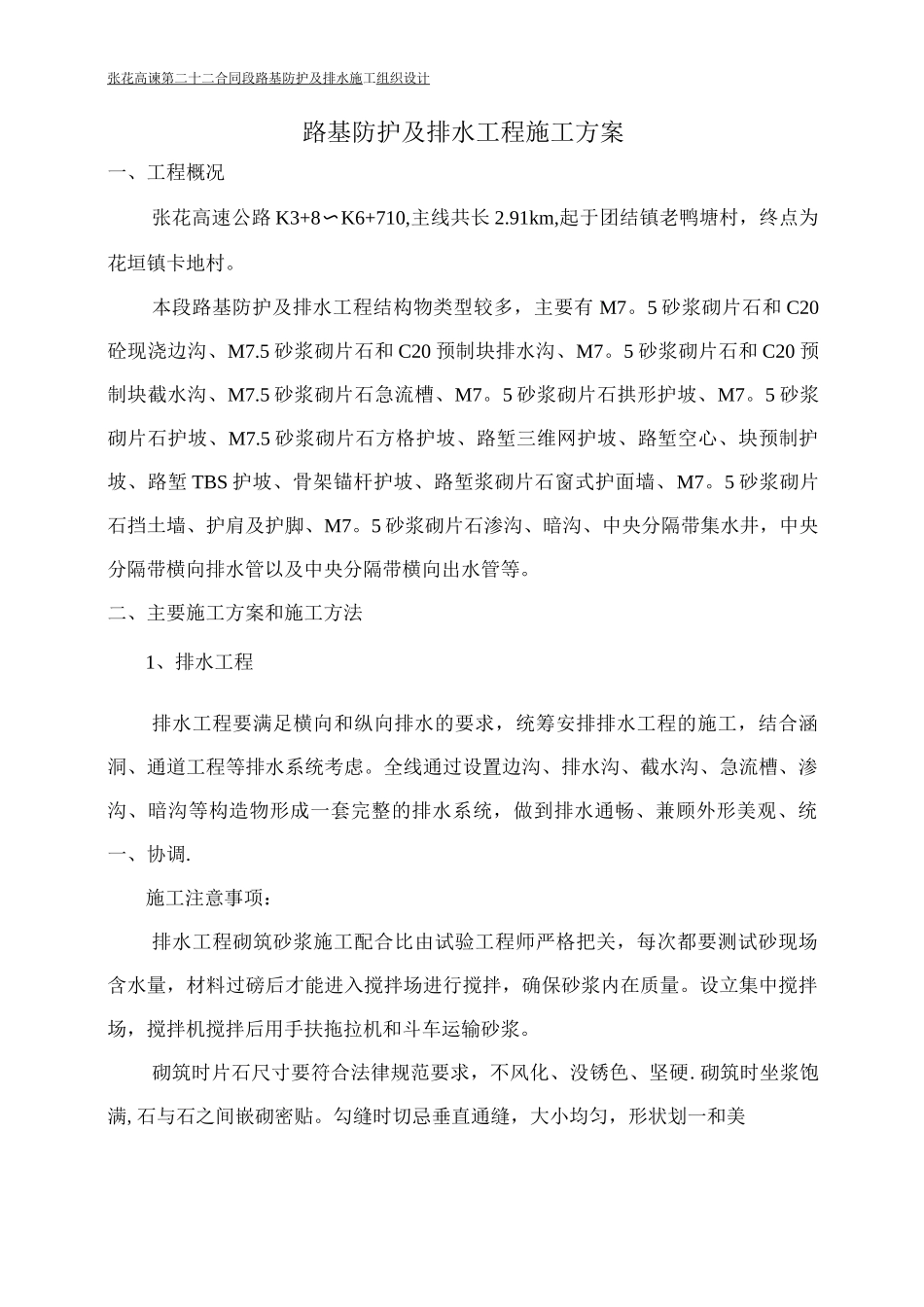

张花高谏第二十二合同段路基防护及排水施工组织设计路基防护及排水工程施工方案一、工程概况张花高速公路 K3+8〜K6+710,主线共长 2
91km,起于团结镇老鸭塘村,终点为花垣镇卡地村
本段路基防护及排水工程结构物类型较多,主要有 M7
5 砂浆砌片石和 C20砼现浇边沟、M7
5 砂浆砌片石和 C20 预制块排水沟、M7
5 砂浆砌片石和 C20 预制块截水沟、M7
5 砂浆砌片石急流槽、M7
5 砂浆砌片石拱形护坡、M7
5 砂浆砌片石护坡、M7
5 砂浆砌片石方格护坡、路堑三维网护坡、路堑空心、块预制护坡、路堑 TBS 护坡、骨架锚杆护坡、路堑浆砌片石窗式护面墙、M7
5 砂浆砌片石挡土墙、护肩及护脚、M7
5 砂浆砌片石渗沟、暗沟、中央分隔带集水井,中央分隔带横向排水管以及中央分隔带横向出水管等
二、主要施工方案和施工方法1、排水工程排水工程要满足横向和纵向排水的要求,统筹安排排水工程的施工,结合涵洞、通道工程等排水系统考虑
全线通过设置边沟、排水沟、截水沟、急流槽、渗沟、暗沟等构造物形成一套完整的排水系统,做到排水通畅、兼顾外形美观、统一、协调
施工注意事项:排水工程砌筑砂浆施工配合比由试验工程师严格把关,每次都要测试砂现场含水量,材料过磅后才能进入搅拌场进行搅拌,确保砂浆内在质量
设立集中搅拌场,搅拌机搅拌后用手扶拖拉机和斗车运输砂浆
砌筑时片石尺寸要符合法律规范要求,不风化、没锈色、坚硬
砌筑时坐浆饱满,石与石之间嵌砌密贴
勾缝时切忌垂直通缝,大小均匀,形状划一和美张花高谏第二十二合同段路基防护及排水施工组织设计观

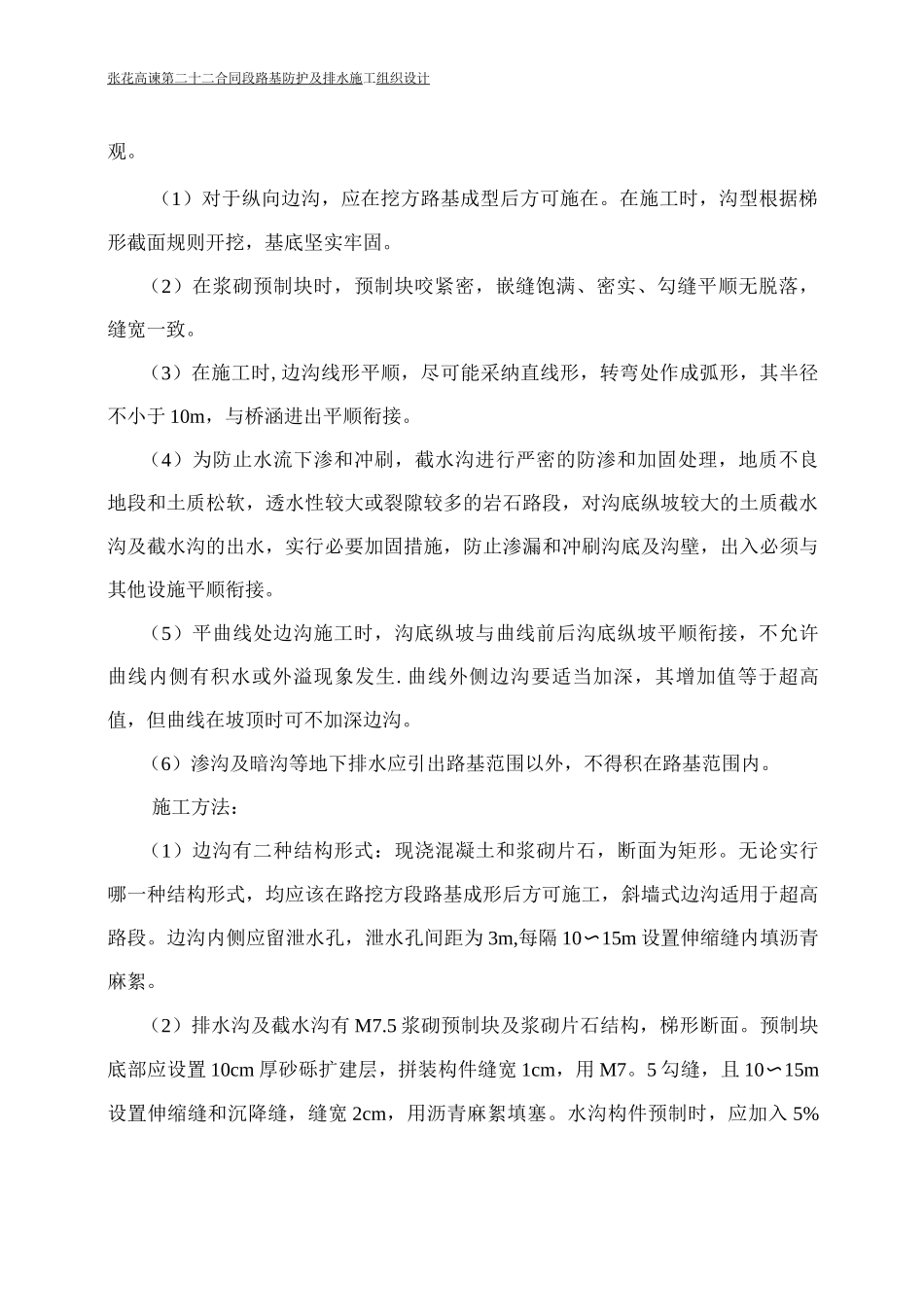

(1)对于纵向边沟,应在挖方路基成型后方可施在
在施工时,沟型根据梯形截面规则开挖,基底坚实牢固
(2)在浆砌预制块时,预制块咬紧密,嵌缝饱满、密实、勾缝平顺无脱落,缝宽一致

(3)在施工时,边沟线形平顺,尽可能采纳直线形,转弯处作成弧形,其半径
