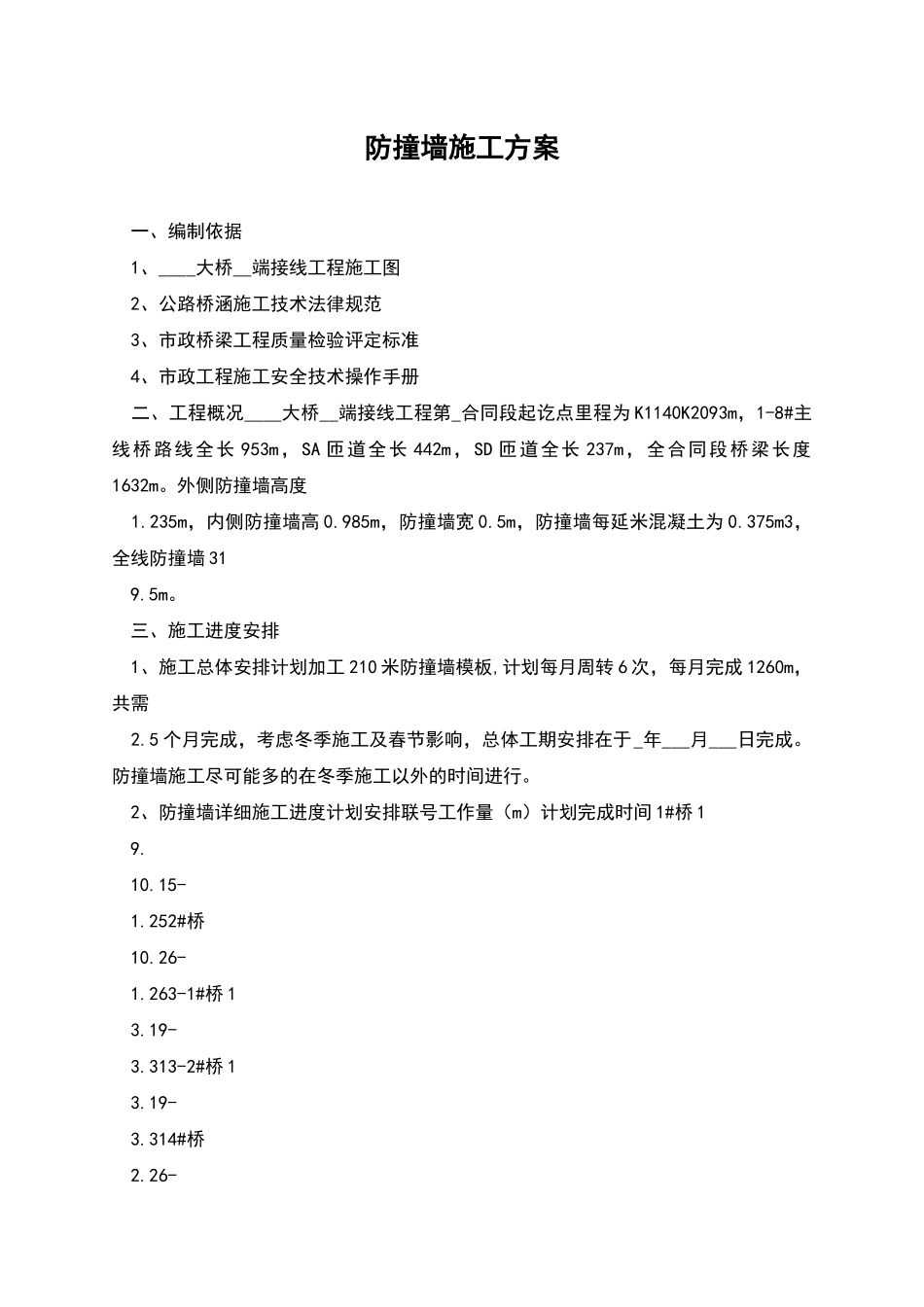

防撞墙施工方案 一、编制依据 1、____大桥__端接线工程施工图 2、公路桥涵施工技术法律规范 3、市政桥梁工程质量检验评定标准 4、市政工程施工安全技术操作手册 二、工程概况____大桥__端接线工程第_合同段起讫点里程为 K1140K2093m,1-8#主线桥路线全长 953m,SA 匝道全长 442m,SD 匝道全长 237m,全合同段桥梁长度1632m
外侧防撞墙高度 1
235m,内侧防撞墙高 0
985m,防撞墙宽 0
5m,防撞墙每延米混凝土为 0
375m3,全线防撞墙 31 9
三、施工进度安排 1、施工总体安排计划加工 210 米防撞墙模板,计划每月周转 6 次,每月完成 1260m,共需 2
5 个月完成,考虑冬季施工及春节影响,总体工期安排在于_年___月___日完成
防撞墙施工尽可能多的在冬季施工以外的时间进行
2、防撞墙详细施工进度计划安排联号工作量(m)计划完成时间 1#桥 1 9
252#桥 10
263-1#桥 1 3
313-2#桥 1 3
314#桥 2
255#桥 2
106#桥 26 10
167#桥 10
268#桥 10
10SA1#桥 10
15SA2#桥 26- 2
16SA3#桥 26- 2
25SA4#桥 1 1
9SD2#桥 1

10SD3#桥 22____ 四、施工方案 1、防撞墙施工工艺流程图对桥面进行检测,检查桥面铺装高程,在护栏内边缘测设坐标点钢筋骨架尺寸,保护层,间距,规格,预埋件位置报审精确放样钢筋制作与安装安装模板轴线偏位,支撑情况,断面尺寸,竖直度,接缝情况砼和易性,振捣情况 ,上表面平整度养护时间,外观质量,及时修补报审砼养生砼浇筑 2、模
