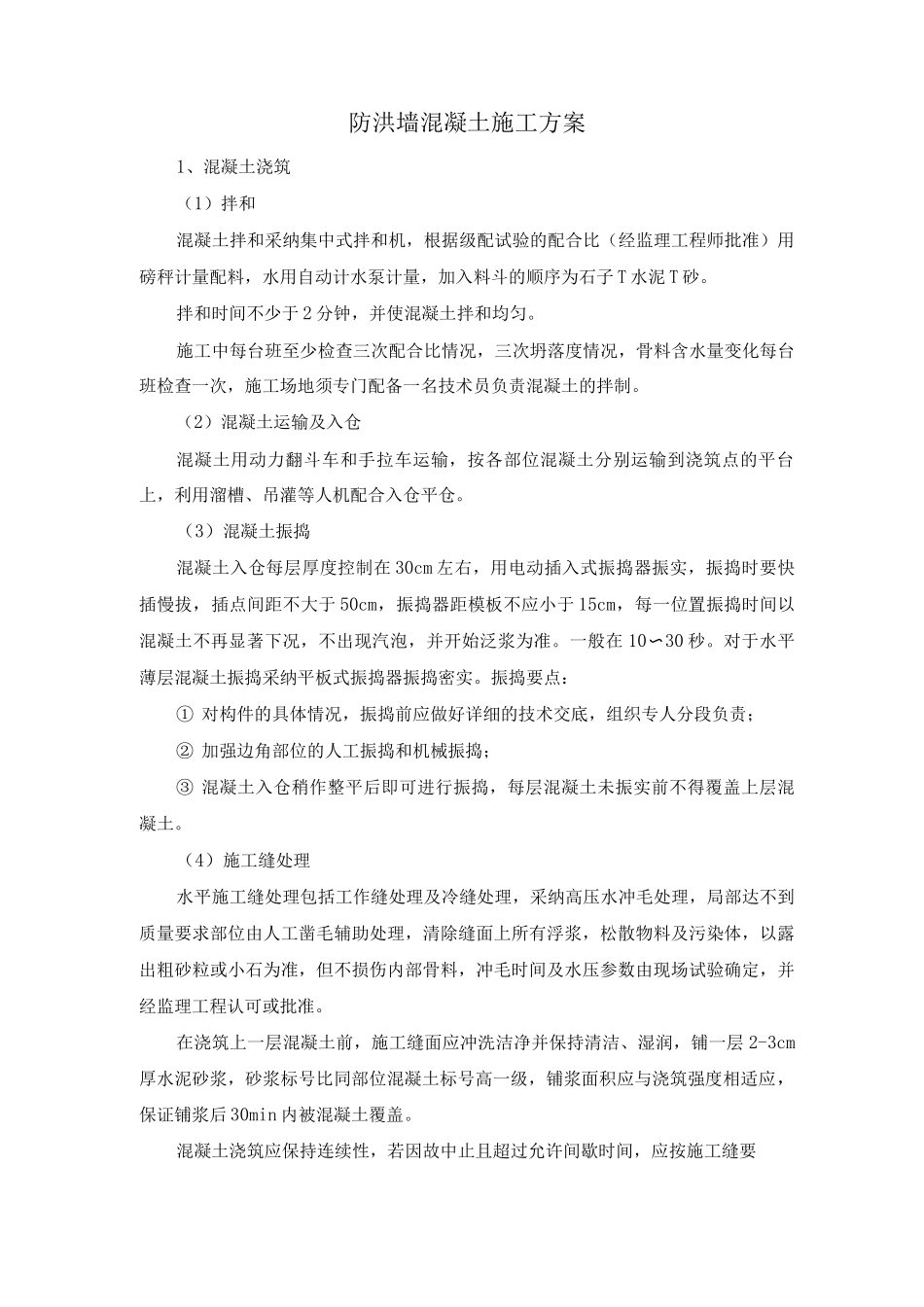

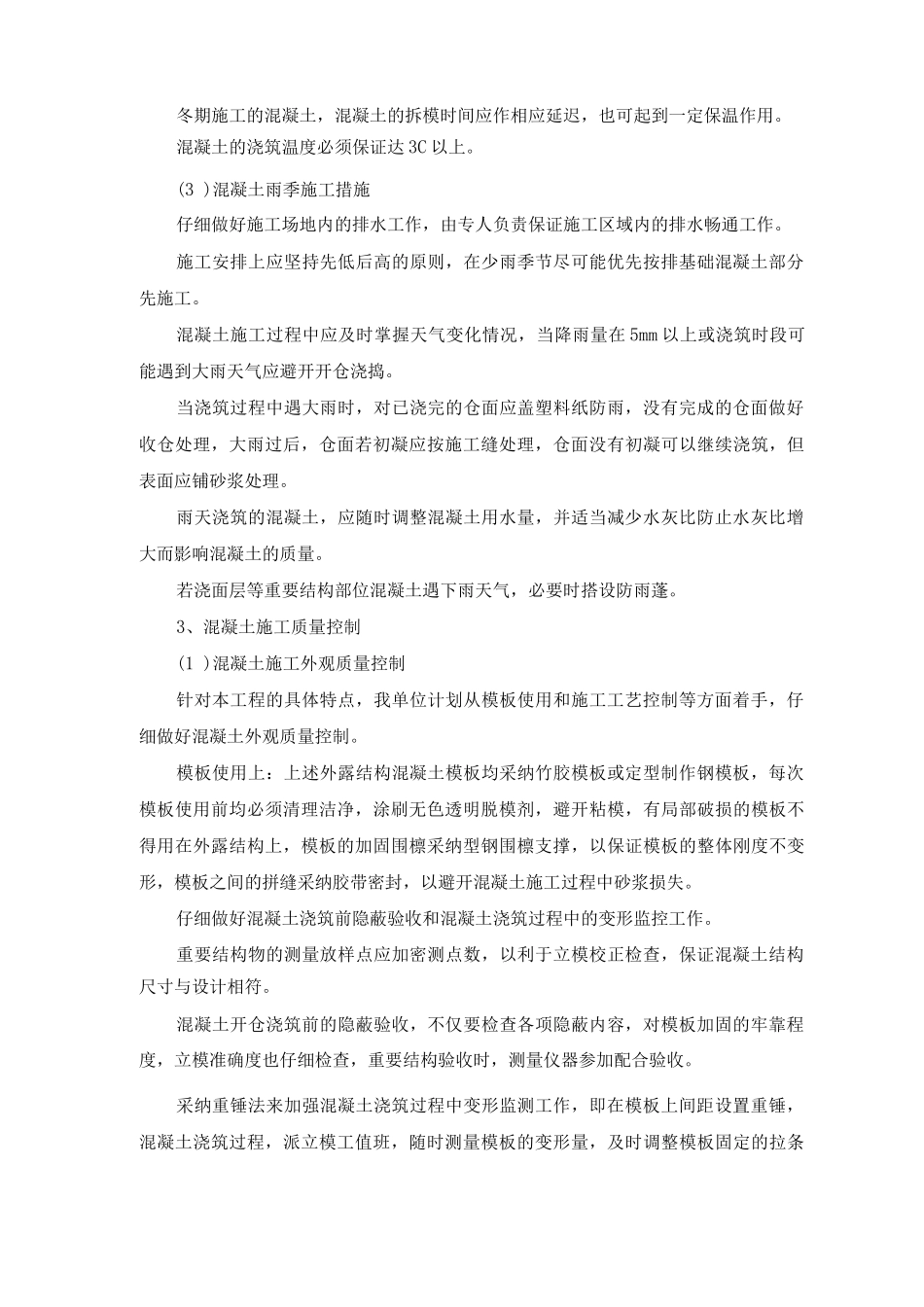

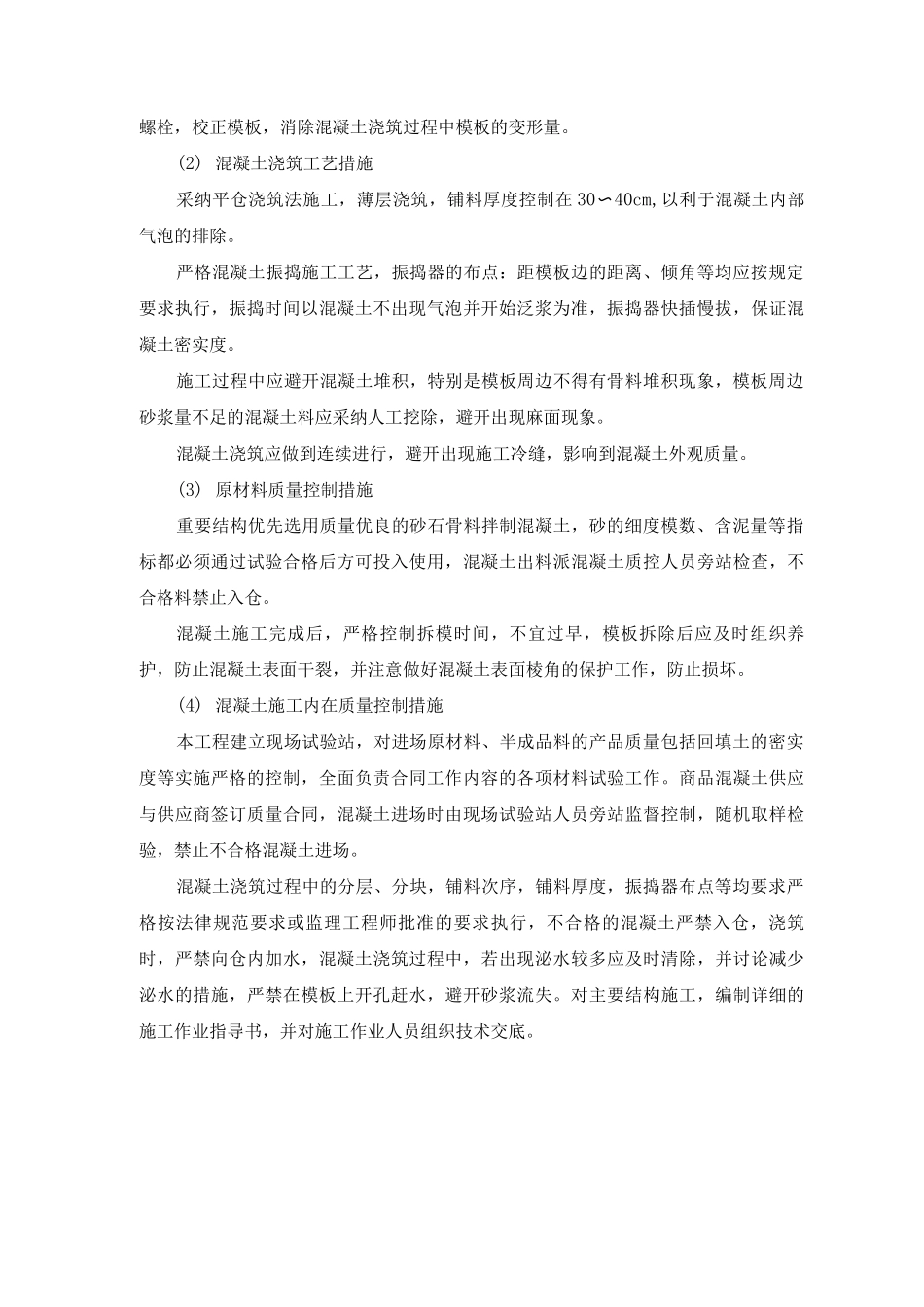

防洪墙混凝土施工方案1、混凝土浇筑(1)拌和混凝土拌和采纳集中式拌和机,根据级配试验的配合比(经监理工程师批准)用磅秤计量配料,水用自动计水泵计量,加入料斗的顺序为石子 T 水泥 T 砂。拌和时间不少于 2 分钟,并使混凝土拌和均匀。施工中每台班至少检查三次配合比情况,三次坍落度情况,骨料含水量变化每台班检查一次,施工场地须专门配备一名技术员负责混凝土的拌制。(2)混凝土运输及入仓混凝土用动力翻斗车和手拉车运输,按各部位混凝土分别运输到浇筑点的平台上,利用溜槽、吊灌等人机配合入仓平仓。(3)混凝土振捣混凝土入仓每层厚度控制在 30cm 左右,用电动插入式振捣器振实,振捣时要快插慢拔,插点间距不大于 50cm,振捣器距模板不应小于 15cm,每一位置振捣时间以混凝土不再显著下况,不出现汽泡,并开始泛浆为准。一般在 10〜30 秒。对于水平薄层混凝土振捣采纳平板式振捣器振捣密实。振捣要点:① 对构件的具体情况,振捣前应做好详细的技术交底,组织专人分段负责;② 加强边角部位的人工振捣和机械振捣;③ 混凝土入仓稍作整平后即可进行振捣,每层混凝土未振实前不得覆盖上层混凝土。(4)施工缝处理水平施工缝处理包括工作缝处理及冷缝处理,采纳高压水冲毛处理,局部达不到质量要求部位由人工凿毛辅助处理,清除缝面上所有浮浆,松散物料及污染体,以露出粗砂粒或小石为准,但不损伤内部骨料,冲毛时间及水压参数由现场试验确定,并经监理工程认可或批准。在浇筑上一层混凝土前,施工缝面应冲洗洁净并保持清洁、湿润,铺一层 2-3cm厚水泥砂浆,砂浆标号比同部位混凝土标号高一级,铺浆面积应与浇筑强度相适应,保证铺浆后 30min 内被混凝土覆盖。混凝土浇筑应保持连续性,若因故中止且超过允许间歇时间,应按施工缝要冬期施工的混凝土,混凝土的拆模时间应作相应延迟,也可起到一定保温作用。混凝土的浇筑温度必须保证达 3C 以上。(3 )混凝土雨季施工措施仔细做好施工场地内的排水工作,由专人负责保证施工区域内的排水畅通工作。施工安排上应坚持先低后高的原则,在少雨季节尽可能优先按排基础混凝土部分先施工。混凝土施工过程中应及时掌握天气变化情况,当降雨量在 5mm 以上或浇筑时段可能遇到大雨天气应避开开仓浇捣。当浇筑过程中遇大雨时,对已浇完的仓面应盖塑料纸防雨,没有完成的仓面做好收仓处理,大雨过后,仓面若初凝应按施工缝处理,仓面没有初凝可以继续浇筑,但表面应铺砂浆处...
