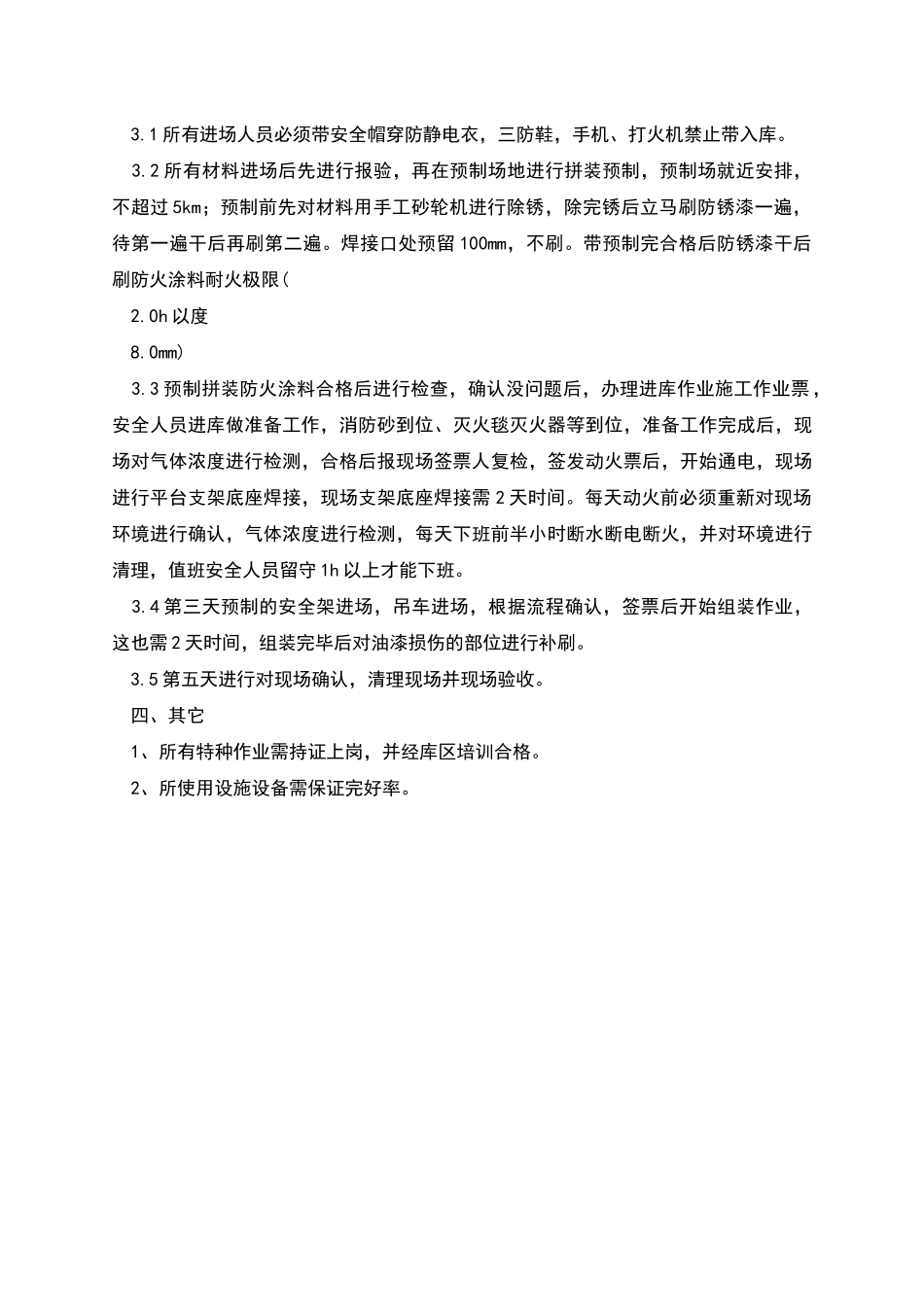

阿克苏油库栈桥安全支架安装方案 中国 XX 克苏油库栈桥安全架工程施工方案新 XX 公司 1、施工准备 1、因所施工区域属于一级动火区域,每天作业时间受限制,安全措施高。施工前先对栈桥作业环境进行清理,周围需隔离的隔断开来,所有措施做好后用气体检测仪对可燃气体进行检测,符合要求后报现场安全签票人进行确认,现场签票人需对周围环境进行再一步检查、检测。合格后现场签发动火票,签发动火票后所有人员根据施工预案开始作业。 2、需要的人员设施设备灭火毯 20 条;5Kg 干粉灭火器 4 个;监控人员 4 名;气体检测仪 1 台;大布若干;消防砂 5m3; 2、施工方案 1、所需材料一览表(一个的量)序号规格型号材质数量备注待添加的隐藏文字内容21 槽钢 18aQ 1.6m2 根 2 无缝管立柱 159_6Q23531m1 根 3 底板-20_420_420Q2351 块 4 加劲板-8_120_120Q2354 块 5 内封板-8_150_150Q2351 块 6 封堵板-8_180_180Q2351 块 7 加劲板-8_160_155Q2354 块 8 加劲板-8_375_155Q2351 块 9 无缝钢管 108_6Q 1.4m1 根 10 方管 100_100_5Q 3.8m2 根 11 方管 60_60_4Q2354 根合 6.6m12 加劲板-6_50_100Q2354 块 13 工字钢 10Q 3.3m1 根 14 挡板-6_120_120Q2352 块 15 圆球-133_4Q2351 个 16M24_110 高强螺栓 4套 17 葫芦 1 套 18 旋转轴 1 套 19 旋转轴锁定器 1 套 20 安全带挂钩 1 个 21 防爆安全带 1根 2、所需设施设备一览表序号设施设备名称规格数量备注 1 防火毯 1200_80020 个 2干粉灭火器 5Kg4 个 3 消防砂中型干砂 5m34 气体检测仪 2 台 5 大布若干 6 彩钢隔离板1800_电焊机 28 氧乙炔 2 套 9 角磨机 3 台 10 防爆插头插座 3 套 11 防爆配电箱 1 套 128磅防爆锤 2 个 13 防爆扳手 1 套 14 护目镜 5 套 15 防爆吊带 5T2 根 16 防火罩 2 个 17 安全带 6 根 18 安全帽 10 顶红 5 顶白 19 防静电服 15 套 20 三防鞋 15 套 3、施工方案 3.1 所有进场人员必须带安全帽穿防静电衣,三防鞋,手机、打火机禁止带入库。 3.2 所有材料进场后先进行报验,再在预制场地进行拼装预制,预制场就近安排,不超过 5km;预制前先对材料用手工砂轮机进行除锈,除完锈后立马刷防锈漆一遍,待第一遍干后再刷第二遍。焊接口处预留 100mm,不刷。带预制完合格后防锈漆干后刷防火涂料耐火极限( 2....
