山东黄河簸箕李闸除险加固工程围堰施工方案编制人:刘立鹏审核人:张金波审批人:俎金峰审批日期:2025 年 9 月 8 日 山东恒泰工程集团有限公司2025 年滨州黄河河务局水闸除险加固工程项目经理部2025 年 9 月 8 日目 录一、工程概况二、施工区域地形及水文地质情况三、围堰的设计及质量控制四、施工准备五、施工方法六、安全保证措施七、防汛措施八、进度保证措施九、环保措施十、附图围堰施工方案一、工程概况簸箕李引黄闸位于黄河下游,山东省惠民县境内,黄河簸箕李险工新 5# 和新 3#坝之间,相应左岸临黄堤桩号 207+490 处,是簸箕李灌区工程的渠首 闸

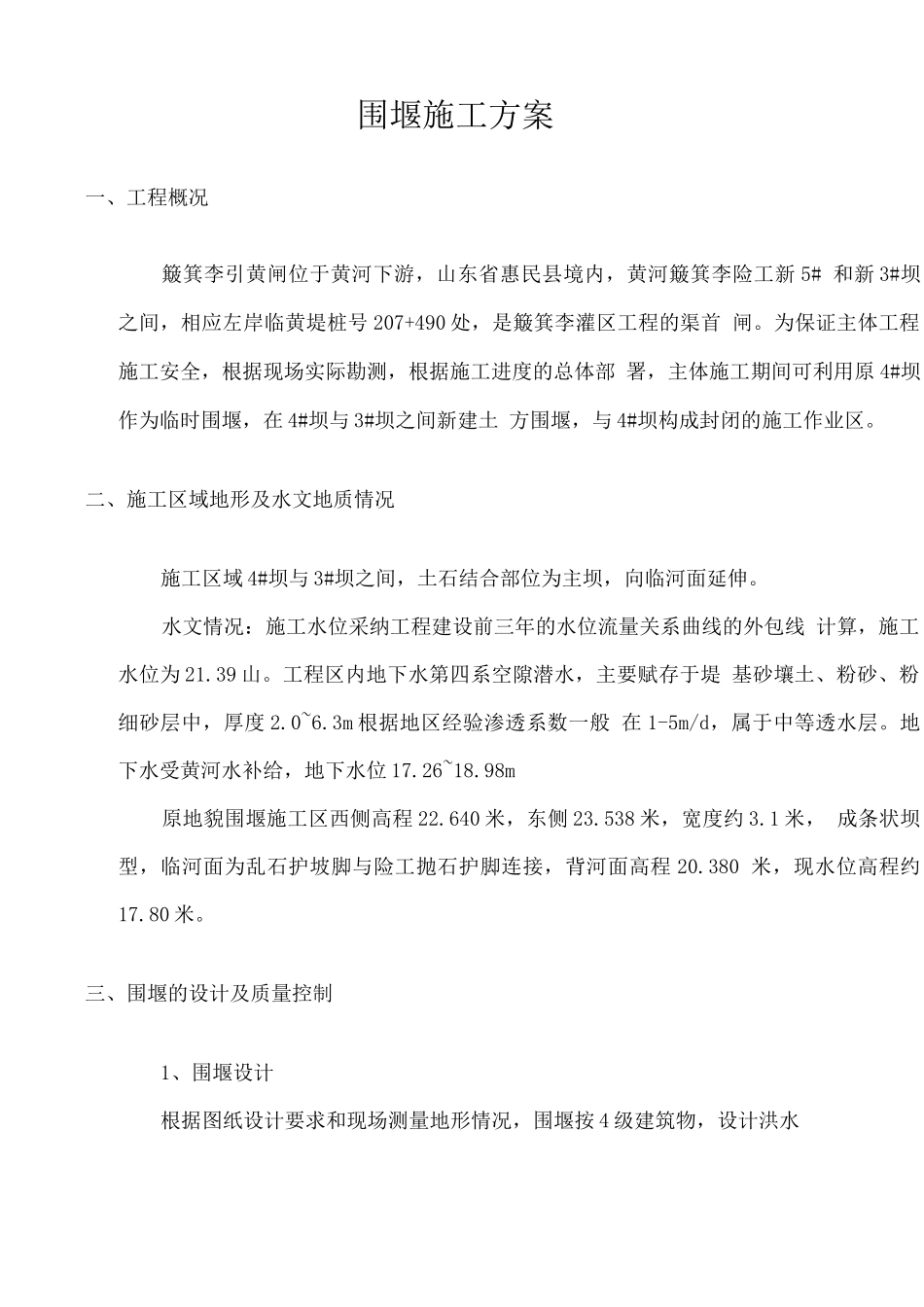

为保证主体工程施工安全,根据现场实际勘测,根据施工进度的总体部 署,主体施工期间可利用原 4#坝作为临时围堰,在 4#坝与 3#坝之间新建土 方围堰,与 4#坝构成封闭的施工作业区
二、施工区域地形及水文地质情况施工区域 4#坝与 3#坝之间,土石结合部位为主坝,向临河面延伸
水文情况:施工水位采纳工程建设前三年的水位流量关系曲线的外包线 计算,施工水位为 21
工程区内地下水第四系空隙潜水,主要赋存于堤 基砂壤土、粉砂、粉细砂层中,厚度 2
3m 根据地区经验渗透系数一般 在 1-5m/d,属于中等透水层
地下水受黄河水补给,地下水位 17
98m原地貌围堰施工区西侧高程 22
640 米,东侧 23
538 米,宽度约 3
1 米, 成条状坝型,临河面为乱石护坡脚与险工抛石护脚连接,背河面高程 20
380 米,现水位高程约17
三、围堰的设计及质量控制1、围堰设计根据图纸设计要求和现场测量地形情况,围堰按 4 级建筑物,设计洪水标准 10 年一遇设计
断面设计如下:围堰顶高程 24
11 米,高出施工水位(21
39 米)2
72 米,顶宽 7 米,顶 长 32 米,临水面坡
