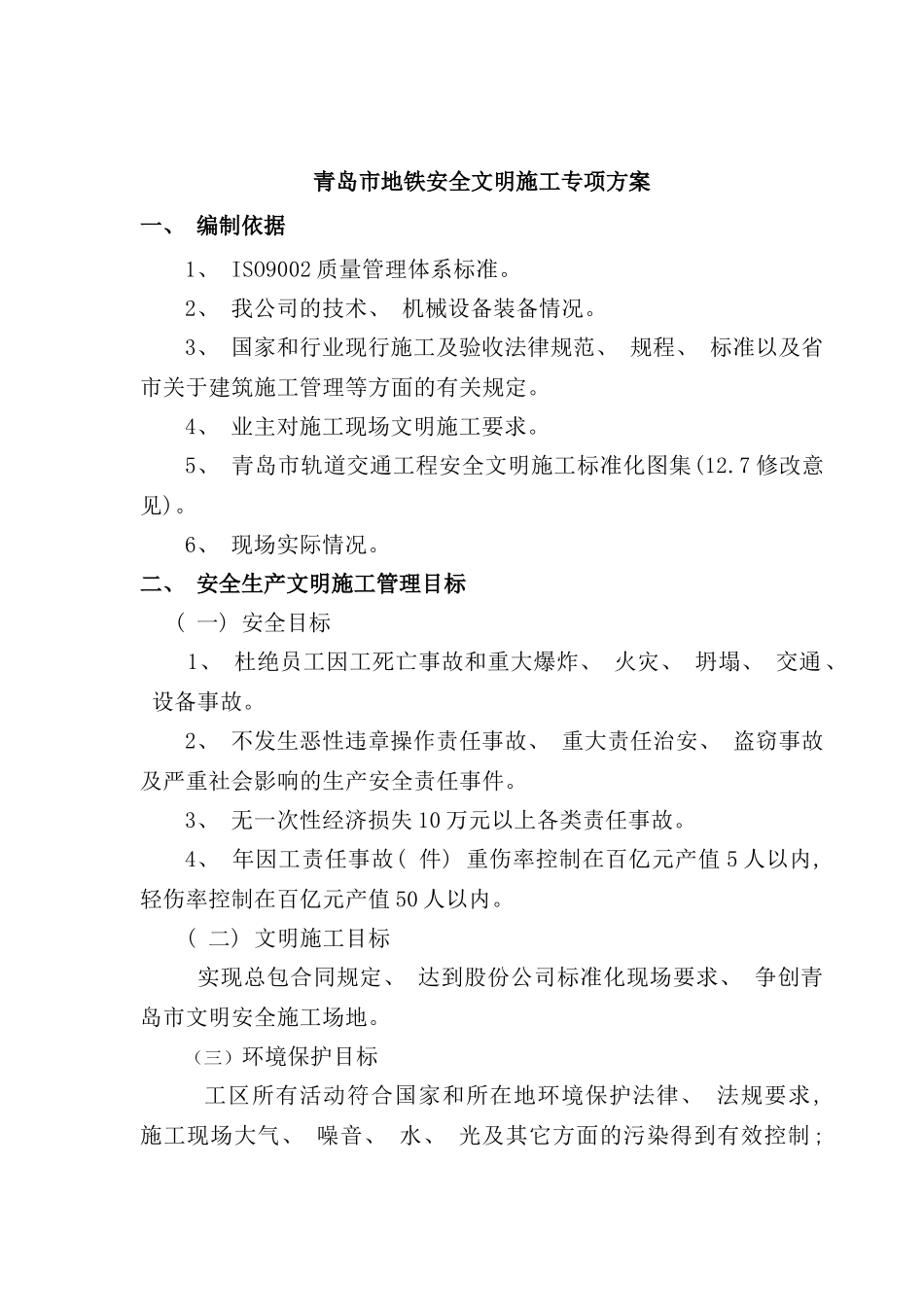

青岛市地铁 1 号线工程土建Ⅱ标 04 工区安全文明施工专项方案编制: 审核: 审批: 中铁十四局集团有限公司二○一六年三月青岛市地铁安全文明施工专项方案一、 编制依据1、 ISO9002 质量管理体系标准。2、 我公司的技术、 机械设备装备情况。3、 国家和行业现行施工及验收法律规范、 规程、 标准以及省市关于建筑施工管理等方面的有关规定。4、 业主对施工现场文明施工要求。 5、 青岛市轨道交通工程安全文明施工标准化图集(12.7 修改意见)。6、 现场实际情况。二、 安全生产文明施工管理目标 ( 一) 安全目标 1、 杜绝员工因工死亡事故和重大爆炸、 火灾、 坍塌、 交通、 设备事故。2、 不发生恶性违章操作责任事故、 重大责任治安、 盗窃事故及严重社会影响的生产安全责任事件。3、 无一次性经济损失 10 万元以上各类责任事故。4、 年因工责任事故( 件) 重伤率控制在百亿元产值 5 人以内, 轻伤率控制在百亿元产值 50 人以内。( 二) 文明施工目标 实现总包合同规定、 达到股份公司标准化现场要求、 争创青岛市文明安全施工场地。(三)环境保护目标 工区所有活动符合国家和所在地环境保护法律、 法规要求, 施工现场大气、 噪音、 水、 光及其它方面的污染得到有效控制; 固体、 液体废弃物得到妥善处理, 并力争提高其利用率; 防止放射性物质污染; 提高绿化、 水土保持及耕地回复面积; 确保不发生责任环境污染事件; 节能减排达到国家或行业标准, 综合能耗逐年下降。三、 工程概况青岛地铁 1 号线Ⅱ标 04 工区共包含 1.5 站 3 区间, 自小里程向大里程方向依次为海泊桥站暗挖段、 海泊桥站~小村庄站区间、 小村庄站、 小村庄站~北岭站区间、 北岭站~水清沟站区间, 线路总长约 3456m, 车站采纳暗挖法施工, 区间主要采纳 TBM 施工, 局部采纳矿山法施工。我公司结合施工现场实际情况, 为使本工程整个施工过程中更好地贯彻”安全第一, 预防为主,综合治理”的方针, 确保安全生产达标消除安全事故隐患的目标, 制定如下文明施工安全生产方案。四、 安全文明施工管理体系为确保本工程安全文明目标的实现, 我项目部建立现场安全文明施工管理责任制, 组成由项目经理和各专来有关管理人员参加的领导机构, 具体负责现场安全文明施工的日常管理工作。( 一) 安全文明施工领导小组组长: 项目经理 朱传刚副组长: 项目技术负责人 张锟组员: 各部门及工区负责人 ...
