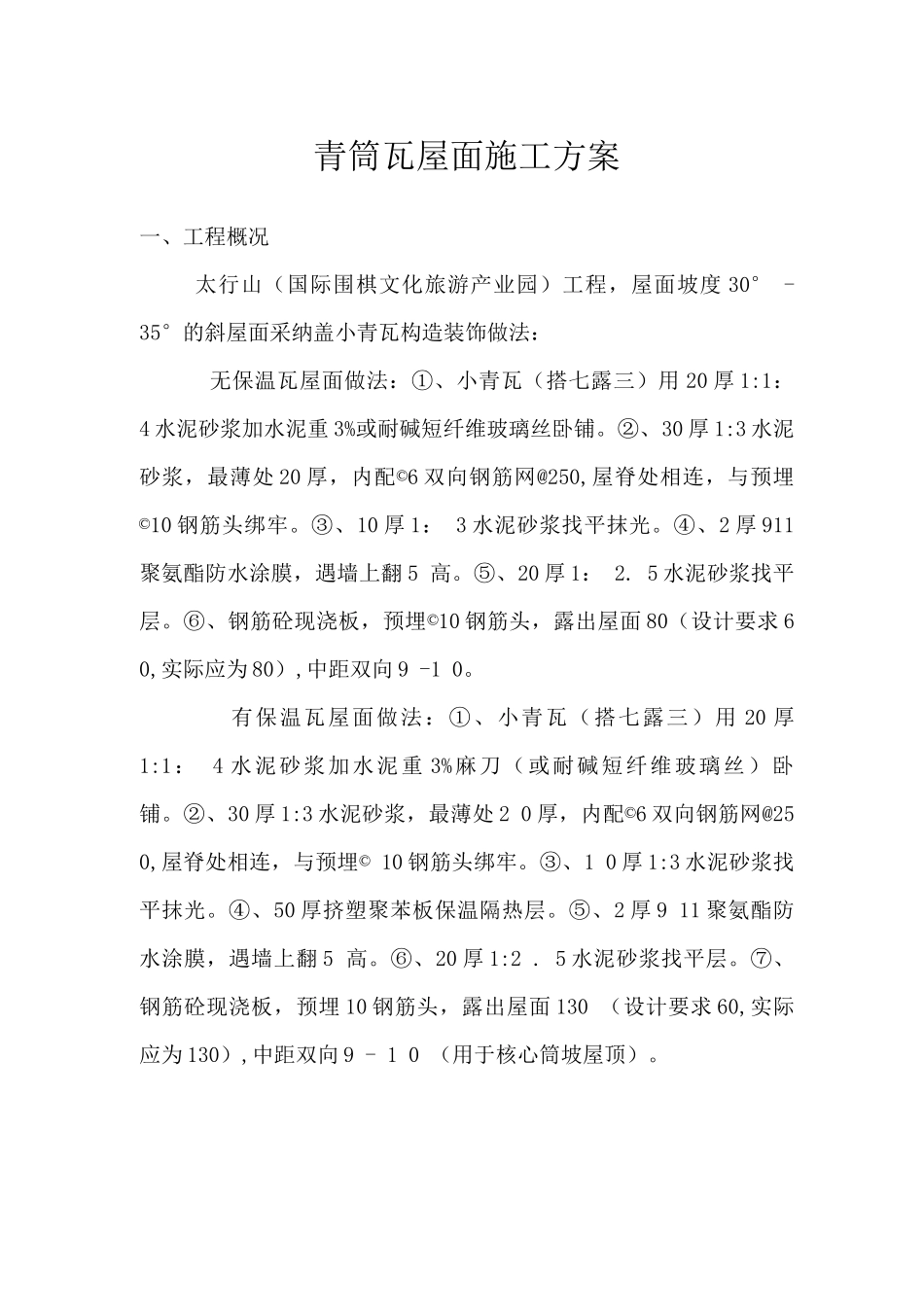

青筒瓦屋面施工方案一、工程概况太行山(国际围棋文化旅游产业园)工程,屋面坡度 30° -35°的斜屋面采纳盖小青瓦构造装饰做法:无保温瓦屋面做法:①、小青瓦(搭七露三)用 20 厚 1:1: 4 水泥砂浆加水泥重 3%或耐碱短纤维玻璃丝卧铺
②、30 厚 1:3 水泥砂浆,最薄处 20 厚,内配©6 双向钢筋网@250,屋脊处相连,与预埋©10 钢筋头绑牢
③、10 厚 1: 3 水泥砂浆找平抹光
④、2 厚 911聚氨酯防水涂膜,遇墙上翻 5 高
⑤、20 厚 1: 2
5 水泥砂浆找平层
⑥、钢筋砼现浇板,预埋©10 钢筋头,露出屋面 80(设计要求 6 0,实际应为 80),中距双向 9 -1 0
有保温瓦屋面做法:①、小青瓦(搭七露三)用 20 厚1:1: 4 水泥砂浆加水泥重 3%麻刀(或耐碱短纤维玻璃丝)卧铺
②、30 厚 1:3 水泥砂浆,最薄处 2 0 厚,内配©6 双向钢筋网@25 0,屋脊处相连,与预埋© 10 钢筋头绑牢
③、1 0 厚 1:3 水泥砂浆找平抹光
④、50 厚挤塑聚苯板保温隔热层
⑤、2 厚 9 11 聚氨酯防水涂膜,遇墙上翻 5 高
⑥、20 厚 1:2
5 水泥砂浆找平层
⑦、钢筋砼现浇板,预埋 10 钢筋头,露出屋面 130 (设计要求 60,实际应为 130),中距双向 9 - 1 0 (用于核心筒坡屋顶)

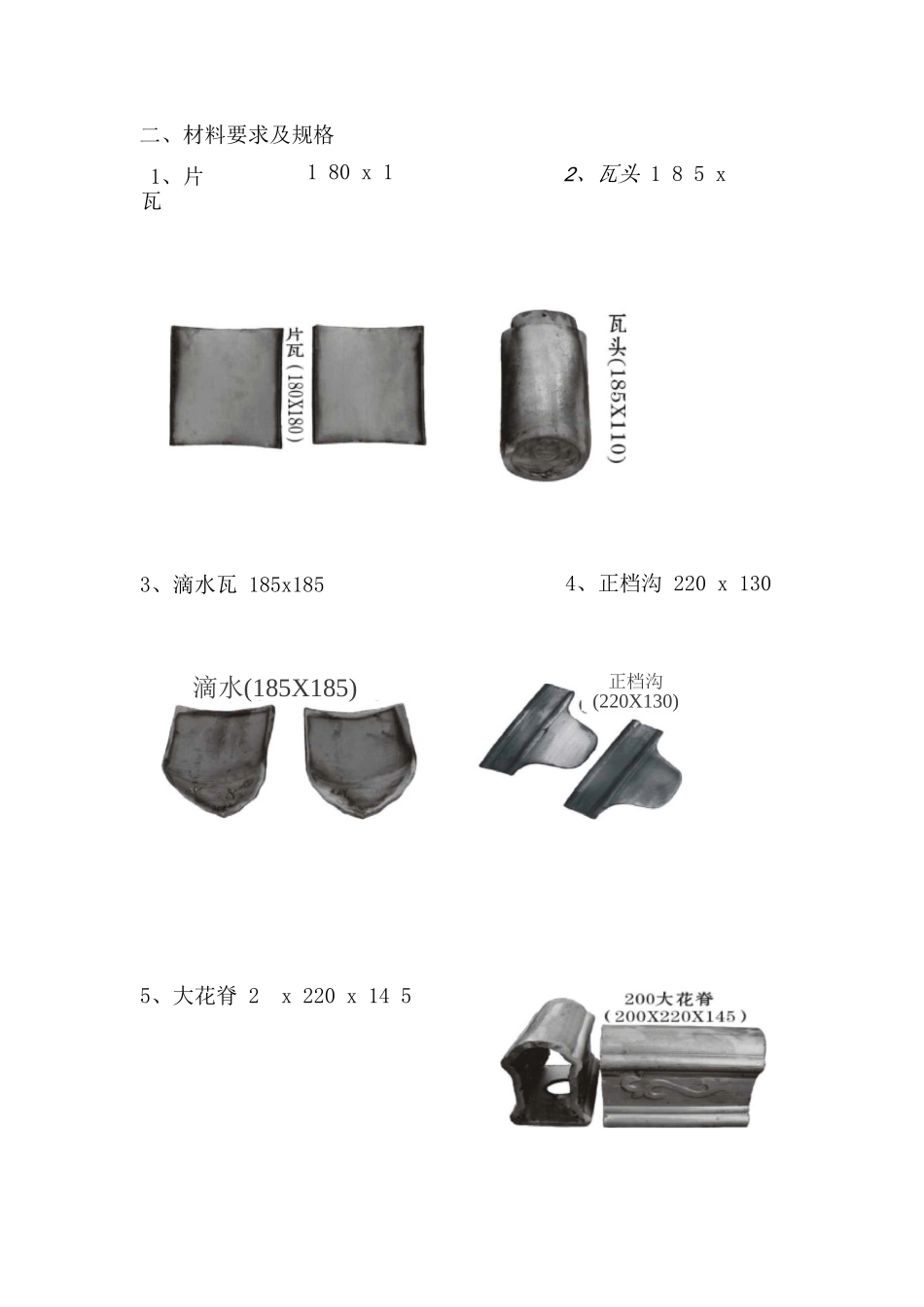

二、材料要求及规格1、片瓦11 01 80 x 1 802

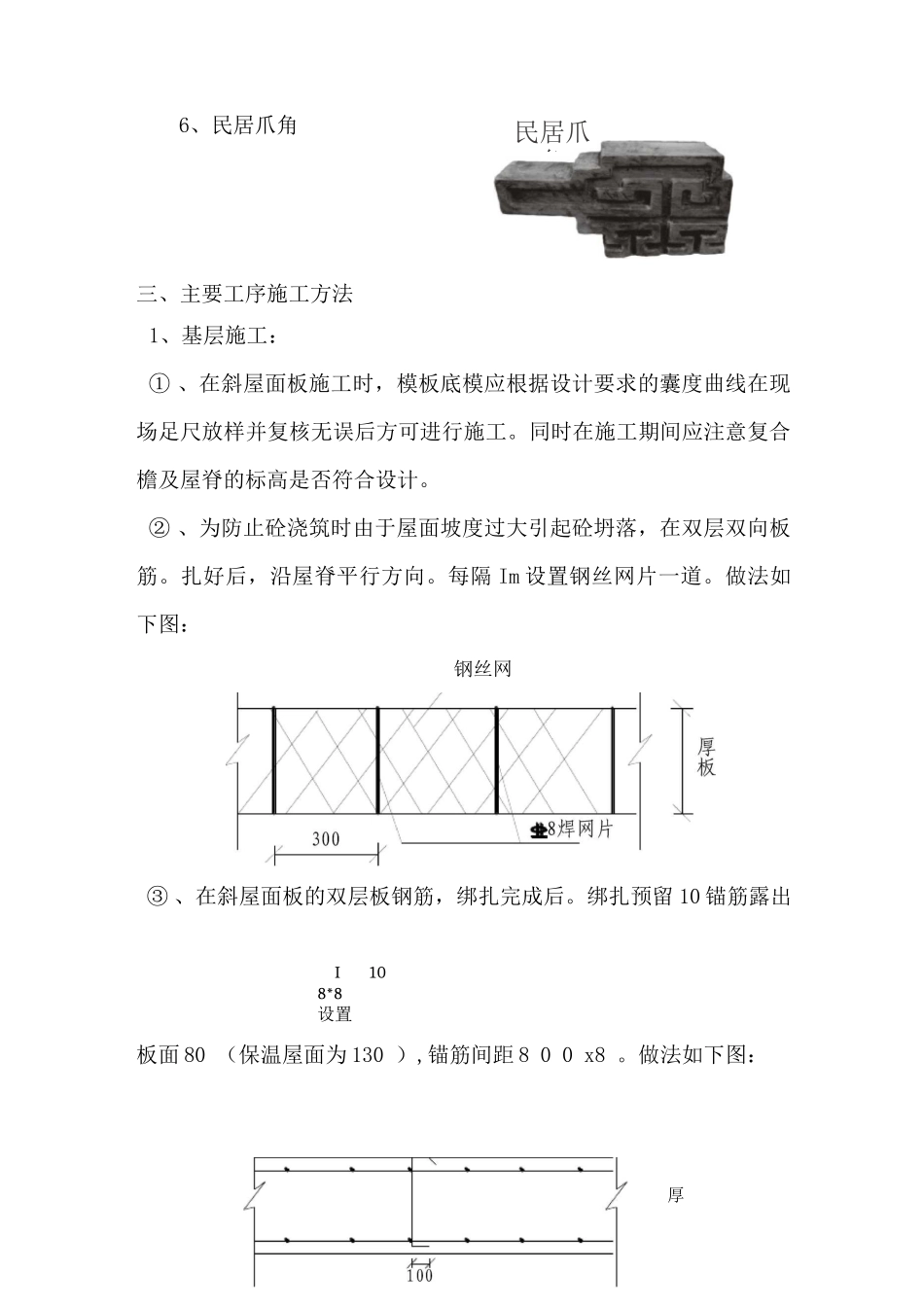

2、瓦头 1 8 5 x3、滴水瓦 185x1854、正档沟 220 x 1305、大花脊 2 x 220 x 14 5滴水(185X185)正档沟(220X130)6、民居爪角三、主要工序施工方法1、基层施工:① 、在斜屋面板施工时,模板底模应根据设计要求的囊度曲线在现场足尺放样并复核无误后方可进行施工
同时在施工期间应注意复合檐及屋脊的标高是否符合设计
