顶管施工组织设计目 录第八节 主要施工技术方案
2第八节 主要施工技术方案8)制作顶管工作井、接收井施工方案工作井、接收井桩芯内土的开挖方法采纳:对于较软的土方采纳人工使用铁锹、镐,对较硬的强风化、中风化岩采纳空压机凤镐等工具进行挖掘
桩芯土的提升使用电动挖孔桩机架提升,水平运输采纳手推车运输至堆土处,然后用挖掘机装至倒运汽车,运输至土方临时存放点存放,晚上由运土自卸汽车运至弃土场地

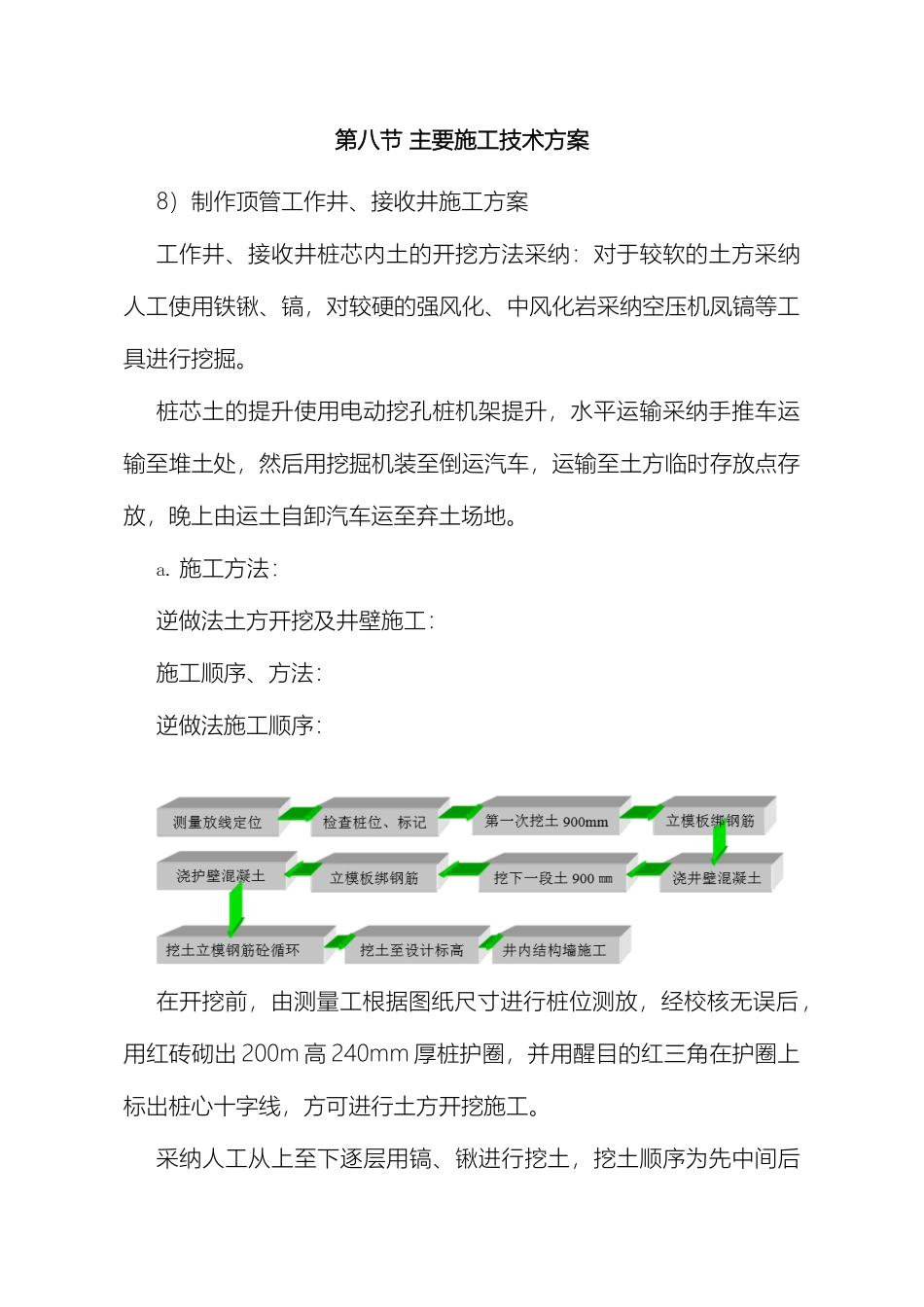

施工方法:逆做法土方开挖及井壁施工:施工顺序、方法:逆做法施工顺序:在开挖前,由测量工根据图纸尺寸进行桩位测放,经校核无误后,用红砖砌出 200m 高 240mm 厚桩护圈,并用醒目的红三角在护圈上标出桩心十字线,方可进行土方开挖施工
采纳人工从上至下逐层用镐、锹进行挖土,挖土顺序为先中间后周边
其尺寸允许偏差不超过 30mm
按标出的桩心十字线吊线检查孔中心位置和孔径,然后进行井壁钢筋绑扎、支定型钢模板和浇筑砼,循环作业至设计要求深度
为保证桩的垂直度,要求每灌柱三节井壁,就应校核该桩中心位置及垂直度一次
施工中可能遇见问题及处理:如遇局部回填土及淤泥质土层或地下水较大时(如构造蚀变带),出现塌方、流砂等现象,应实行井壁节高适当缩减到 300~500mm、并在支模前先实行特别的防护措施,如堵沙包、稻草、护壁砼加厚、钢筋加密等加固措施
同时在坑底一侧挖一临时集水坑,加泵抽水,防止塌方加大,经加固处理后再进行挖土,所塌方后的孔洞应在浇捣护壁混凝土的同时,用混凝土填好
井壁钢筋绑扎:采纳预先下料、井下绑扎的施工方法,工作井及接收井护壁钢筋配筋如下:每节护壁高度不能大于一米,竖向钢筋下料加长 200,便于搭接,水平钢筋及竖向钢筋采纳二级螺纹钢筋,φ14@200 单层双向网
