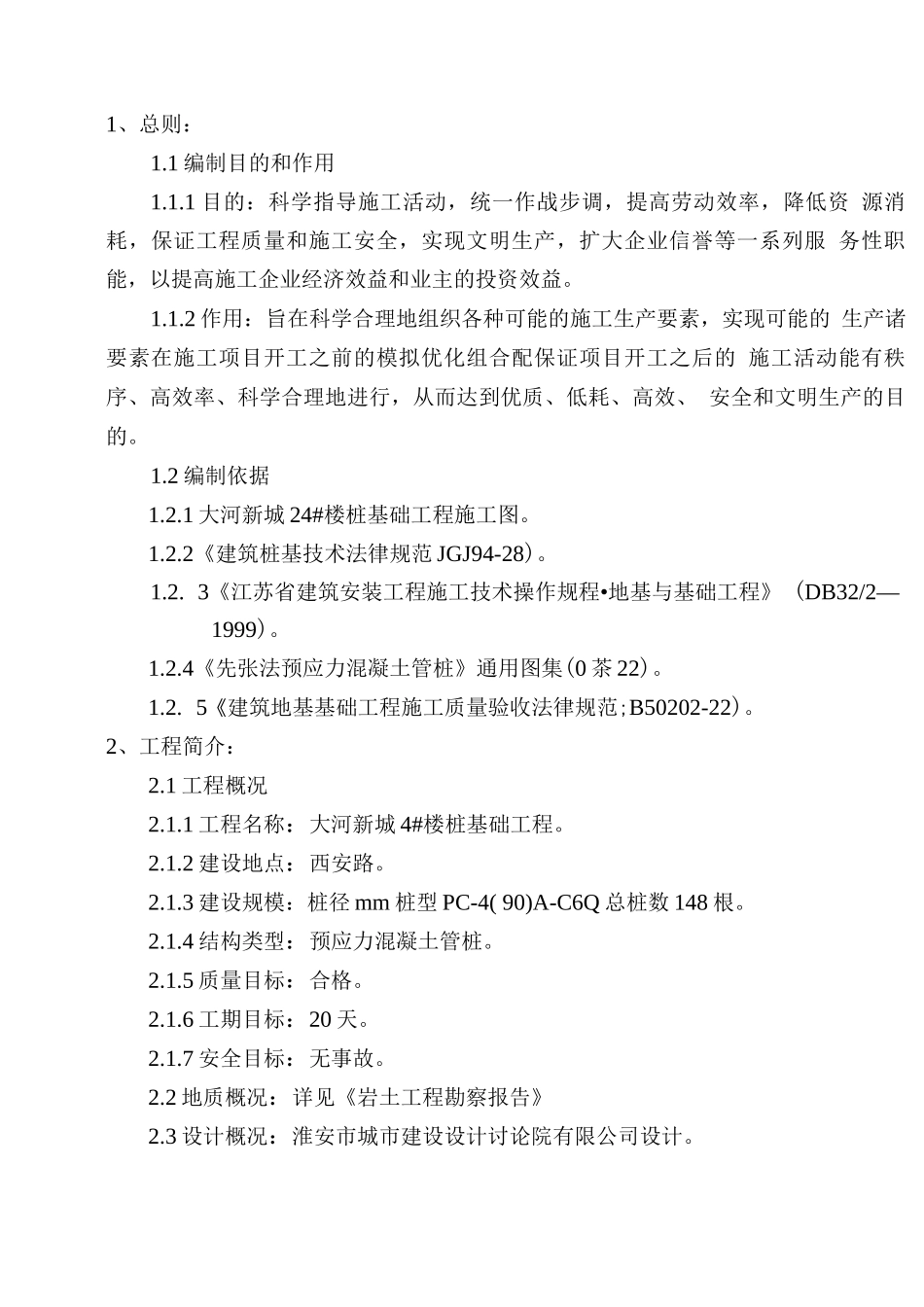

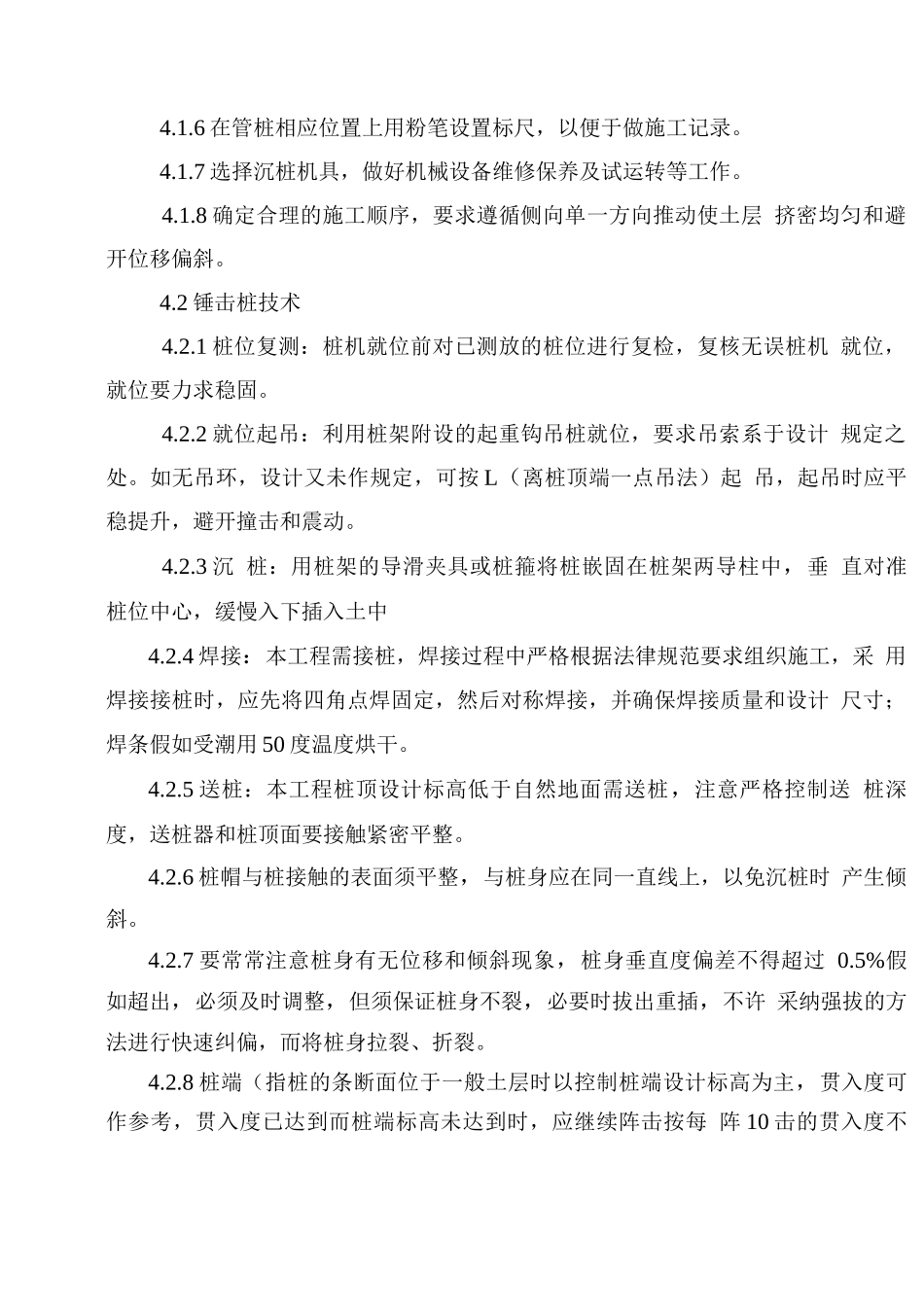

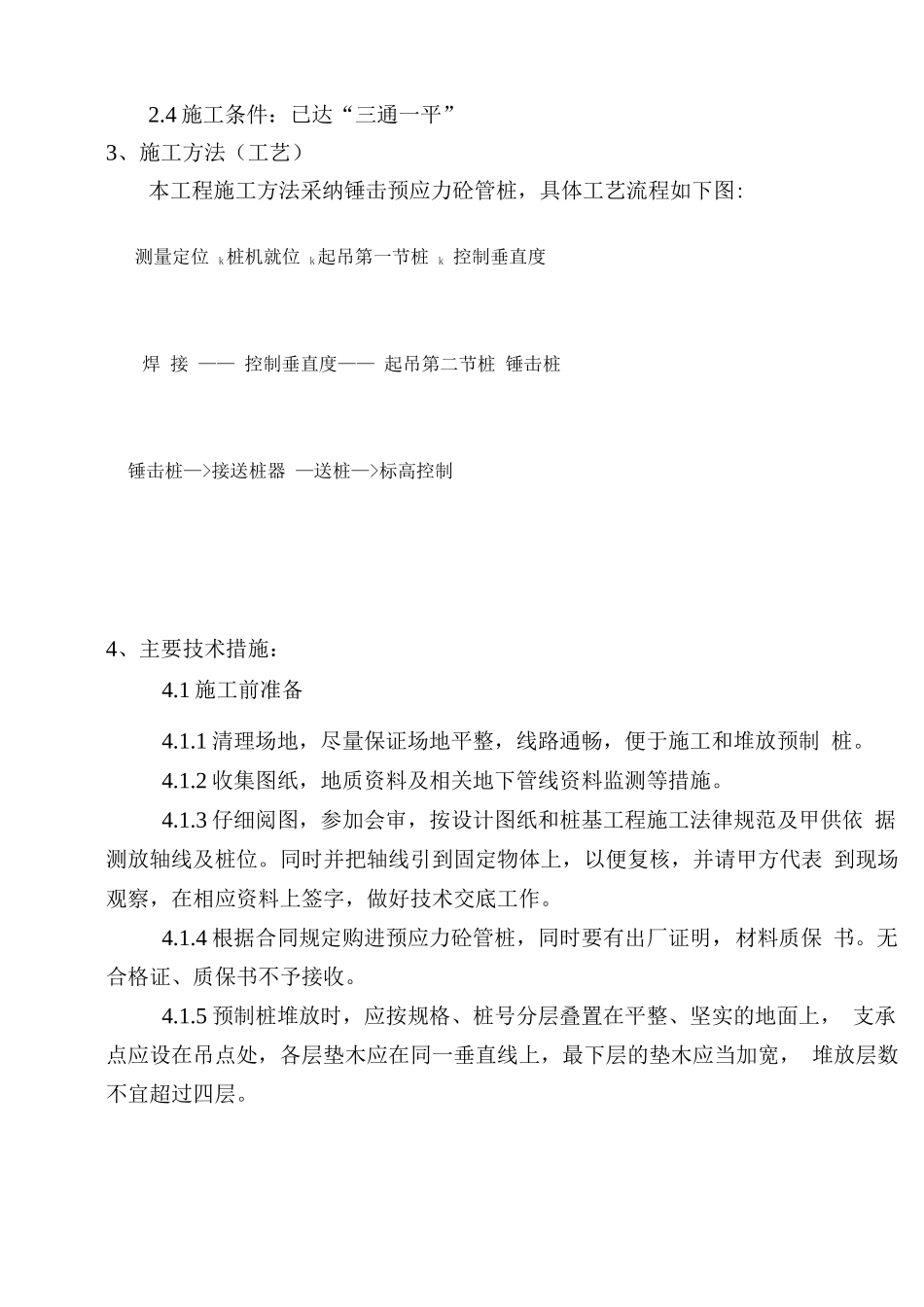

1、总则:1.1 编制目的和作用1.1.1 目的:科学指导施工活动,统一作战步调,提高劳动效率,降低资 源消耗,保证工程质量和施工安全,实现文明生产,扩大企业信誉等一系列服 务性职能,以提高施工企业经济效益和业主的投资效益。1.1.2 作用:旨在科学合理地组织各种可能的施工生产要素,实现可能的 生产诸要素在施工项目开工之前的模拟优化组合配保证项目开工之后的 施工活动能有秩序、高效率、科学合理地进行,从而达到优质、低耗、高效、 安全和文明生产的目的。1.2 编制依据1.2.1 大河新城 24#楼桩基础工程施工图。1.2.2《建筑桩基技术法律规范 JGJ94-28)。1.2. 3《江苏省建筑安装工程施工技术操作规程•地基与基础工程》 (DB32/2—1999)。1.2.4《先张法预应力混凝土管桩》通用图集(0 茶 22)。1.2. 5《建筑地基基础工程施工质量验收法律规范;B50202-22)。2、工程简介:2.1 工程概况2.1.1 工程名称:大河新城 4#楼桩基础工程。2.1.2 建设地点:西安路。2.1.3 建设规模:桩径 mm 桩型 PC-4( 90)A-C6Q 总桩数 148 根。2.1.4 结构类型:预应力混凝土管桩。2.1.5 质量目标:合格。2.1.6 工期目标:20 天。2.1.7 安全目标:无事故。2.2 地质概况:详见《岩土工程勘察报告》2.3 设计概况:淮安市城市建设设计讨论院有限公司设计。2.4 施工条件:已达“三通一平”3、施工方法(工艺)本工程施工方法采纳锤击预应力砼管桩,具体工艺流程如下图:测量定位 k桩机就位 k起吊第一节桩 k 控制垂直度焊 接 —— 控制垂直度—— 起吊第二节桩 锤击桩锤击桩—>接送桩器 —送桩—>标高控制4、主要技术措施:4.1 施工前准备4.1.1 清理场地,尽量保证场地平整,线路通畅,便于施工和堆放预制 桩。4.1.2 收集图纸,地质资料及相关地下管线资料监测等措施。4.1.3 仔细阅图,参加会审,按设计图纸和桩基工程施工法律规范及甲供依 据测放轴线及桩位。同时并把轴线引到固定物体上,以便复核,并请甲方代表 到现场观察,在相应资料上签字,做好技术交底工作。4.1.4 根据合同规定购进预应力砼管桩,同时要有出厂证明,材料质保 书。无合格证、质保书不予接收。4.1.5 预制桩堆放时,应按规格、桩号分层叠置在平整、坚实的地面上, 支承点应设在吊点处,各层垫木应在同一垂直线上,最下层的垫木应当加宽, 堆放层数不宜超过四层。4.1.6 在管桩相应位置上用粉笔设置标尺,以便于做施工记录。4.1.7 选择沉桩机具,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

预应力砼管桩施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
