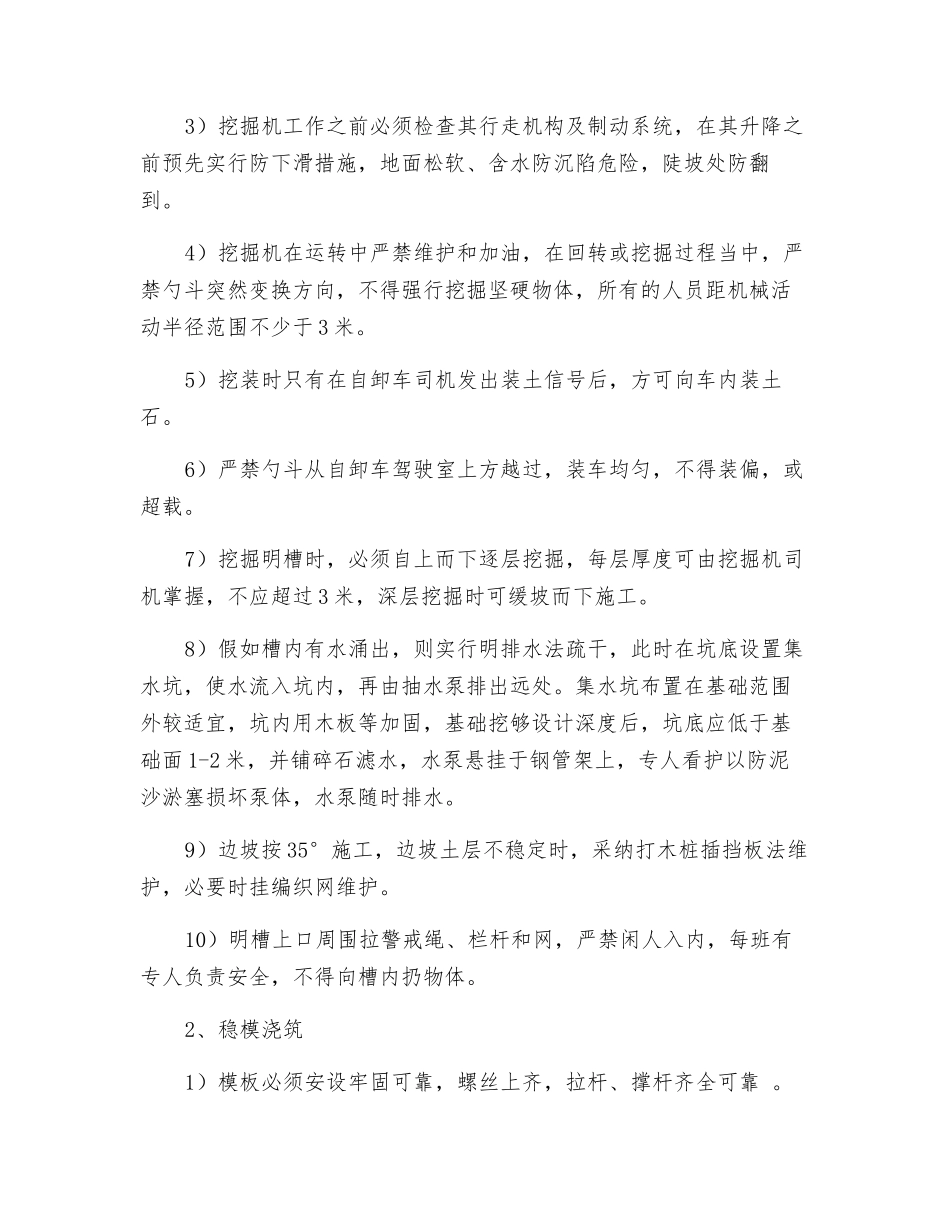

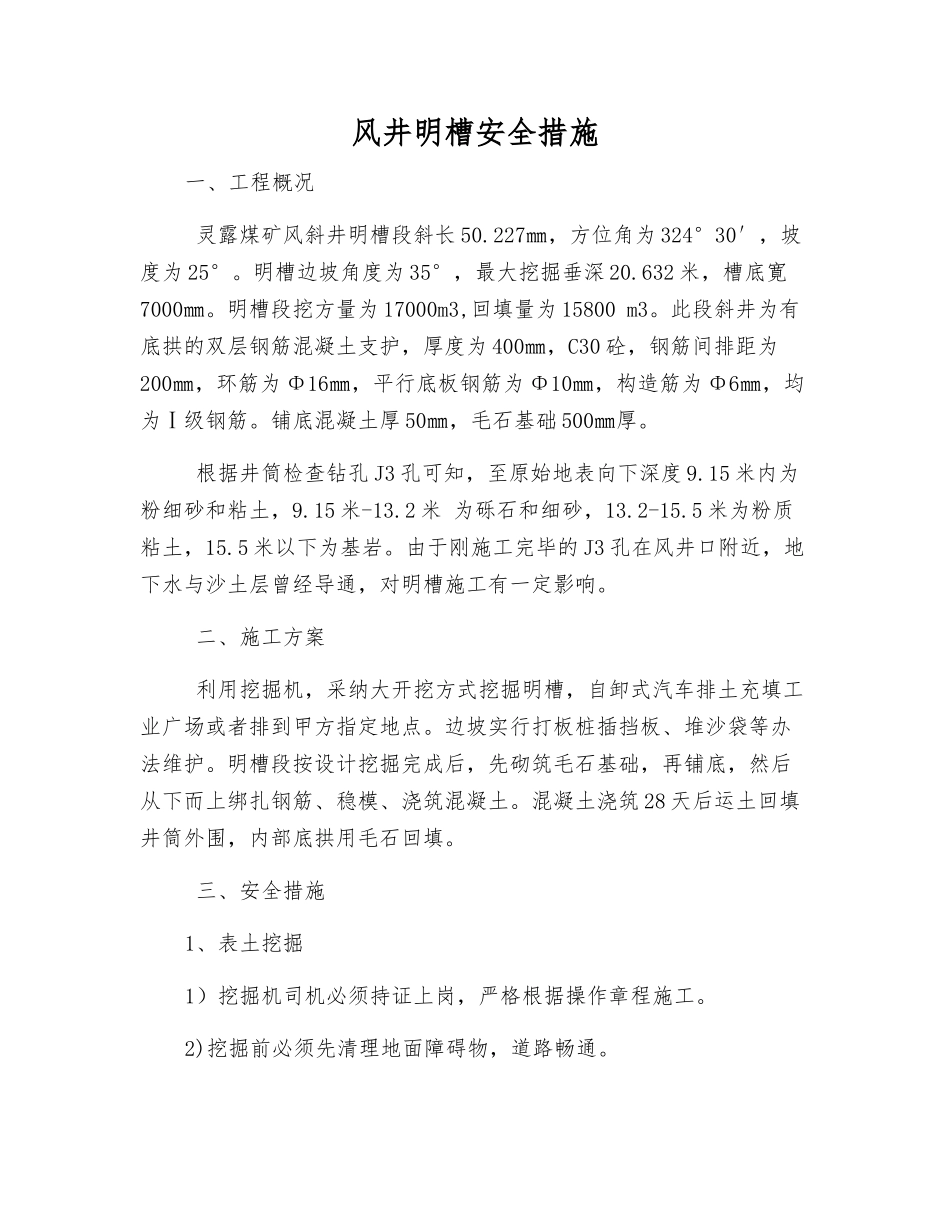

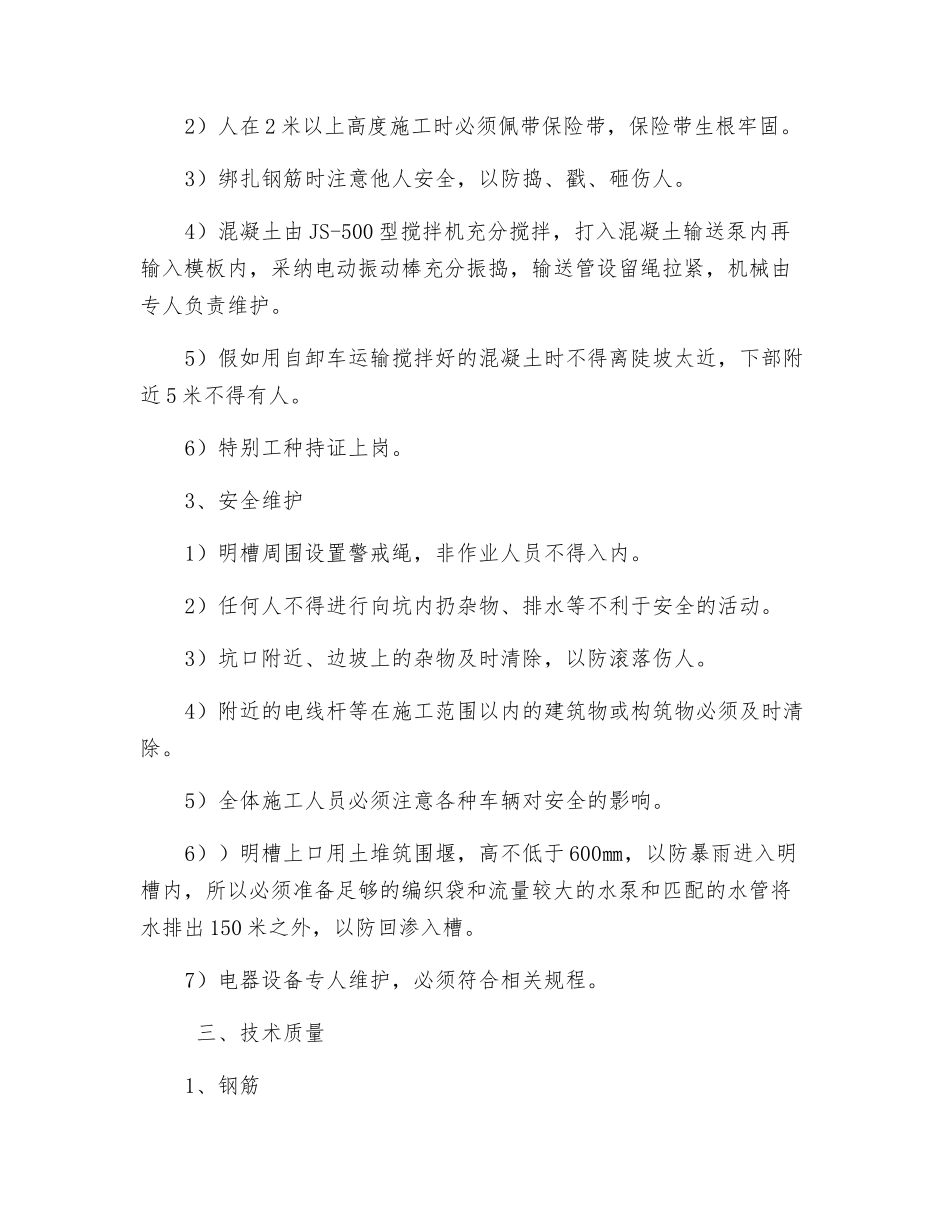

风井明槽安全措施一、工程概况 灵露煤矿风斜井明槽段斜长 50
227㎜,方位角为 324°30′,坡度为 25°
明槽边坡角度为 35°,最大挖掘垂深 20
632 米,槽底寛7000㎜
明槽段挖方量为 17000m3,回填量为 15800 m3
此段斜井为有底拱的双层钢筋混凝土支护,厚度为 400㎜,C30 砼,钢筋间排距为200㎜,环筋为 Φ16㎜,平行底板钢筋为 Φ10㎜,构造筋为 Φ6㎜,均为Ⅰ级钢筋
铺底混凝土厚 50㎜,毛石基础 500㎜厚
根据井筒检查钻孔 J3 孔可知,至原始地表向下深度 9
15 米内为粉细砂和粘土,9
15 米-13
2 米 为砾石和细砂,13
5 米为粉质粘土,15
5 米以下为基岩
由于刚施工完毕的 J3 孔在风井口附近,地下水与沙土层曾经导通,对明槽施工有一定影响
二、施工方案 利用挖掘机,采纳大开挖方式挖掘明槽,自卸式汽车排土充填工业广场或者排到甲方指定地点
边坡实行打板桩插挡板、堆沙袋等办法维护
明槽段按设计挖掘完成后,先砌筑毛石基础,再铺底,然后从下而上绑扎钢筋、稳模、浇筑混凝土
混凝土浇筑 28 天后运土回填井筒外围,内部底拱用毛石回填
三、安全措施1、表土挖掘1)挖掘机司机必须持证上岗,严格根据操作章程施工
2)挖掘前必须先清理地面障碍物,道路畅通
3)挖掘机工作之前必须检查其行走机构及制动系统,在其升降之前预先实行防下滑措施,地面松软、含水防沉陷危险,陡坡处防翻到
4)挖掘机在运转中严禁维护和加油,在回转或挖掘过程当中,严禁勺斗突然变换方向,不得强行挖掘坚硬物体,所有的人员距机械活动半径范围不少于 3 米
5)挖装时只有在自卸车司机发出装土信号后,方可向车内装土石
6)严禁勺斗从自卸车驾驶室上方越过,装车均匀,不得装偏,或超载
7)挖掘明槽时,必须自上而下逐层挖掘,每层厚度可由挖掘机司机掌握,不应超过 3
