施工工艺手册风电工程风机基础篇风电事业部第 1 章 土方工程1吊装平台施工工艺质量要求1
1平整区域的坡度与设计要求相差不应超过 0
1%(人工施工表面平整,不应偏陡;机械施工基本成型,不应偏陡), 如有排水沟,排水沟坡度与设计要求相差不应超过 0
2边坡坡度:人工施工表面平整,不应偏陡;机械施工基本成型,不应偏陡
3表面标高:人工清理±30mm;机械清理±50mm
4长度、宽度(由设计中心向两边量):人工+300、-100mm,机械+500、-150mm
5表面平整度:人工施工≤20mm,机械施工≤50mm(用 2m 直尺检查)
主要技术及管理措施1
6平整场地前,在地形图上布设普通方格网,边长 10m~40m,一般多用 20m,根据设计标高确定挖填土方平衡量,以便土方调配
7根据具体施工条件、运输距离以及填挖土层厚度、土壤类别选择适宜施工机械
8土料质量如含水率、粒径等应严格按设计要求;土方回填应分层摊铺和夯实,每层铺土厚度和压实遍数应根据土质、压实系数、机械性能确定

工艺图片示例图 1
1Xek9X
地基处理工程平整区域的坡度与设计要求相差不应超过 0
1%, 排水沟坡度与设计要求相差不应超过 0
表面标高:人工清理±30mm;机械清理±50mm;平整场地前,在地形图上布设普通方格网,边长 10m~40m,一般多用 20m,根据设计标高确定挖填土方平衡量,以便土方调配
2基坑开挖与护坡施工工艺质量要求2
1符合基坑开挖图、符合设计要求

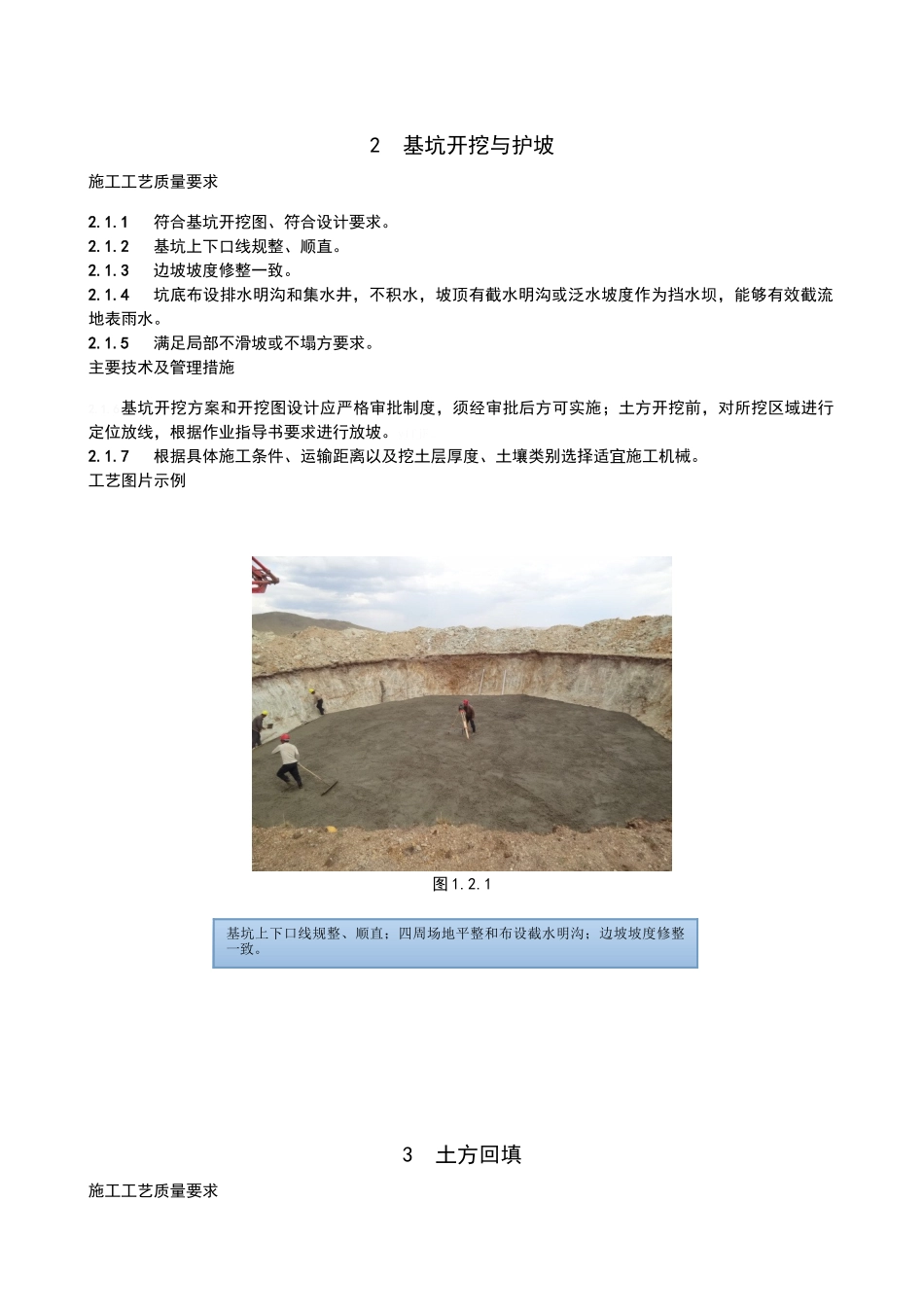

2基坑上下口线规整、顺直
3边坡坡度修整一致
4坑底布设排水明沟和集水井,不积水,坡顶有截水明沟或泛水坡度作为挡水坝,能够有效截流地表雨水
5满足局部不滑坡或不塌方要求
主要技术及管理措施2
