风硐安全出口措施第一章 工程说明普阳矿业矿建工程队准备施工回风立井风硐及安全通道,为指导施工特编制此规程
一、开门位置及方位:在坐标 x,y 开门,真方位 207°,设计断面安息角为 36°底宽4
0m,以坚曲线曲线半径为 5
7m 施工风硐明槽 4
5m,再以坡度 45°原方位原断面尺寸施工 11
明槽完成后,由下向上发碹,地表以下11
4m 按真方位 27°,断面为 3
8m2(荒宽×荒高),坡度 45°对风硐进行发碹,再以坚曲线曲线半径为 5
7m 原方位原断面尺寸进行发碹,风硐直线段与风硐引风道岔按原方位原断面尺寸进行发碹,发碹完成后,对碹体进行回填,估计回填量为 62
在坐标 x,y 开门,真方位 27°,设计按安歇角 36°,以坡度35°向下施工安全通道明槽 8 米,在按原方位,按平坡施工安全通道明槽 8 米
明槽完成后由平坡段反向发碹,发碹断面 2
6(荒宽×荒高)施工至起坡点后按原方位原断面坡度 35°向上发碹至地表段在按原方位原断面施工 2 米,施工发碹完成后,对碹体进行回填,估计回填量为 96m³
二、用途:用于回风,行人
三、工程量:开挖量:728
回填量:158
四、施工方法:一、明槽开挖施工方法1、风硐、风硐门明槽开挖断面尺寸及施工方法
(1)断面尺寸:按设计为,安息角 36°底宽 4
2 米(如图所示)
(2)明槽表土层及地表段采纳挖掘机挖掘至基岩后回填岩石并浇注片石砂浆垫层(规格:4m×0
3m(宽×厚))作为风硐、风硐门基础,在挖掘至井筒 2m 处时停止机械挖掘采纳人工挖掘至井筒
(3)明槽基岩段:风钻打眼,煤矿许用二级乳化炸药爆破,耙斗机装车,铲车进行运输

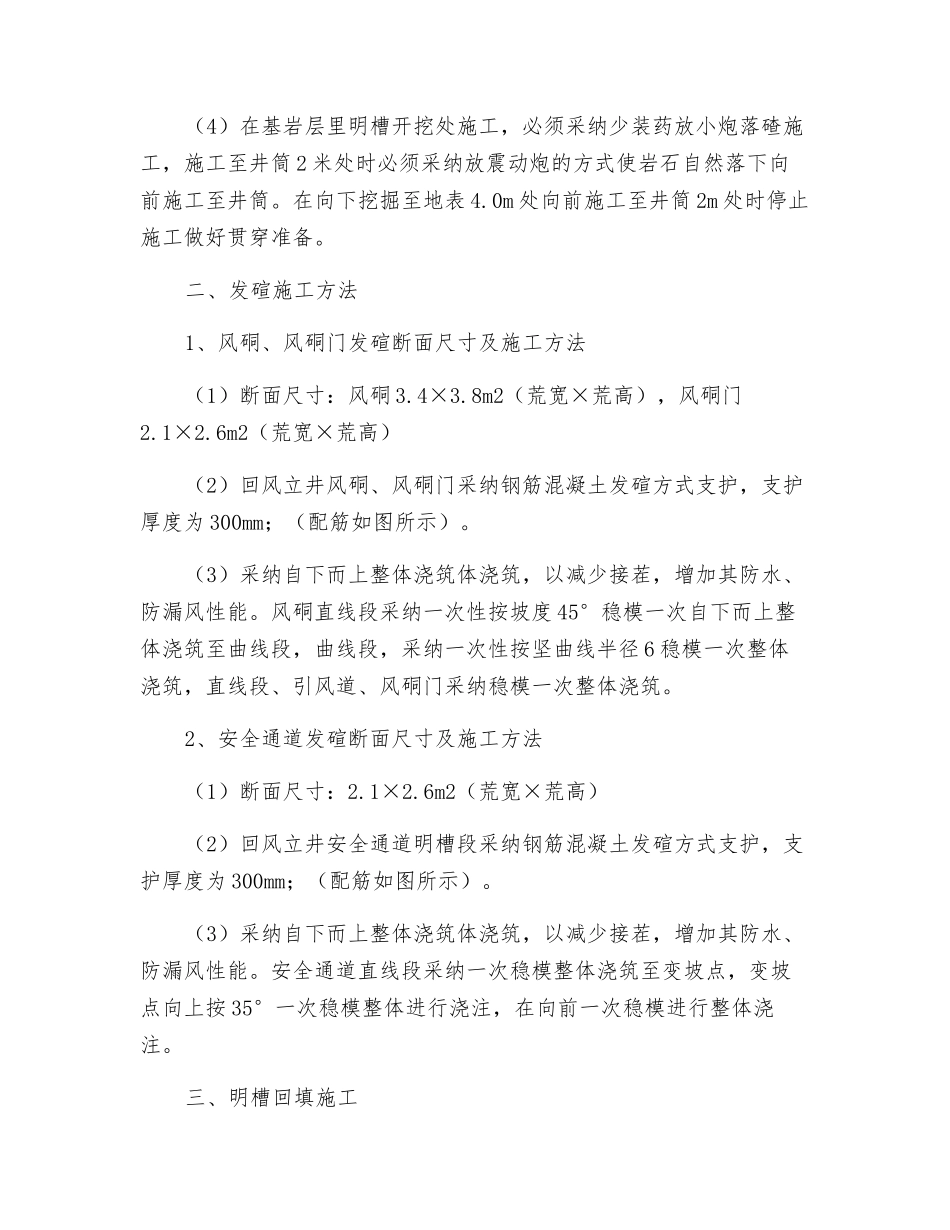

(4)在基岩层里明槽开挖处施工,必须采纳少装药放小炮落碴施工,施工至井筒 2 米处时必须采纳放震动炮的方式使岩石自然落下向前施工至井筒
