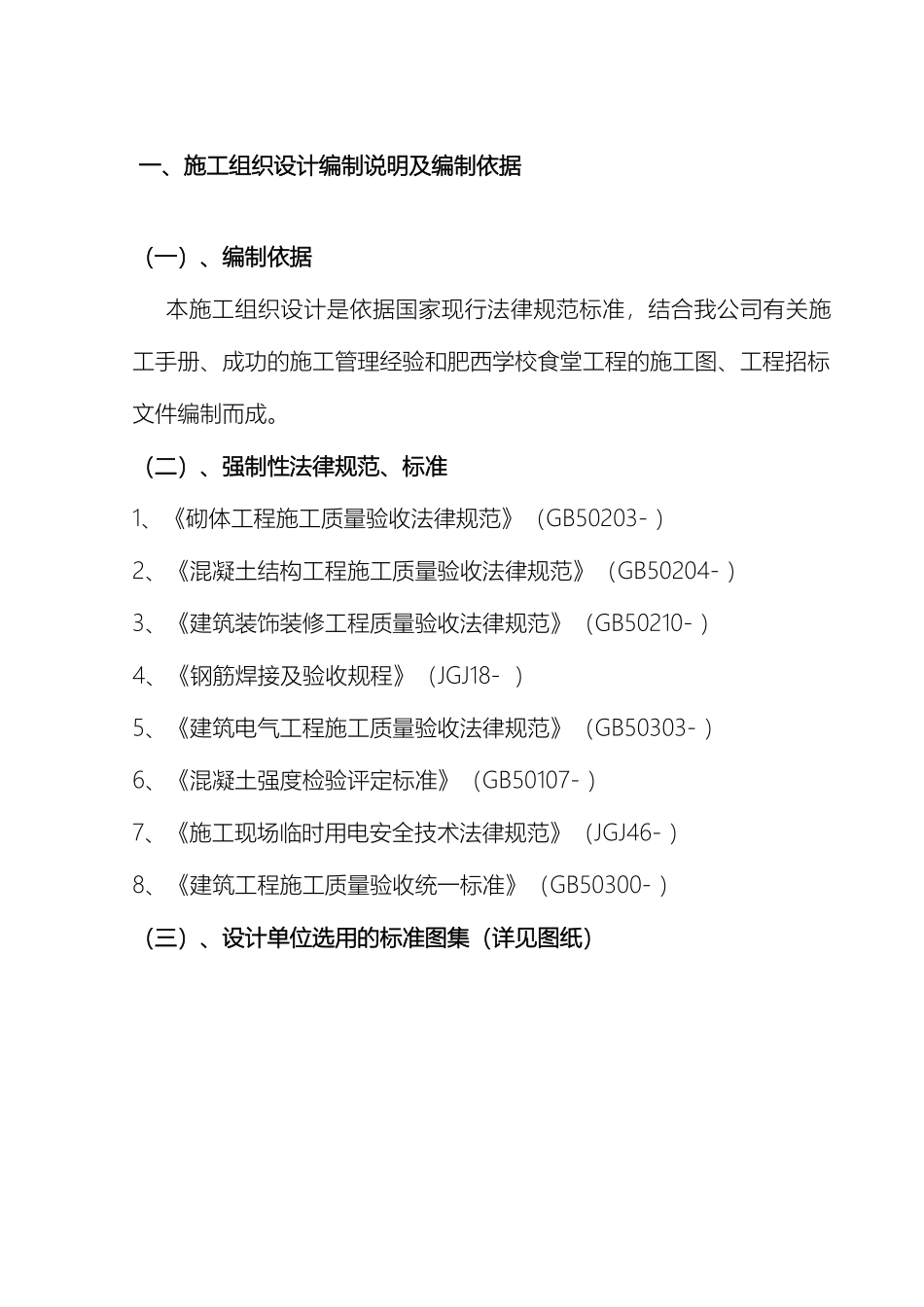

食堂工程施工组织设计 一、施工组织设计编制说明及编制依据(一)、编制依据本施工组织设计是依据国家现行法律规范标准,结合我公司有关施工手册、成功的施工管理经验和肥西学校食堂工程的施工图、工程招标文件编制而成。(二)、强制性法律规范、标准1、《砌体工程施工质量验收法律规范》(GB50203- )2、《混凝土结构工程施工质量验收法律规范》(GB50204- )3、《建筑装饰装修工程质量验收法律规范》(GB50210- )4、《钢筋焊接及验收规程》(JGJ18- )5、《建筑电气工程施工质量验收法律规范》(GB50303- )6、《混凝土强度检验评定标准》(GB50107- )7、《施工现场临时用电安全技术法律规范》(JGJ46- )8、《建筑工程施工质量验收统一标准》(GB50300- )(三)、设计单位选用的标准图集(详见图纸)二、工程概况(一)、工程建设概况 1、工程名称:肥西学校食堂工程;2、建设地点:肥西学校校内;3、建设单位: 教育局5、设计单位:有限公司;(二)工程设计概况1、建筑设计特点本工程建筑面积 300.08 平方米,建筑层数一层,抗震设防烈度:7度,地上耐火等级:二级,建筑设计使用年限:50 年,屋面防水等级为二级,二道防水结构形式:框架结构。混凝土:基础垫层为 C15,基础为 C25,基础顶~屋面为 C25,二次结构浇筑为 C25。2、建筑地点特征拟建场地地理位置优越,交通便利,运输条件方便,地势平坦,居平原地带。3、施工条件本项目在肥西县滨湖学校校内,现场已达到三通一平,地形平坦。三、施工技术方案对于本工程的施工工序,其原则为“结构施工分段流水,安装部位分块,装修立面分层”。以达到合理地流水作业,工序搭接的科学性,在确保工程质量的前提下,加快施工进度,以科学的工序穿插来缩短工期。1、施工总工序框架图(详见下页)图 3-1 施 工 总 工 序 框 架 图 2、土建施工顺序(1)先地下、后地上,先结构、后装修,先土建、后安装。(2)同一施工层上两个不同的施工施工准土方开基础施工脚手架安装主体工屋面工墙体砌装饰与安装室外工竣工验段,采纳水平流水施工。(3)同一施工段上不同施工层,采纳立体交叉施工。3、安装施工顺序安装分部分项工程施工顺序的总原则是:先地下、后地上,先主干管、后立支管及附件,先配管穿线、后设备就位,先系统试压后冲洗。4、装修阶段施工段划分装饰阶段施工按平面分层,立面分段方式进行。结构装饰总原则是按从上到下顺序平行流水。待砌筑工程完工,结构验...
