施工单位:司
5 方案编制概要本方案主要是针对本工程 1#塔楼 4 层 16-19/F-G 轴线范围内的梁、板支撑脚手架进行的专平方米
高支架区域平面图高支架区域立面图高支架区域/砼泵管布置区域高支架区域3 施工准备3
1 材料要求及保证措施3
钢管脚手架钢管采纳外径 48mm,壁厚 3
5mm 的钢管,钢管应有产品质量合格证,钢管严禁打孔

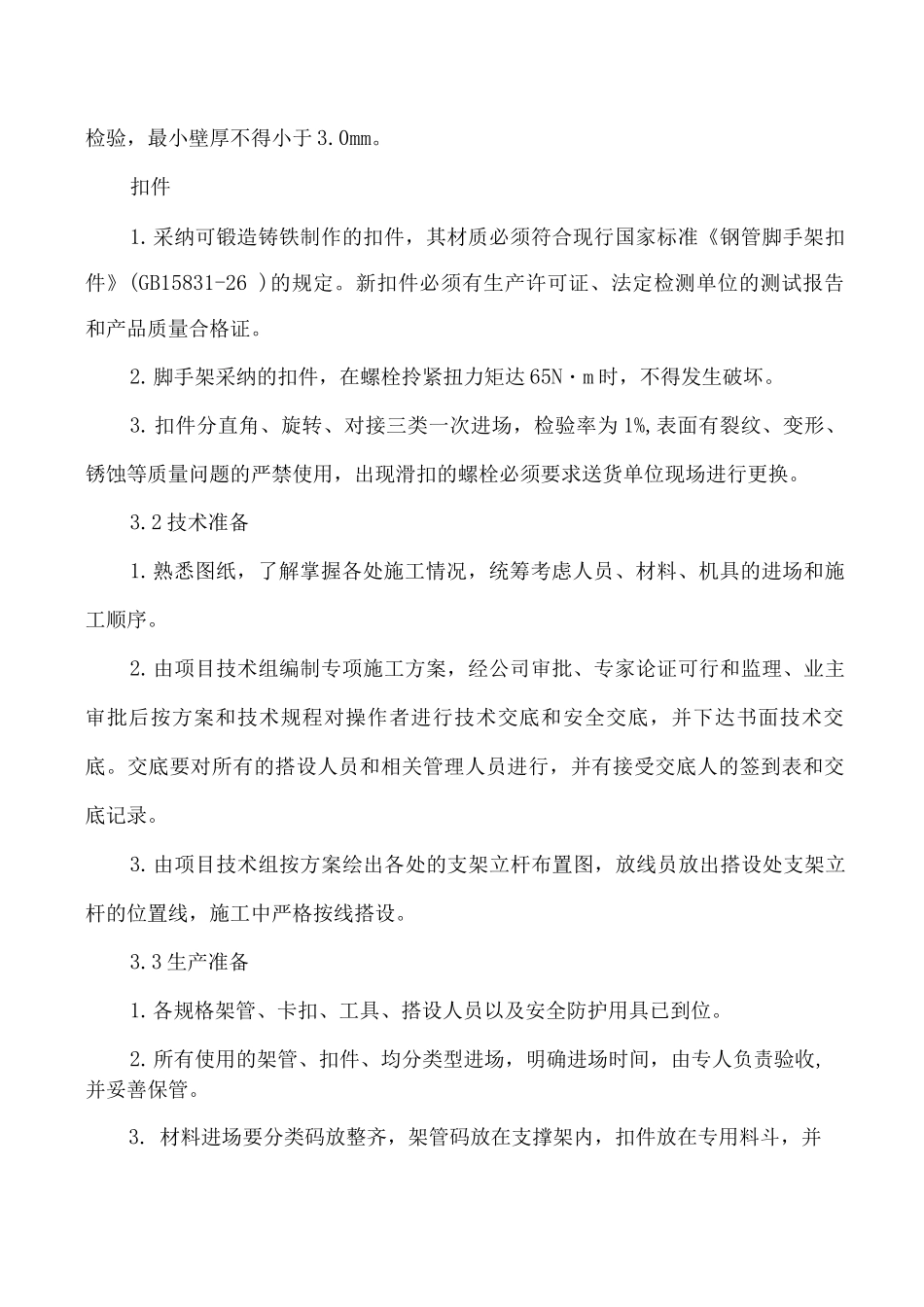

外观检率要达到 1%,钢管外观应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;对钢管壁厚检验率达到 95%以上,使用游标卡尺检验,最小壁厚不得小于 3
采纳可锻造铸铁制作的扣件,其材质必须符合现行国家标准《钢管脚手架扣件》(GB15831-26 )的规定
新扣件必须有生产许可证、法定检测单位的测试报告和产品质量合格证
脚手架采纳的扣件,在螺栓拎紧扭力矩达 65N・m 时,不得发生破坏
扣件分直角、旋转、对接三类一次进场,检验率为 1%,表面有裂纹、变形、锈蚀等质量问题的严禁使用,出现滑扣的螺栓必须要求送货单位现场进行更换
2 技术准备1
熟悉图纸,了解掌握各处施工情况,统筹考虑人员、材料、机具的进场和施工顺序
由项目技术组编制专项施工方案,经公司审批、专家论证可行和监理、业主审批后按方案和技术规程对操作者进行技术交底和安全交底,并下达书面技术交底
交底要对所有的搭设人员和相关管理人员进行,并有接受交底人的签到表和交底记录
由项目技术组按方案绘出各处的支架立杆布置图,放线员放出搭设处支架立杆的位置线,施工中严格按线搭设
3 生产准备1
各规格架管、卡扣、工具、搭设人员以及安全防护用具已到位
所有使用的架管、扣件、均分类型进场,明确进场时间,由专人负责验收,并妥善保管
材料进场要分类码放整齐,架管码放在支撑架内,扣件放在专用料斗,并上部覆盖

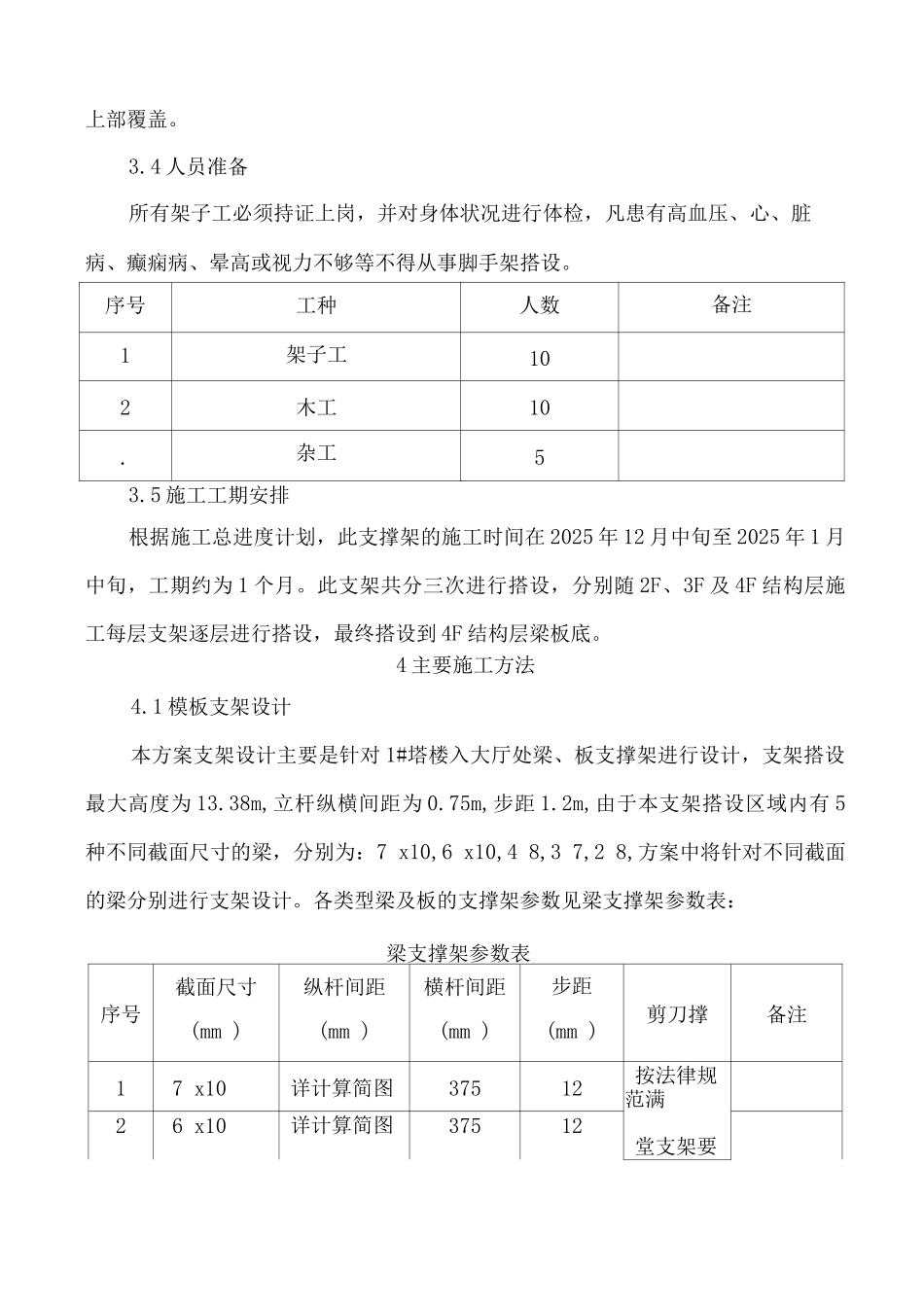

4 人员准备所有架子
