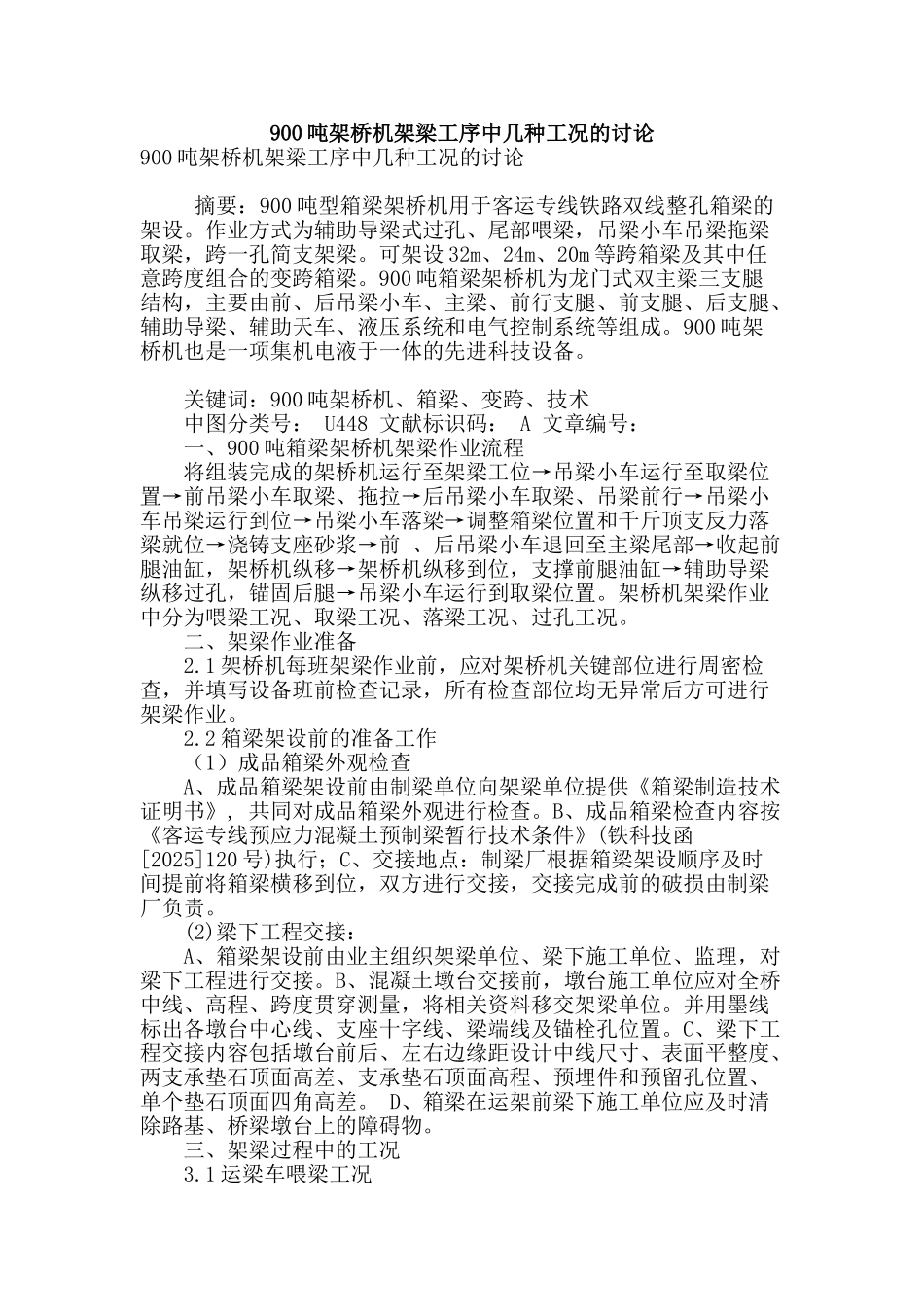

900 吨架桥机架梁工序中几种工况的讨论900 吨架桥机架梁工序中几种工况的讨论 摘要:900 吨型箱梁架桥机用于客运专线铁路双线整孔箱梁的架设
作业方式为辅助导梁式过孔、尾部喂梁,吊梁小车吊梁拖梁取梁,跨一孔简支架梁
可架设 32m、24m、20m 等跨箱梁及其中任意跨度组合的变跨箱梁
900 吨箱梁架桥机为龙门式双主梁三支腿结构,主要由前、后吊梁小车、主梁、前行支腿、前支腿、后支腿、辅助导梁、辅助天车、液压系统和电气控制系统等组成
900 吨架桥机也是一项集机电液于一体的先进科技设备
关键词:900 吨架桥机、箱梁、变跨、技术 中图分类号: U448 文献标识码: A 文章编号: 一、900 吨箱梁架桥机架梁作业流程 将组装完成的架桥机运行至架梁工位→吊梁小车运行至取梁位置→前吊梁小车取梁、拖拉→后吊梁小车取梁、吊梁前行→吊梁小车吊梁运行到位→吊梁小车落梁→调整箱梁位置和千斤顶支反力落梁就位→浇铸支座砂浆→前 、后吊梁小车退回至主梁尾部→收起前腿油缸,架桥机纵移→架桥机纵移到位,支撑前腿油缸→辅助导梁纵移过孔,锚固后腿→吊梁小车运行到取梁位置
架桥机架梁作业中分为喂梁工况、取梁工况、落梁工况、过孔工况
二、架梁作业准备 2
1 架桥机每班架梁作业前,应对架桥机关键部位进行周密检查,并填写设备班前检查记录,所有检查部位均无异常后方可进行架梁作业
2 箱梁架设前的准备工作 (1)成品箱梁外观检查 A、成品箱梁架设前由制梁单位向架梁单位提供《箱梁制造技术证明书》, 共同对成品箱梁外观进行检查
B、成品箱梁检查内容按《客运专线预应力混凝土预制梁暂行技术条件》(铁科技函[2025]120 号)执行;C、交接地点:制梁厂根据箱梁架设顺序及时间提前将箱梁横移到位,双方进行交接,交接完成前的破损由制梁厂负责

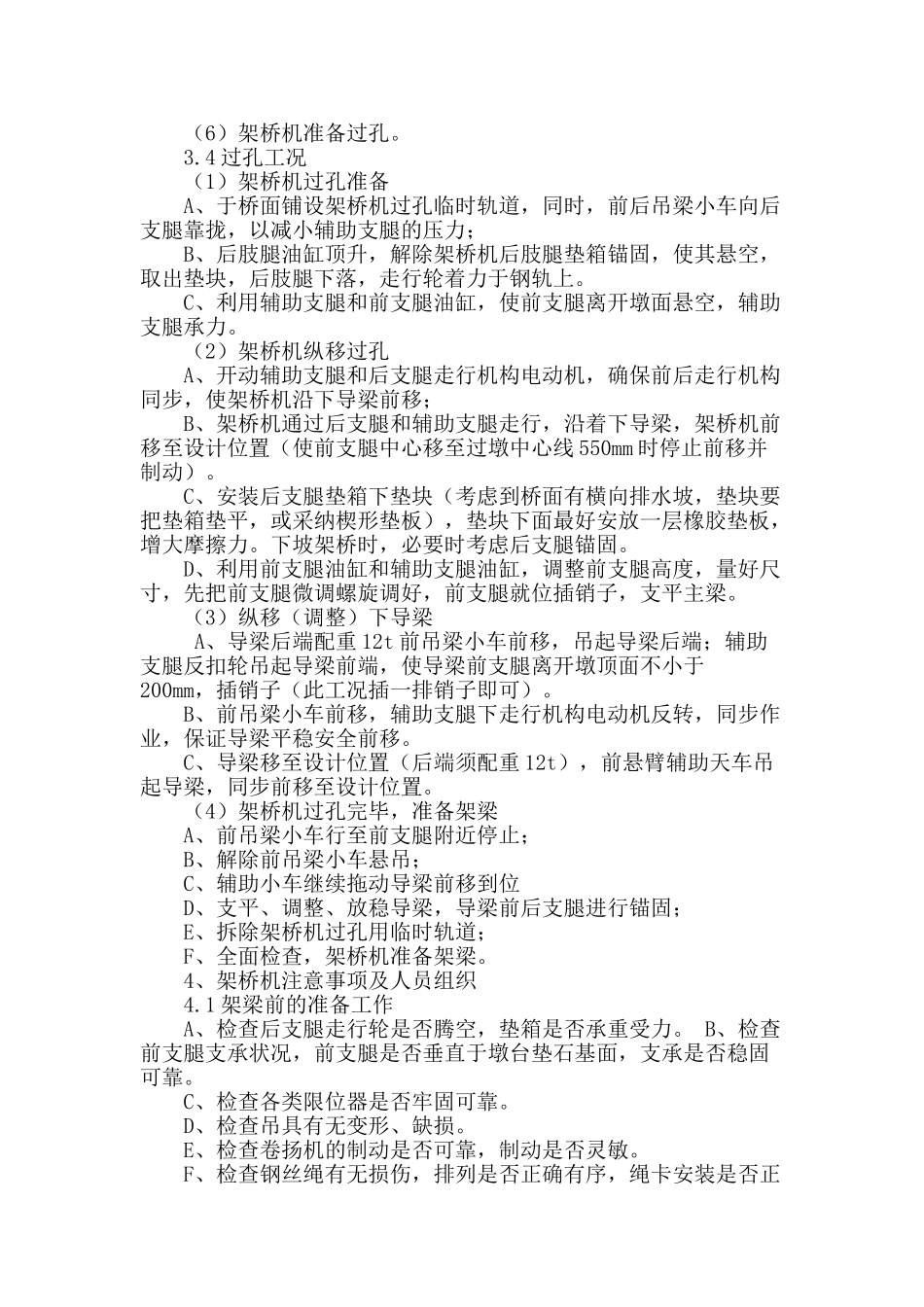

(2)梁下工程交接: A、箱梁架设前由业主组织架梁单位、梁下施工单
