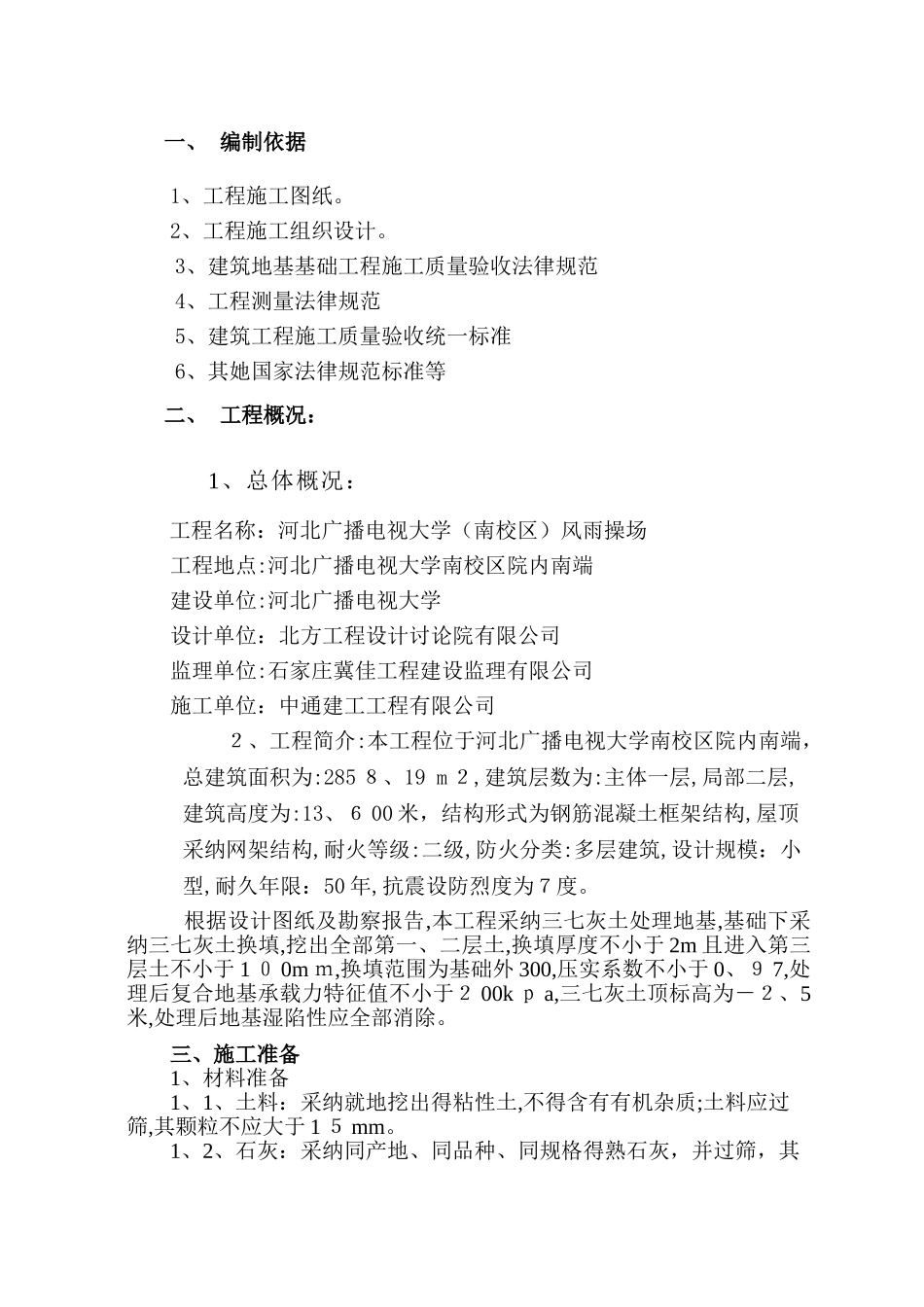

一、 编制依据1、工程施工图纸
2、工程施工组织设计
3、建筑地基基础工程施工质量验收法律规范4、工程测量法律规范5、建筑工程施工质量验收统一标准6、其她国家法律规范标准等二、 工程概况:1、总体概况:工程名称:河北广播电视大学(南校区)风雨操场工程地点:河北广播电视大学南校区院内南端建设单位:河北广播电视大学 设计单位:北方工程设计讨论院有限公司监理单位:石家庄冀佳工程建设监理有限公司施工单位:中通建工工程有限公司2、工程简介:本工程位于河北广播电视大学南校区院内南端,总建筑面积为:285 8、19 m 2,建筑层数为:主体一层,局部二层,建筑高度为:13、6 00 米,结构形式为钢筋混凝土框架结构,屋顶采纳网架结构,耐火等级:二级,防火分类:多层建筑,设计规模:小型,耐久年限:50 年,抗震设防烈度为7度

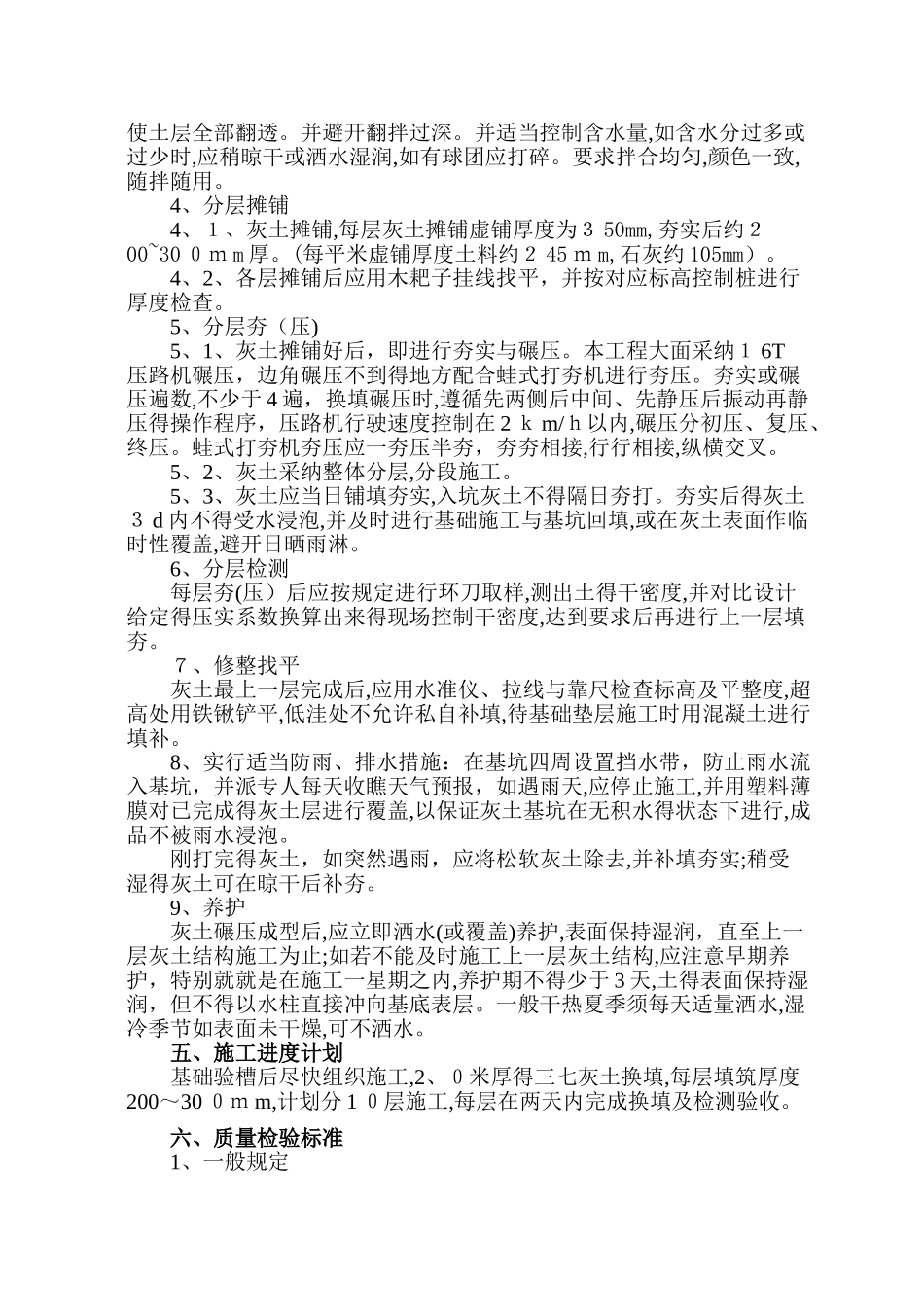

根据设计图纸及勘察报告,本工程采纳三七灰土处理地基,基础下采纳三七灰土换填,挖出全部第一、二层土,换填厚度不小于 2m 且进入第三层土不小于 1 0 0m m,换填范围为基础外 300,压实系数不小于 0、9 7,处理后复合地基承载力特征值不小于2 00k p a,三七灰土顶标高为-2、5米,处理后地基湿陷性应全部消除

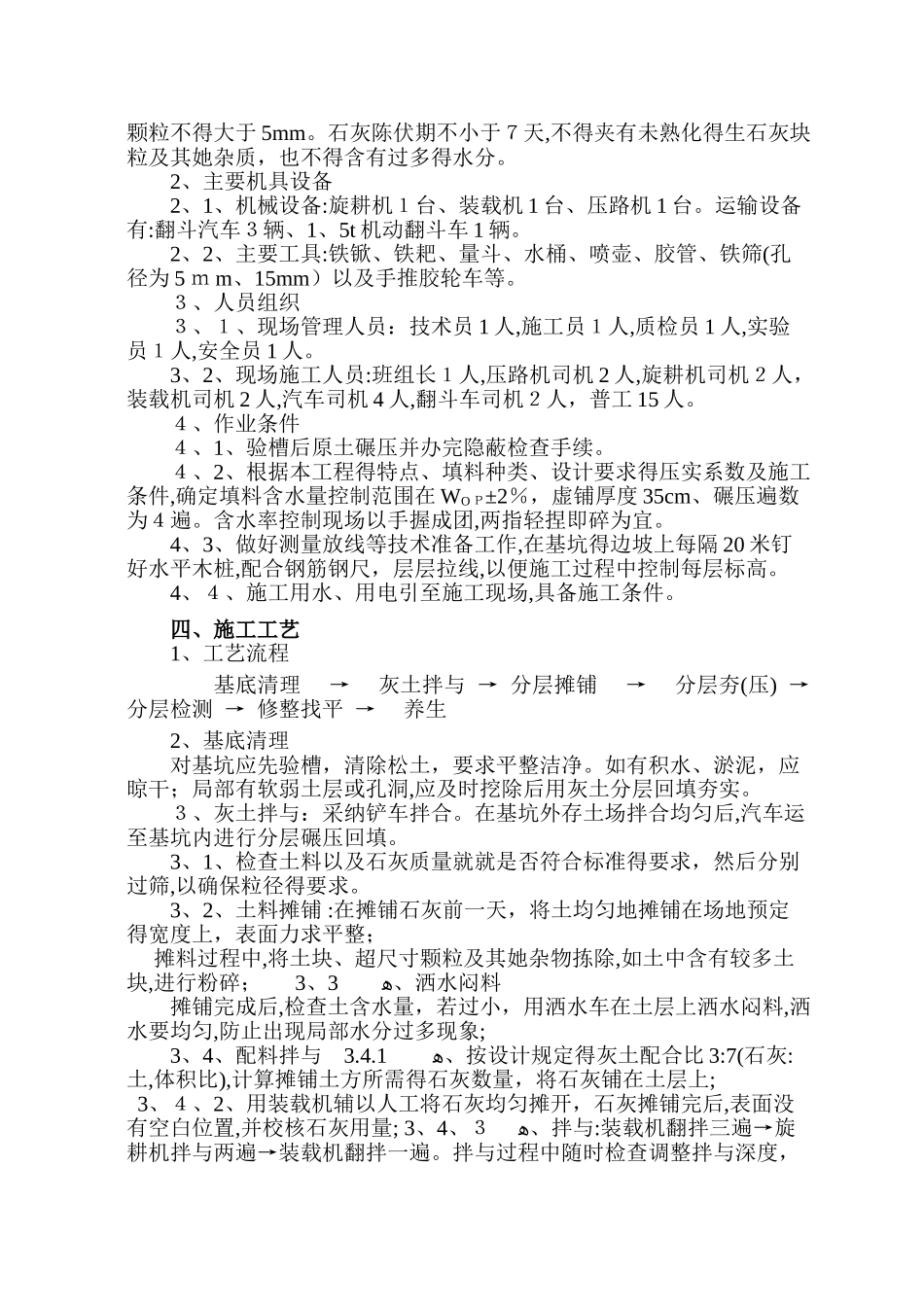

三、施工准备1、材料准备1、1、土料:采纳就地挖出得粘性土,不得含有有机杂质;土料应过筛,其颗粒不应大于 1 5 mm
1、2、石灰:采纳同产地、同品种、同规格得熟石灰,并过筛,其颗粒不得大于 5mm
石灰陈伏期不小于7天,不得夹有未熟化得生石灰块粒及其她杂质,也不得含有过多得水分
2、主要机具设备2、1、机械设备:旋耕机1台、装载机 1 台、压路机 1 台
运输设备有:翻斗汽车3辆、1、5t 机动翻斗车 1 辆
2、2、主要工具:铁锨、铁耙、量斗、水桶、喷壶、胶管、铁筛(孔径为 5 m m、15mm)以及手推胶轮车等
3、人员组织3、1、现场管理人员
