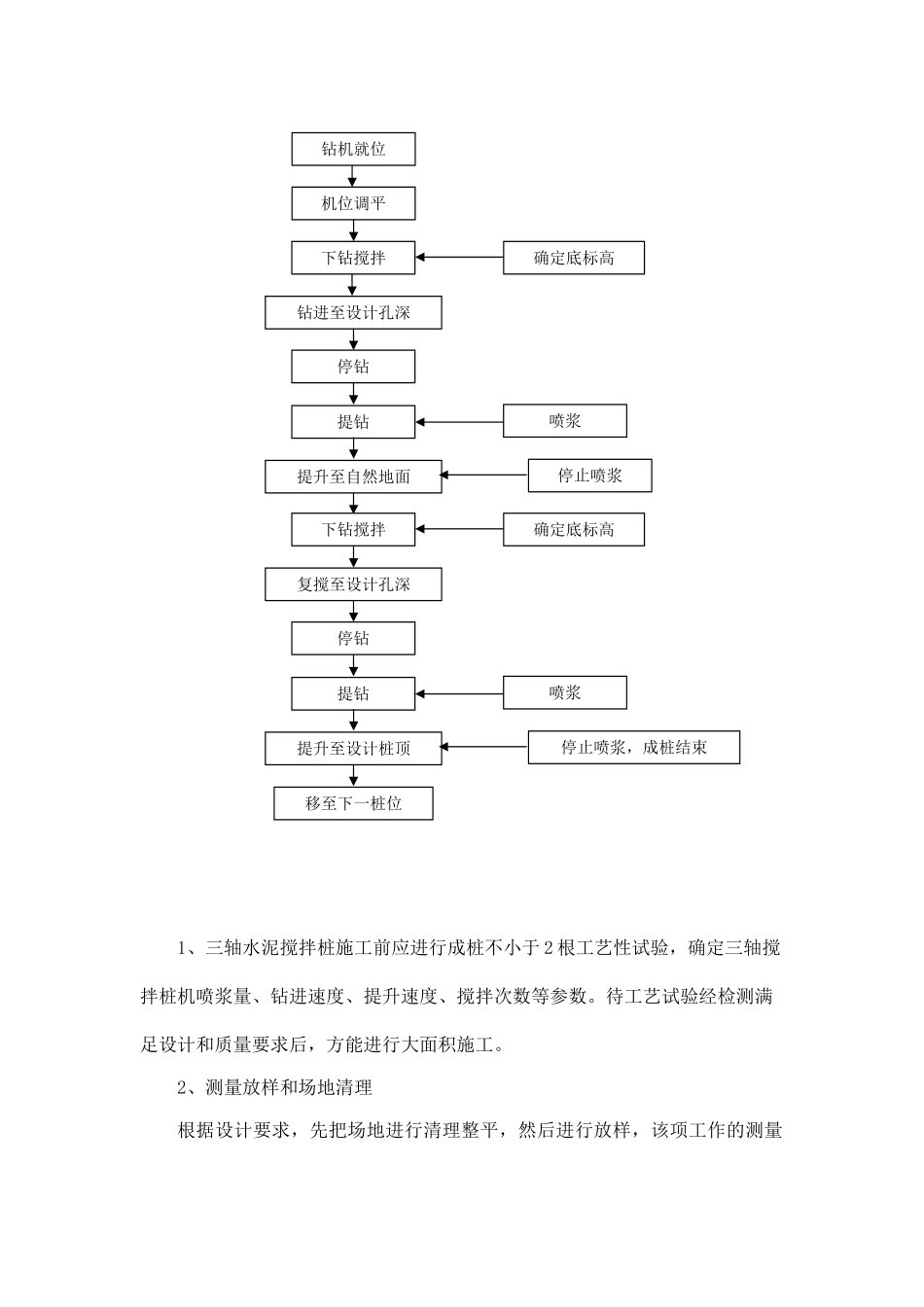

三轴水泥搅拌桩工程作业指导书一、工程概况 津南污水处理厂配套进出水管网工程 1#泵站工程基坑开挖深度18.5m,基坑周围采纳三轴水泥搅拌桩止水。三轴水泥搅拌桩 ø850@1200,有效桩长 36m,欲钻孔施工,桩顶标高为+0.75m,采纳 P.O 42.5 级普通硅酸盐水泥,水泥掺入比为 20%(-24.25m 以下水泥掺入比为 25%),水灰比 1.5,水泥 28 天无侧限抗压强度不小于 0.5MPa。二、编制依据1、天津市勘察院编制的《纪庄子水厂迁建配套管网工程 1#泵站岩土工程勘察报告》,工号:K2025-0013,勘察号:2025-415;2、《建筑地基基础工程施工质量验收法律规范》GB50007-2025;3、《建筑基坑工程监测技术法律规范》GB50497-2025;4、《建筑工程基坑技术法律规范》5、相关各地下管线权属单位交底记录;6、国家现行有关技术标准、规程、法律规范。三、施工准备1、组织施工人员学习和掌握有关设计图纸和津南污水处理厂配套进出水管网工程技术要求的有关规定。结合本合同段的工程地质和水文气象条件,制定符合实际的施工组织设计,落实岗位责任制,确保工程质量安全和进度。2、三轴搅拌桩桩机进场后必须经当地建筑工程质量检测中心检测合格后报当地安监部门备案并报监理验收,相关仪器表必须经当地计量检测单位检测合格后报监理验收,监理验收合格后方能施工。3、机械进场前,组织测量人员利用全站仪根据沿线已闭合的导线点进行桩位放样,并报监理工程师审批。4、施工场地准备,在水泥搅拌桩施工区内进行清障,整平处理,合理布置机械设备、水泥储料罐。5、配置的机械设备 主要机具包括:搅拌桩机、配套水泥罐及喷浆系统、空气压缩机等。搅拌桩机由液压机步履底架、井架和导向加减压机构、钻机传动系统、钻具、液压系统、喷浆系统、电气系统等部分组成。四、水泥搅拌桩施工方法、施工流程水泥搅拌桩施工流程1、三轴水泥搅拌桩施工前应进行成桩不小于 2 根工艺性试验,确定三轴搅拌桩机喷浆量、钻进速度、提升速度、搅拌次数等参数。待工艺试验经检测满足设计和质量要求后,方能进行大面积施工。2、测量放样和场地清理根据设计要求,先把场地进行清理整平,然后进行放样,该项工作的测量钻机就位机位调平确定底标高钻进至设计孔深下钻搅拌停钻提钻喷浆提升至自然地面停止喷浆确定底标高复搅至设计孔深下钻搅拌停钻提钻喷浆提升至设计桩顶停止喷浆,成桩结束移至下一桩位放样包括两个内容:一是根据设计资料放出打设宽度;二是根据设计画出布桩平面图,...
