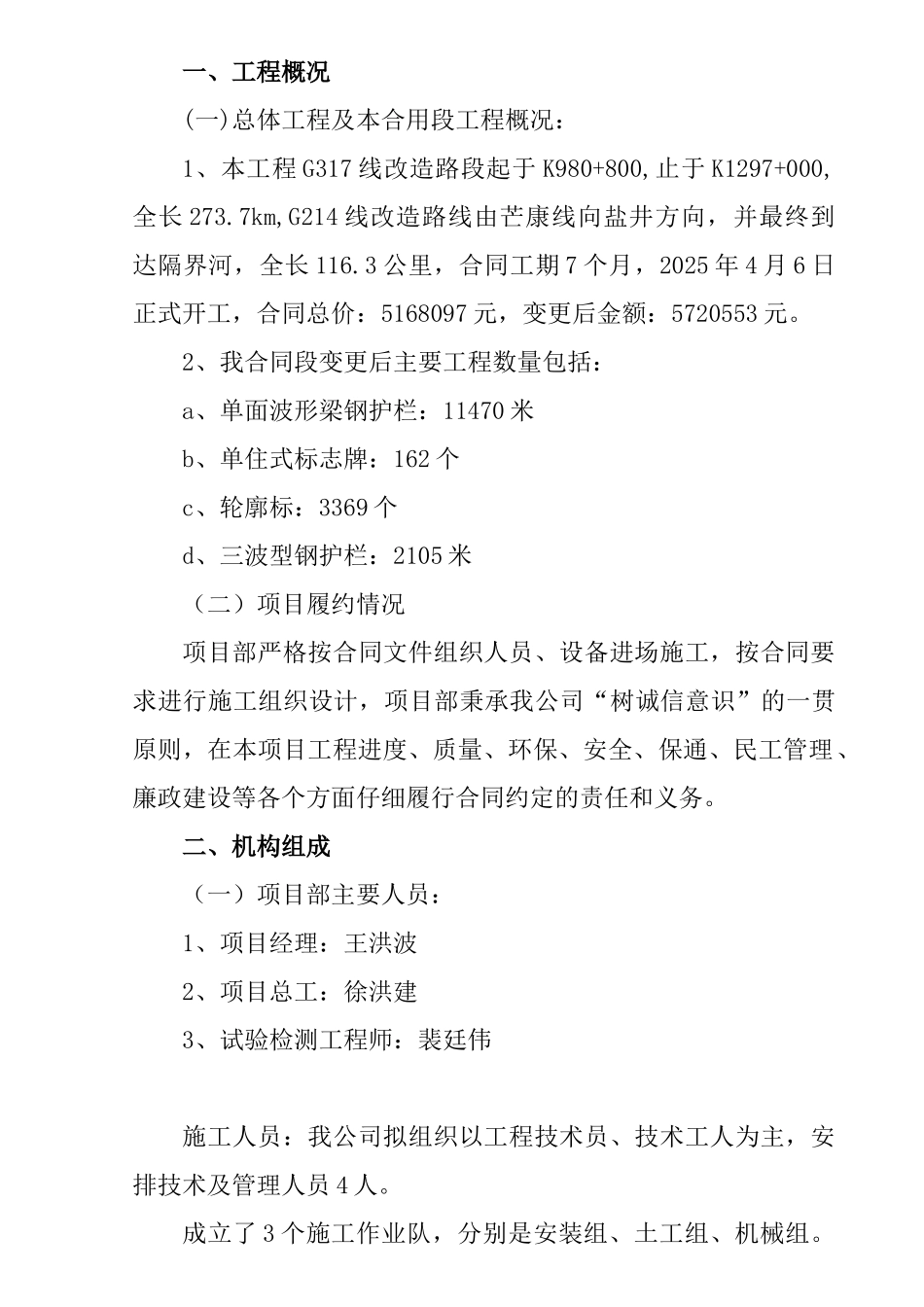

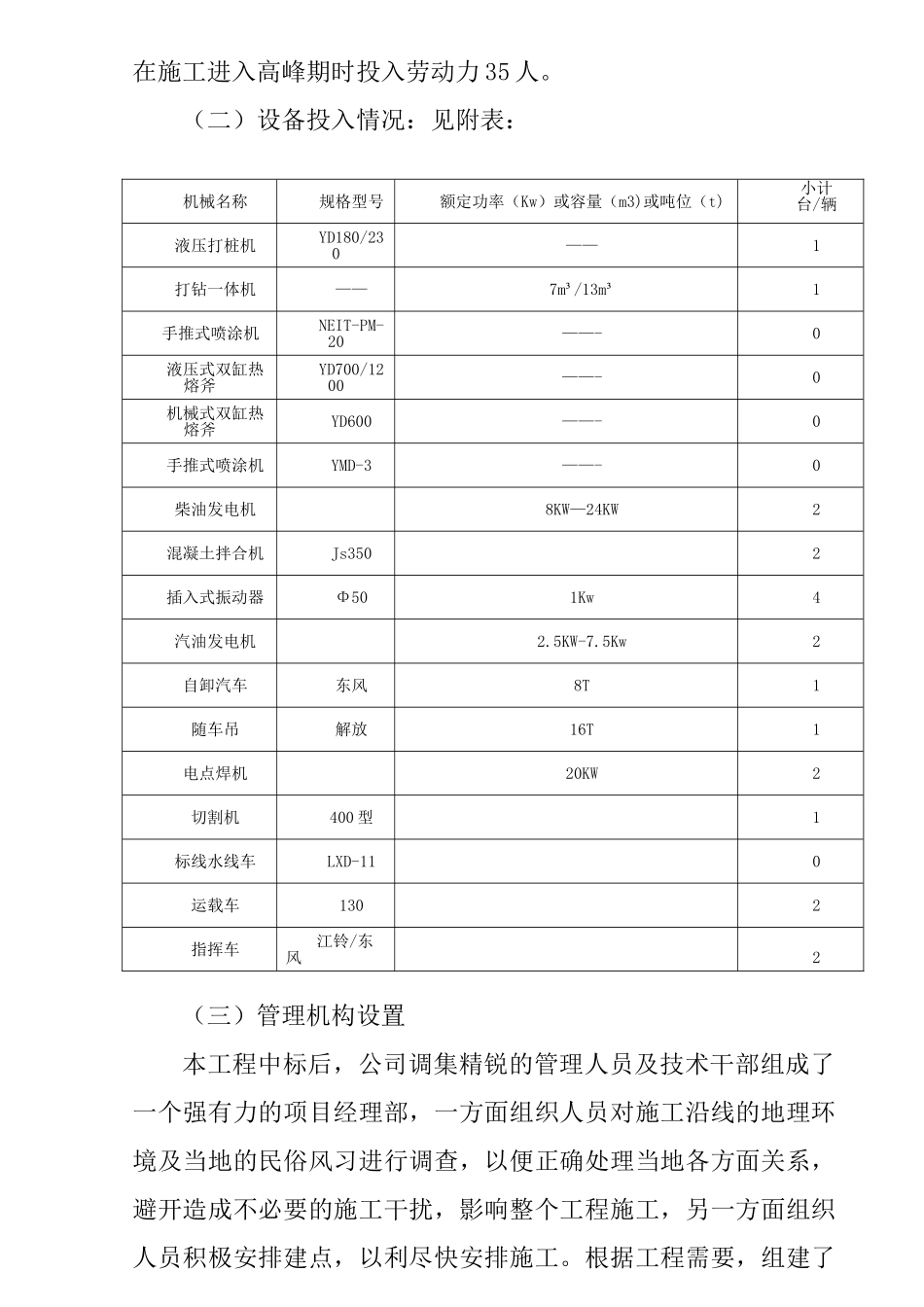

一、工程概况(一)总体工程及本合用段工程概况:1、本工程 G317 线改造路段起于 K980+800,止于 K1297+000,全长 273.7km,G214 线改造路线由芒康线向盐井方向,并最终到达隔界河,全长 116.3 公里,合同工期 7 个月,2025 年 4 月 6 日正式开工,合同总价:5168097 元,变更后金额:5720553 元。2、我合同段变更后主要工程数量包括:a、单面波形梁钢护栏:11470 米b、单住式标志牌:162 个c、轮廓标:3369 个d、三波型钢护栏:2105 米(二)项目履约情况项目部严格按合同文件组织人员、设备进场施工,按合同要求进行施工组织设计,项目部秉承我公司“树诚信意识”的一贯原则,在本项目工程进度、质量、环保、安全、保通、民工管理、廉政建设等各个方面仔细履行合同约定的责任和义务。二、机构组成(一)项目部主要人员:1、项目经理:王洪波2、项目总工:徐洪建3、试验检测工程师:裴廷伟施工人员:我公司拟组织以工程技术员、技术工人为主,安排技术及管理人员 4 人。成立了 3 个施工作业队,分别是安装组、土工组、机械组。在施工进入高峰期时投入劳动力 35 人。(二)设备投入情况:见附表:(三)管理机构设置本工程中标后,公司调集精锐的管理人员及技术干部组成了一个强有力的项目经理部,一方面组织人员对施工沿线的地理环境及当地的民俗风习进行调查,以便正确处理当地各方面关系,避开造成不必要的施工干扰,影响整个工程施工,另一方面组织人员积极安排建点,以利尽快安排施工。根据工程需要,组建了机械名称规格型号额定功率(Kw)或容量(m3)或吨位(t)小计台/辆液压打桩机YD180/230——1打钻一体机——7m³/13m³1手推式喷涂机NEIT-PM-20——-0液压式双缸热熔斧YD700/1200——-0机械式双缸热熔斧YD600——-0手推式喷涂机YMD-3——-0柴油发电机8KW—24KW2混凝土拌合机Js3502插入式振动器Φ501Kw4汽油发电机2.5KW-7.5Kw2自卸汽车东风8T1随车吊解放16T1电点焊机20KW2切割机400 型1标线水线车LXD-110运载车1302指挥车江铃/东风24 个施工组,即波形护栏施工组;标志牌安装组;土建组;机械组;统筹安排,分项落实,排除一切不利因素,为施工生产的开展制造了良好的局面。三、质量管理情况(一)质量体系运行情况:本项目工程质量体系运行正常,开工至今未发生任何质量事故。2025 年度项目部对个别施工班组不严格按施工程序施工、责任心不强等情况,项目部相应下达了整改指令,对个别施工班组进行了严肃处理并在项...
