人工挖土技术交底

人工挖土技术交底_第1页
1/4
人工挖土技术交底_第2页
2/4
人工挖土技术交底_第3页
3/4

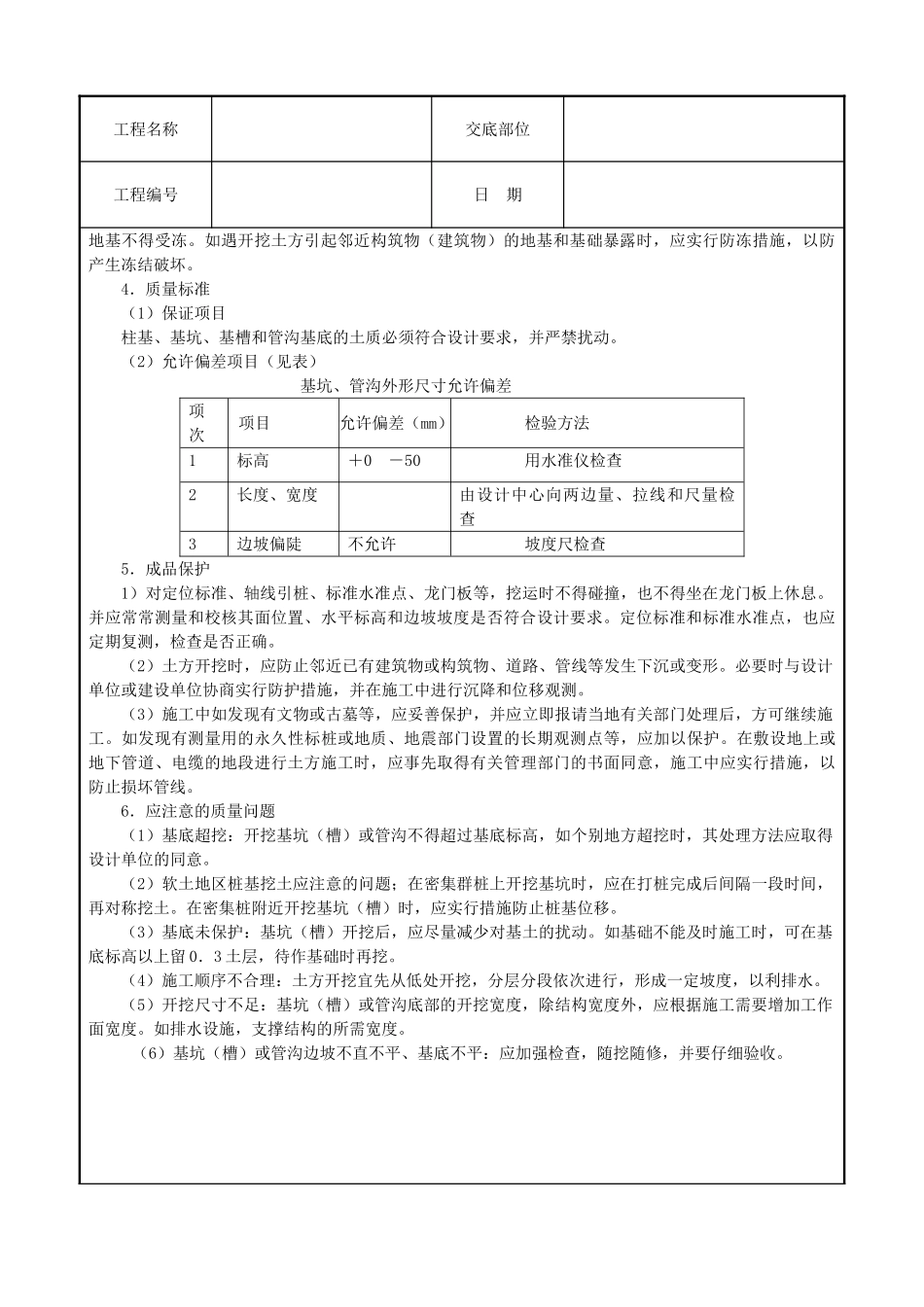

工程名称交底部位工程编号日 期交底内容:人工挖土本技术交底内容适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土工程。1.主要机具主要机具有:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或 20#铅丝等。2.作业条件(1)土方开挖前,应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。(2)建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。(3)场地要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。(4)夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。(5)开挖低于地下水位的基坑(槽),管沟时,应根据当地工程地质资料,实行措施降低地下水位,一般要降至低于开挖底面的 0.5m,然后再开挖。3.操作工艺工艺流程:确定开挖顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底(1)坡度的确定1)在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值规定时可不放坡,不加支撑。(a)密实、中密的砂土和碎石类土(充填物为砂土)—1.0m;(b)硬塑、可塑的轻亚粘土及亚粘土—1.25m;(c)硬塑、可塑的粘土和碎石类土(充填物为粘性土)—1.5m;(d)坚硬的粘土—2.0m。2)超过上述规定深度,在 5m 以内时,当土具有天然温度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表 1—307 的规定。 各类土的边坡坡度 表 1-307项次土的类别边坡坡度(高:宽)坡顶无荷载坡顶有静载坡顶有动载1中密的砂土1:1.001:1.251:1.502中密的碎石类土( 充 填 物 为 砂土)1:0.751:1.001:1.253硬塑的轻粘土1:0.671:0.751:1.004中密的碎石类土1:0.501:0.671:0.75工程名称交底部位工程编号日 期(充填物为粘性土)5硬塑的亚粘土、粘土1:0.331:0.501:0.676老黄土1:0.101:0.251:0.337软土(经井点降水后)——2)根据基础和土质、现场出土等条件要合理确定开挖顺序,然后再分段分层平均下挖。(3)开挖各种浅基础时,如不放坡时,应先沿灰线直边切出槽边的轮廓线。(4)开挖各种槽坑。1)浅条形基础。一般粘性土可自上而下分层开挖,每层深度以 60cm 为宜,从开挖端部逆向倒退按踏步型挖掘。碎石类土先用镐翻松,正向挖掘,每层深度,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工挖土技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
