电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人工挖孔桩基础验收监理工作总结

人工挖孔桩基础验收监理工作总结_第1页
1/2
人工挖孔桩基础验收监理工作总结_第2页
2/2

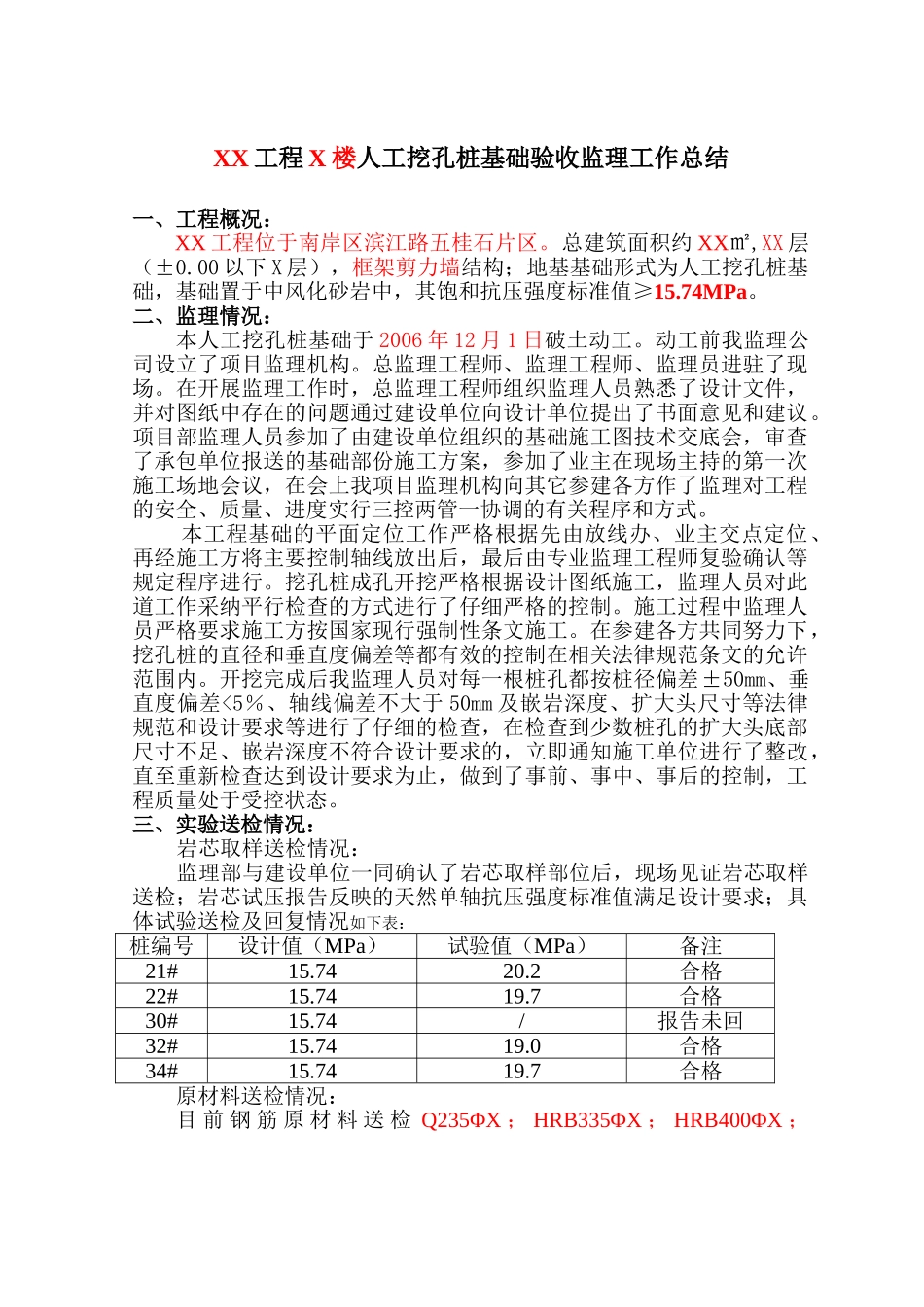

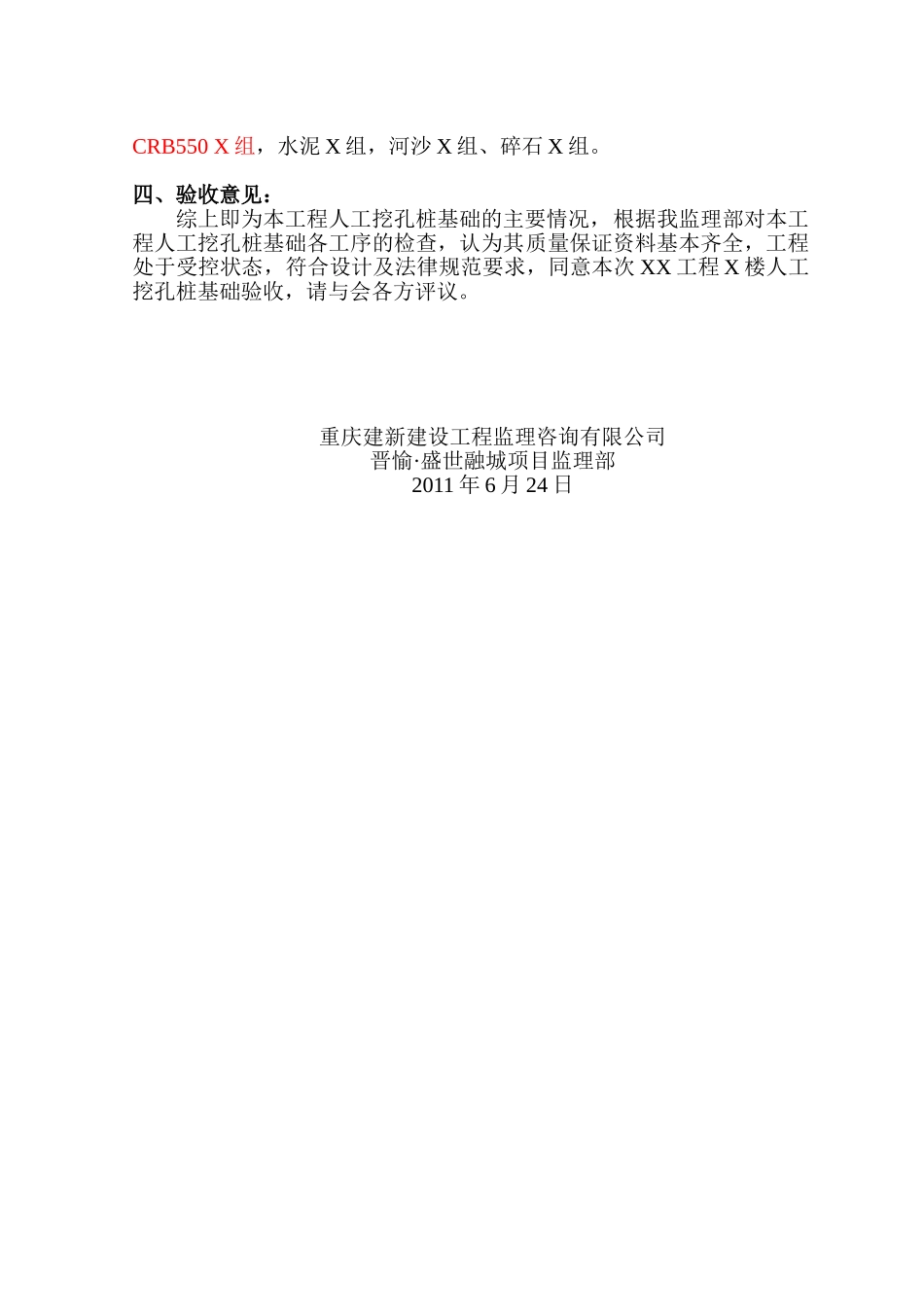

XX 工程 X 楼人工挖孔桩基础验收监理工作总结一、工程概况:XX 工程位于南岸区滨江路五桂石片区。总建筑面积约 XX㎡,XX 层(±0.00 以下 X 层),框架剪力墙结构;地基基础形式为人工挖孔桩基础,基础置于中风化砂岩中,其饱和抗压强度标准值≥15.74MPa。二、监理情况:本人工挖孔桩基础于 2006 年 12 月 1 日破土动工。动工前我监理公司设立了项目监理机构。总监理工程师、监理工程师、监理员进驻了现场。在开展监理工作时,总监理工程师组织监理人员熟悉了设计文件,并对图纸中存在的问题通过建设单位向设计单位提出了书面意见和建议。项目部监理人员参加了由建设单位组织的基础施工图技术交底会,审查了承包单位报送的基础部份施工方案,参加了业主在现场主持的第一次施工场地会议,在会上我项目监理机构向其它参建各方作了监理对工程的安全、质量、进度实行三控两管一协调的有关程序和方式。本工程基础的平面定位工作严格根据先由放线办、业主交点定位、再经施工方将主要控制轴线放出后,最后由专业监理工程师复验确认等规定程序进行。挖孔桩成孔开挖严格根据设计图纸施工,监理人员对此道工作采纳平行检查的方式进行了仔细严格的控制。施工过程中监理人员严格要求施工方按国家现行强制性条文施工。在参建各方共同努力下,挖孔桩的直径和垂直度偏差等都有效的控制在相关法律规范条文的允许范围内。开挖完成后我监理人员对每一根桩孔都按桩径偏差±50mm、垂直度偏差<5%、轴线偏差不大于 50mm 及嵌岩深度、扩大头尺寸等法律规范和设计要求等进行了仔细的检查,在检查到少数桩孔的扩大头底部尺寸不足、嵌岩深度不符合设计要求的,立即通知施工单位进行了整改,直至重新检查达到设计要求为止,做到了事前、事中、事后的控制,工程质量处于受控状态。三、实验送检情况:岩芯取样送检情况:监理部与建设单位一同确认了岩芯取样部位后,现场见证岩芯取样送检;岩芯试压报告反映的天然单轴抗压强度标准值满足设计要求;具体试验送检及回复情况如下表:桩编号设计值(MPa)试验值(MPa)备注21#15.7420.2合格22#15.7419.7合格30#15.74/报告未回32#15.7419.0合格34#15.7419.7合格原材料送检情况:目 前 钢 筋 原 材 料 送 检 Q235ΦX ; HRB335ΦX ; HRB400ΦX ;CRB550 X 组,水泥 X 组,河沙 X 组、碎石 X 组。四、验收意见:综上即为本工程人工挖孔桩基础的主要情况,根据我监理部对本工程人工挖孔桩基础各...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工挖孔桩基础验收监理工作总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
