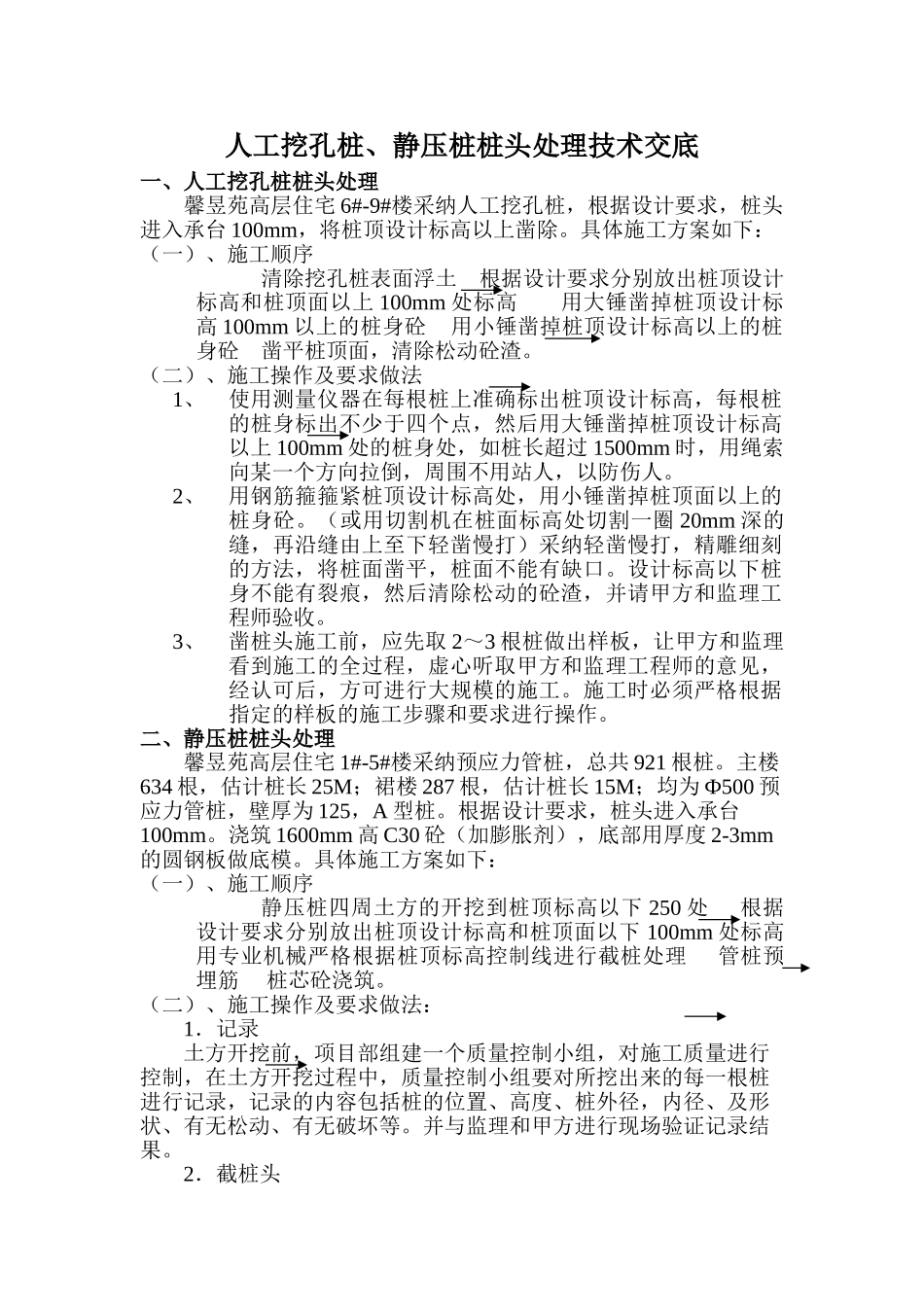

人工挖孔桩、静压桩桩头处理技术交底一、人工挖孔桩桩头处理馨昱苑高层住宅 6#-9#楼采纳人工挖孔桩,根据设计要求,桩头进入承台 100mm,将桩顶设计标高以上凿除
具体施工方案如下:(一)、施工顺序清除挖孔桩表面浮土 根据设计要求分别放出桩顶设计标高和桩顶面以上 100mm 处标高 用大锤凿掉桩顶设计标高 100mm 以上的桩身砼 用小锤凿掉桩顶设计标高以上的桩身砼 凿平桩顶面,清除松动砼渣
(二)、施工操作及要求做法1、使用测量仪器在每根桩上准确标出桩顶设计标高,每根桩的桩身标出不少于四个点,然后用大锤凿掉桩顶设计标高以上 100mm 处的桩身处,如桩长超过 1500mm 时,用绳索向某一个方向拉倒,周围不用站人,以防伤人
2、用钢筋箍箍紧桩顶设计标高处,用小锤凿掉桩顶面以上的桩身砼
(或用切割机在桩面标高处切割一圈 20mm 深的缝,再沿缝由上至下轻凿慢打)采纳轻凿慢打,精雕细刻的方法,将桩面凿平,桩面不能有缺口
设计标高以下桩身不能有裂痕,然后清除松动的砼渣,并请甲方和监理工程师验收
3、凿桩头施工前,应先取 2~3 根桩做出样板,让甲方和监理看到施工的全过程,虚心听取甲方和监理工程师的意见,经认可后,方可进行大规模的施工
施工时必须严格根据指定的样板的施工步骤和要求进行操作
二、静压桩桩头处理馨昱苑高层住宅 1#-5#楼采纳预应力管桩,总共 921 根桩
主楼634 根,估计桩长 25M;裙楼 287 根,估计桩长 15M;均为 Ф500 预应力管桩,壁厚为 125,A 型桩
根据设计要求,桩头进入承台100mm
浇筑 1600mm 高 C30 砼(加膨胀剂),底部用厚度 2-3mm的圆钢板做底模

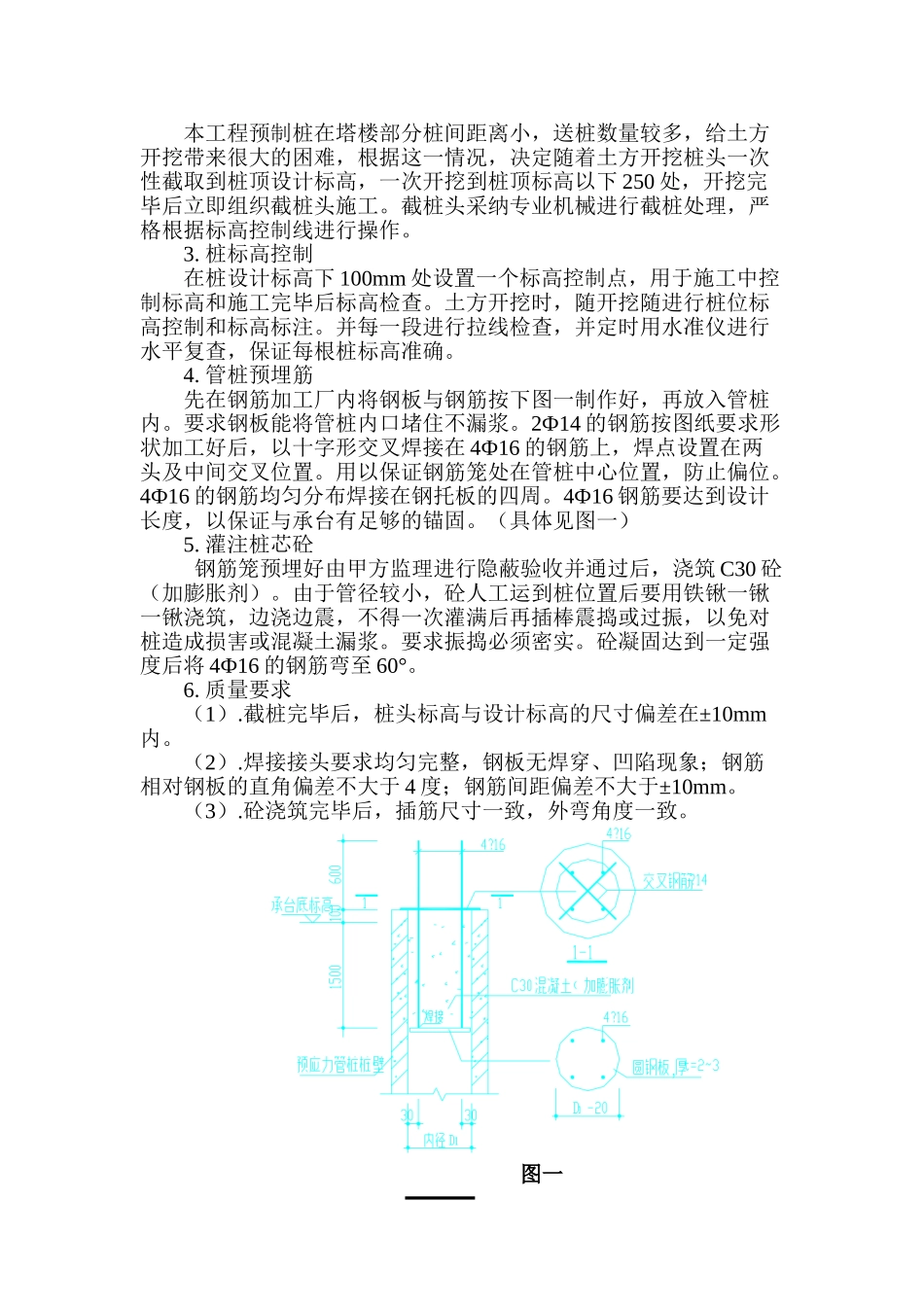

具体施工方案如下:(一)、施工顺序静压桩四周土方的开挖到桩顶标高以下 250 处 根据设计要求分别放出桩顶设计标高和桩顶面以下 100mm 处标高 用专业机械严格根据桩顶
