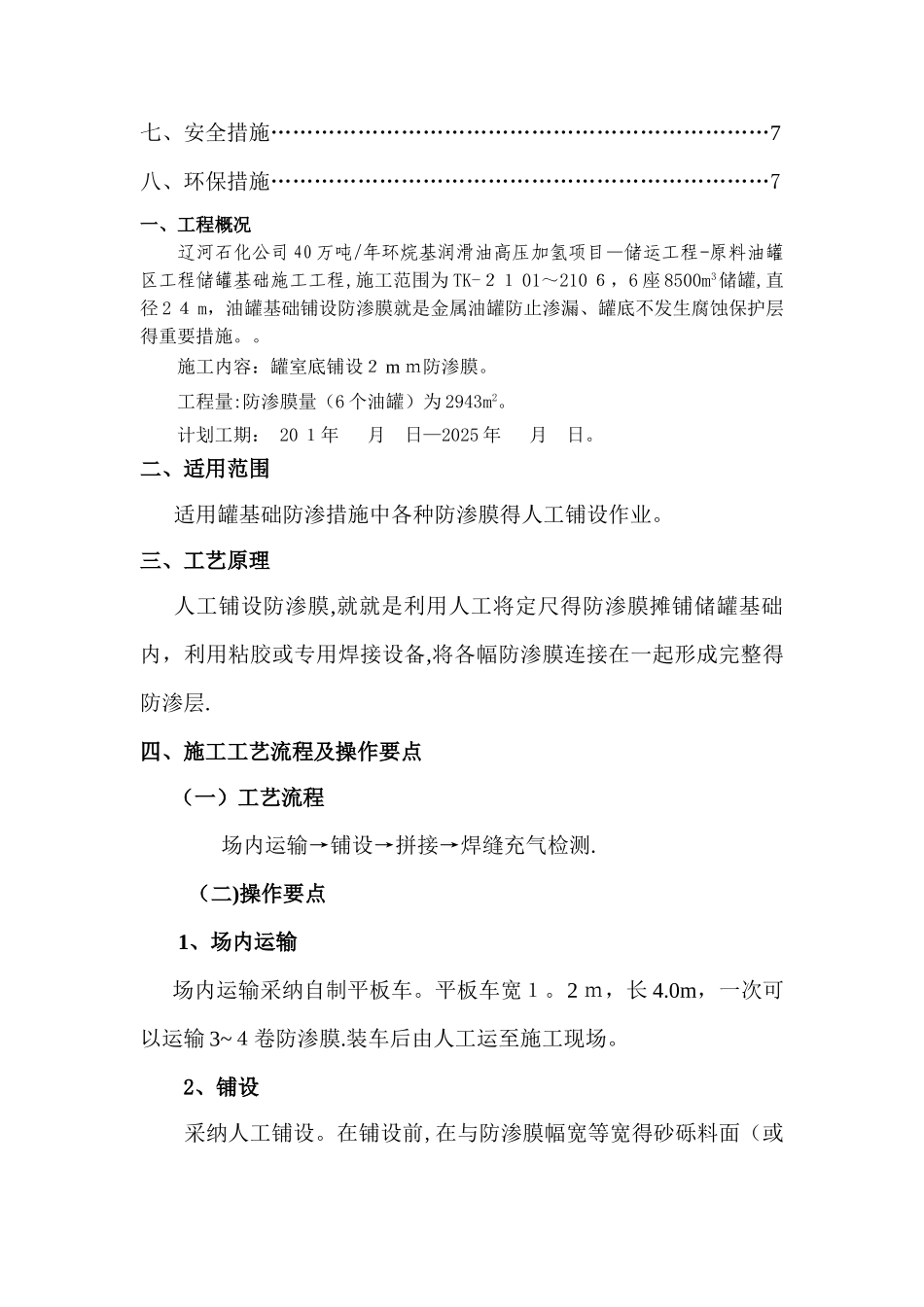

辽河石化公司 40 万吨/年环烷基润滑油高压加氢 项目-储运工程—原料油罐区工程储罐基础施工工程防渗膜施工方案 编制: 审核: 批准 : 施 工 单 位 : 江 苏 中 阳 建 设 集 团 有 限 公 司编 制 日 期 : 2 0 2 5 年 月 日目 录一、工程概况…………………………………………………………………………3二、适用范围……………………………………………………………3三、工艺原理……………………………………………………………3四、施工工艺流程及操作要点…………………………………………3五、材料与设备…………………………………………………………、、4六、质量控制要点………………………………………………………、5七、安全措施……………………………………………………………7八、环保措施……………………………………………………………7一、工程概况辽河石化公司 40 万吨/年环烷基润滑油高压加氢项目—储运工程-原料油罐区工程储罐基础施工工程,施工范围为 TK-21 01~210 6,6 座 8500m3储罐,直径 2 4 m,油罐基础铺设防渗膜就是金属油罐防止渗漏、罐底不发生腐蚀保护层得重要措施
施工内容:罐室底铺设2 m m防渗膜
工程量:防渗膜量(6 个油罐)为 2943m2
计划工期: 20 1年 月 日—2025 年 月 日

二、适用范围适用罐基础防渗措施中各种防渗膜得人工铺设作业
三、工艺原理人工铺设防渗膜,就就是利用人工将定尺得防渗膜摊铺储罐基础内,利用粘胶或专用焊接设备,将各幅防渗膜连接在一起形成完整得防渗层
四、施工工艺流程及操作要点 (一)工艺流程 场内运输→铺设→拼接→焊缝充气检测
(二)操作要点 1、场内运输场内运输采纳自制平板车
2 m,长 4
0m,一次可以运输 3~4卷防渗膜
装车后由人工运至施工现场
2、铺设采纳人工铺设
