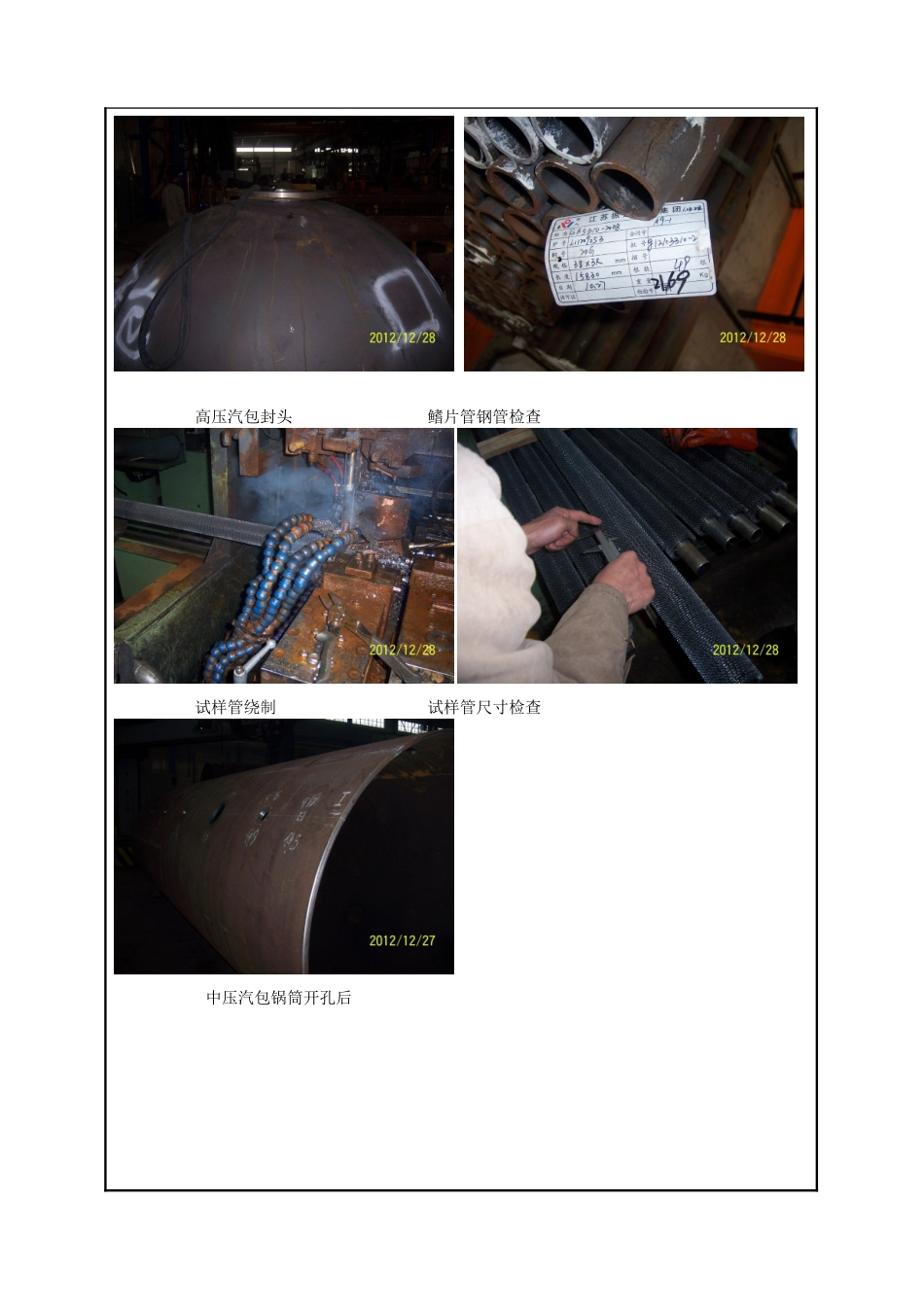

哈尔滨汽轮机厂有限责任公司燃机项目部:根据贵部的要求,现将深圳南天 GT13E2 燃气-蒸汽联合循环发电机组余热锅炉生产进度和质量情况汇报如下:一、技术准备 1、高压锅筒筒体,图号 1645/021-0、中压锅筒筒体,图号 1645/022-0 图纸已经入库。低压锅筒(除氧器)设计接近尾声,但图纸还未入库。 2、模块管屏图均已经入库。3. 基础锚栓图,按 12 月 10 南天电厂和杭锅厂会议纪,经修改的图纸将在 2025年 1 月 4 号先以电子版形式给南天电厂。4. 本体钢架及主烟囱钢架计划出图时间是 2025 年 1 月 20 号。5.管道及管道支吊架计划出图时间是 2025 年 2 月 20 号。6. 烟道及烟囱计划出图时间是 2025 年 2 月 20 号。二、生产进度1、高压汽包,四个上升管管座,图号 1645/011-4, 规格为 φ523×93,2 只饱和蒸汽引出管,图号 1645/011-5,规格为 φ373×75,2 只下降管管座,图号 1645/011-2,φ572×98,未装配(工艺要求锅筒封头装配焊接后再进行已防变形),预埋件焊接结束,锅筒水位计及加药管孔的开孔已完成,封头外协压制完成已运回杭锅厂崇贤生产基地,本周封头进行人孔开孔和焊接加强圈。2、中压汽包,本周进行了开孔。3、5 个模块共 10 个管屏,鳍片管材料已经备妥,本周五进行了 3#模块鳍片管试样的绕制,试样将做鳍片焊接融合率检查和拉脱力试验,待试验合格后将进行产品的绕制,生产场地为杭锅崇贤生产基地,8488 支鳍片管计划在 1 月 20 号左右绕制结束。4、继图号 1645/131-9-0,中过出口集箱(左),1645/131-10-0,中过进口集箱(左),1645/132-9-0,中过出口集箱(右),1645/132-10-0,中过进口集箱(右),1645/111-7-0/-8-0 高过出口集箱(左、右),1645/112-7-0/-8-0 高过进口集箱(左、右),已进行了热处理,该批集箱将送到杭锅崇贤生产基地进行管屏装配。图号 1645/131-13-0 中蒸进口集箱(左),1645/132-13-0 中蒸进口集箱(右),管座焊接结束,等待热处理。所有管屏集箱下料已经全部完成。 5、基础件生产外协,由宁波鸿远钢结构实业有限公司生产。6、管道将在杭州智能印染机械有限公司制作。三、监造工作的开展和质量情况 1.见证高压汽包封头钢印,进行了封头尺寸检查,符合图纸要求。2.对集箱 1645/131-13-0,1645/132-13-0 的接过程进行了监控,焊接参数电流电压符合工艺法律规范要求。3. 见证了 3#模块鳍片管试样管的绕制,并进行了尺寸检查,鳍...
