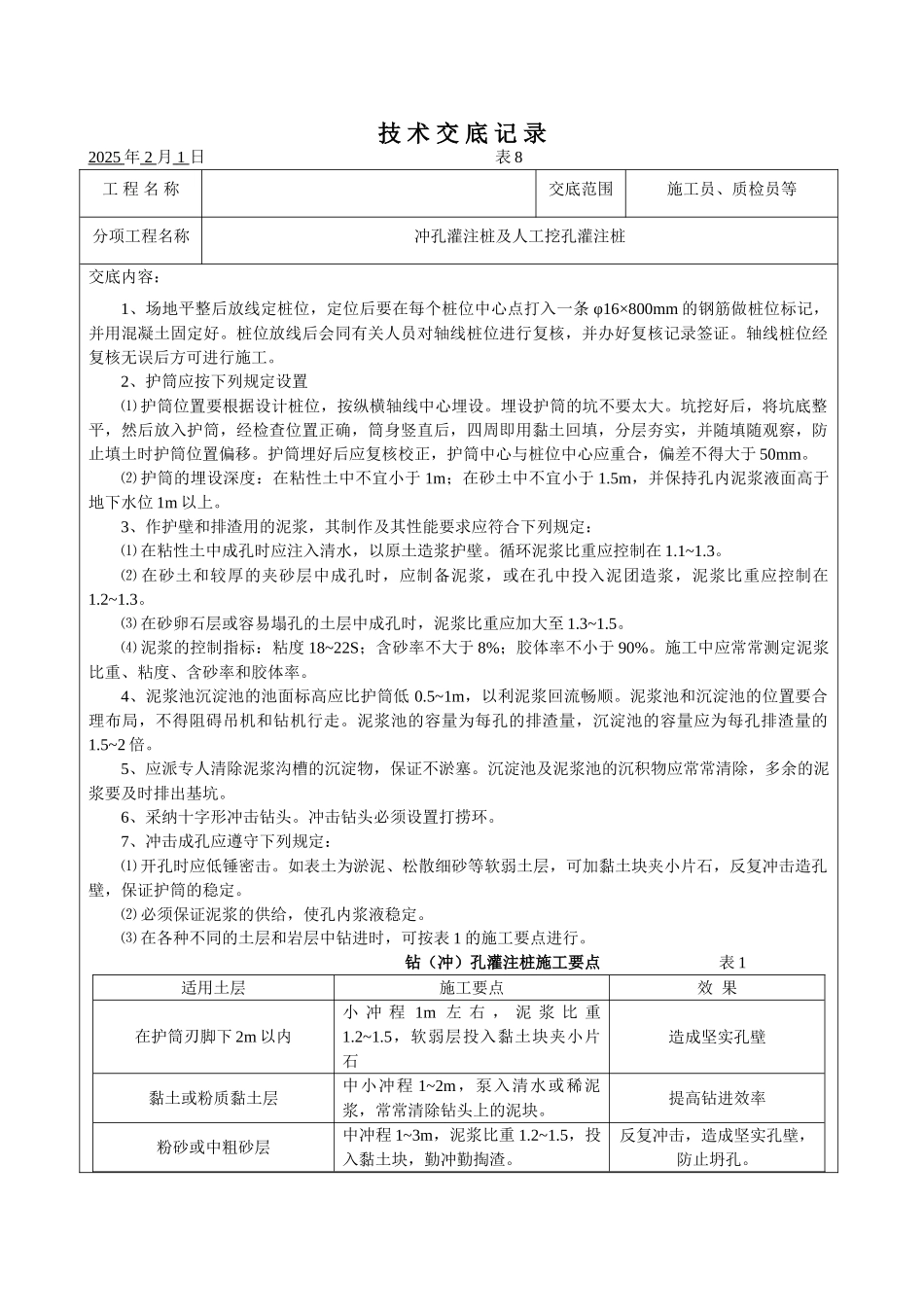

技 术 交 底 记 录2025 年 2 月 1 日 表 8工 程 名 称交底范围施工员、质检员等分项工程名称冲孔灌注桩及人工挖孔灌注桩交底内容:1、场地平整后放线定桩位,定位后要在每个桩位中心点打入一条 φ16×800mm 的钢筋做桩位标记,并用混凝土固定好
桩位放线后会同有关人员对轴线桩位进行复核,并办好复核记录签证
轴线桩位经复核无误后方可进行施工
2、护筒应按下列规定设置⑴ 护筒位置要根据设计桩位,按纵横轴线中心埋设
埋设护筒的坑不要太大
坑挖好后,将坑底整平,然后放入护筒,经检查位置正确,筒身竖直后,四周即用黏土回填,分层夯实,并随填随观察,防止填土时护筒位置偏移
护筒埋好后应复核校正,护筒中心与桩位中心应重合,偏差不得大于 50mm
⑵ 护筒的埋设深度:在粘性土中不宜小于 1m;在砂土中不宜小于 1
5m,并保持孔内泥浆液面高于地下水位 1m 以上
3、作护壁和排渣用的泥浆,其制作及其性能要求应符合下列规定:⑴ 在粘性土中成孔时应注入清水,以原土造浆护壁
循环泥浆比重应控制在 1
⑵ 在砂土和较厚的夹砂层中成孔时,应制备泥浆,或在孔中投入泥团造浆,泥浆比重应控制在1
⑶ 在砂卵石层或容易塌孔的土层中成孔时,泥浆比重应加大至 1
⑷ 泥浆的控制指标:粘度 18~22S;含砂率不大于 8%;胶体率不小于 90%
施工中应常常测定泥浆比重、粘度、含砂率和胶体率
4、泥浆池沉淀池的池面标高应比护筒低 0
5~1m,以利泥浆回流畅顺
泥浆池和沉淀池的位置要合理布局,不得阻碍吊机和钻机行走
泥浆池的容量为每孔的排渣量,沉淀池的容量应为每孔排渣量的1
5、应派专人清除泥浆沟槽的沉淀物,保证不淤塞
沉淀池及泥浆池的沉积物应常常清除,多余的泥浆要及时排出基坑
6、采纳十字形冲击钻头
冲击钻头必须设置打捞环
7、冲击成孔应遵守下列规定:
