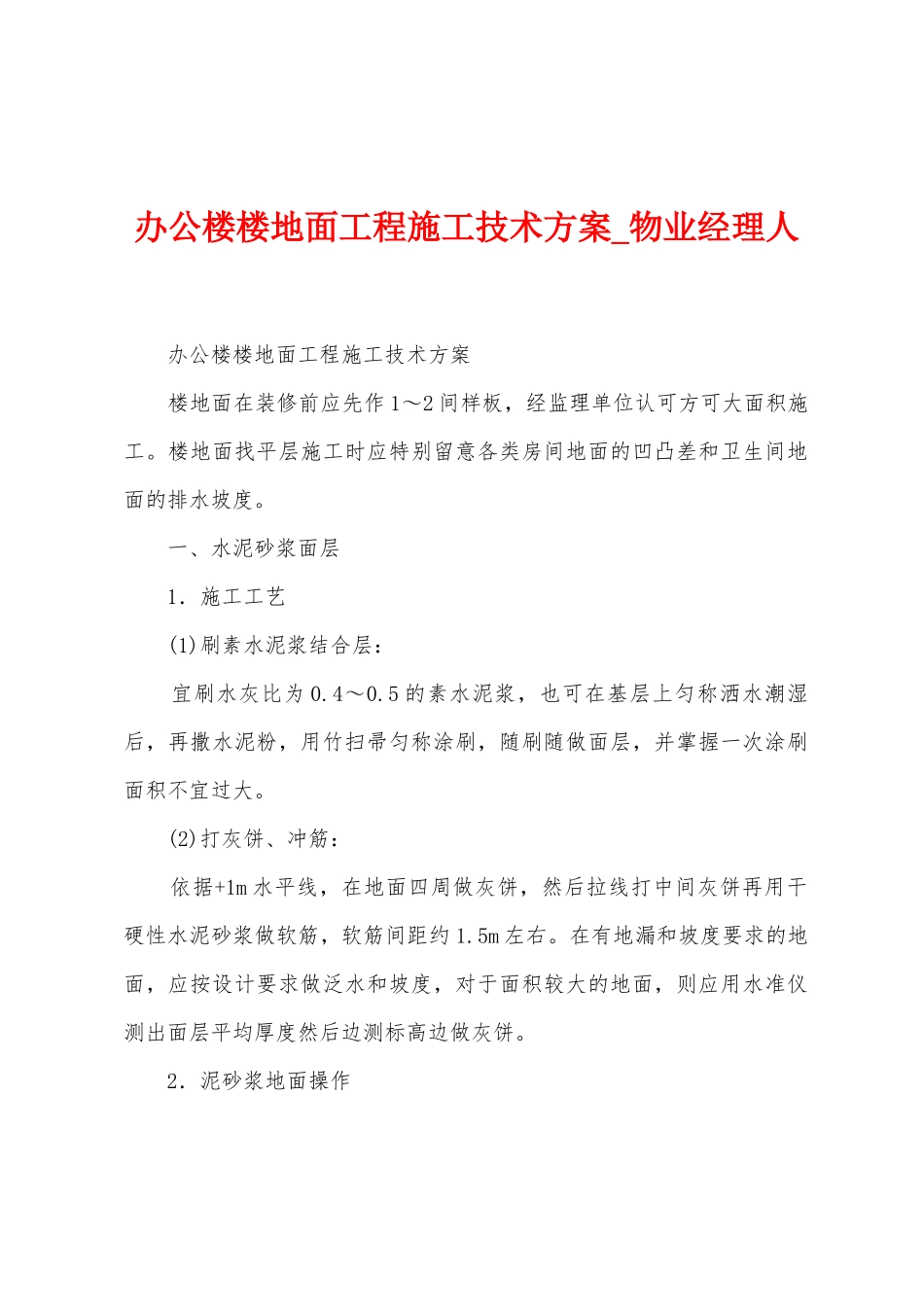

办公楼楼地面工程施工技术方案_物业经理人 办公楼楼地面工程施工技术方案 楼地面在装修前应先作 1~2 间样板,经监理单位认可方可大面积施工
楼地面找平层施工时应特别留意各类房间地面的凹凸差和卫生间地面的排水坡度
一、水泥砂浆面层 1.施工工艺 (1)刷素水泥浆结合层: 宜刷水灰比为 0
5 的素水泥浆,也可在基层上匀称洒水潮湿后,再撒水泥粉,用竹扫帚匀称涂刷,随刷随做面层,并掌握一次涂刷面积不宜过大
(2)打灰饼、冲筋: 依据+1m 水平线,在地面四周做灰饼,然后拉线打中间灰饼再用干硬性水泥砂浆做软筋,软筋间距约 1
在有地漏和坡度要求的地面,应按设计要求做泛水和坡度,对于面积较大的地面,则应用水准仪测出面层平均厚度然后边测标高边做灰饼
2.泥砂浆地面操作 (1)混凝土基层 用干硬性水泥砂浆,砂浆外表潮湿松散、手握成团、不泌水分为准

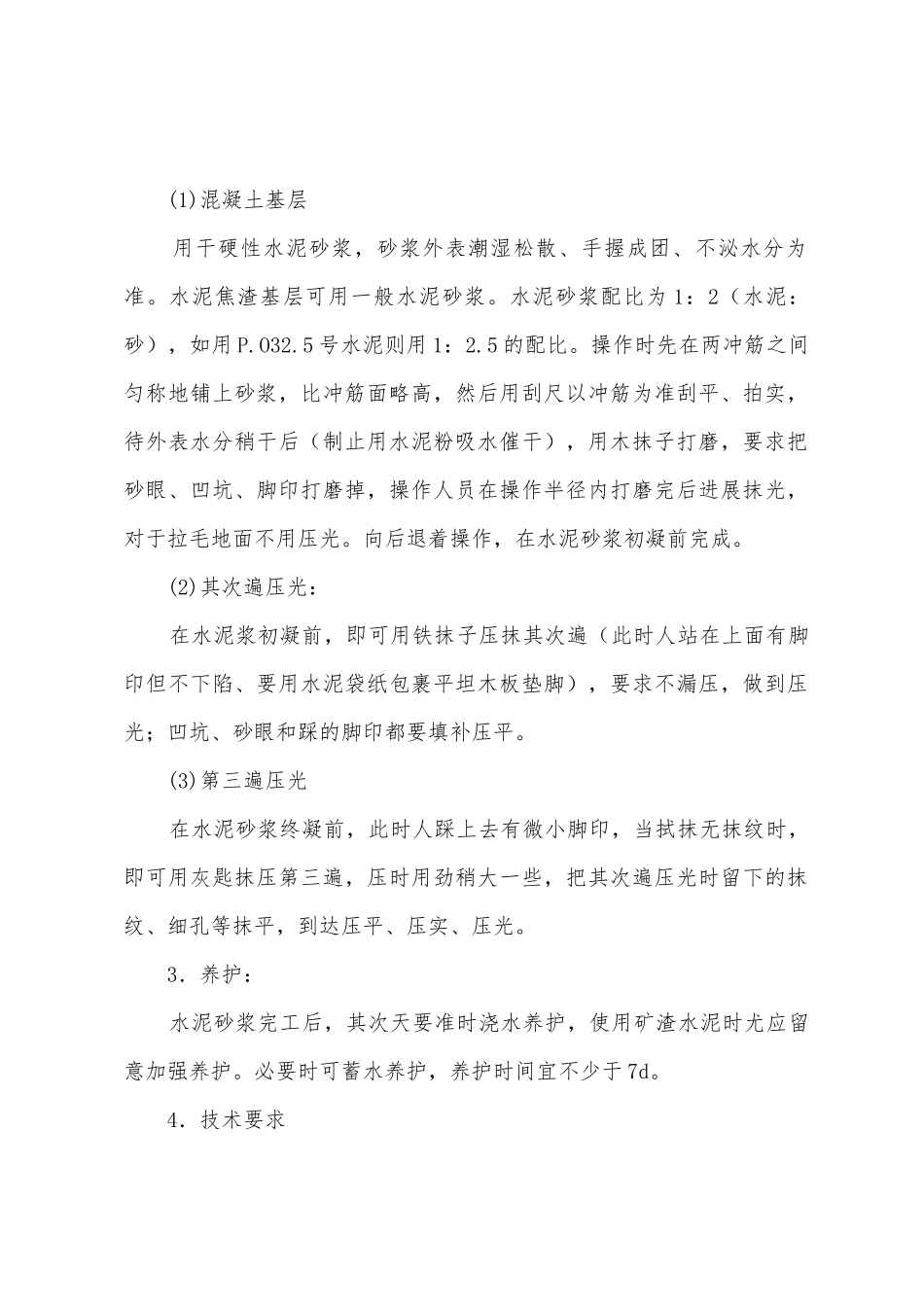

水泥焦渣基层可用一般水泥砂浆
水泥砂浆配比为 1:2(水泥:砂),如用 P
5 号水泥则用 1:2
操作时先在两冲筋之间匀称地铺上砂浆,比冲筋面略高,然后用刮尺以冲筋为准刮平、拍实,待外表水分稍干后(制止用水泥粉吸水催干),用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后进展抹光,对于拉毛地面不用压光
向后退着操作,在水泥砂浆初凝前完成
(2)其次遍压光: 在水泥浆初凝前,即可用铁抹子压抹其次遍(此时人站在上面有脚印但不下陷、要用水泥袋纸包裹平坦木板垫脚),要求不漏压,做到压光;凹坑、砂眼和踩的脚印都要填补压平
(3)第三遍压光 在水泥砂浆终凝前,此时人踩上去有微小脚印,当拭抹无抹纹时,即可用灰匙抹压第三遍,压时用劲稍大一些,把其次遍压光时留下的抹纹、细孔等抹平,到达压平、压实、压光
3.养护: 水泥砂浆完工后,其次天要准时浇水养护,使用矿渣水泥时尤应留意加强养护
